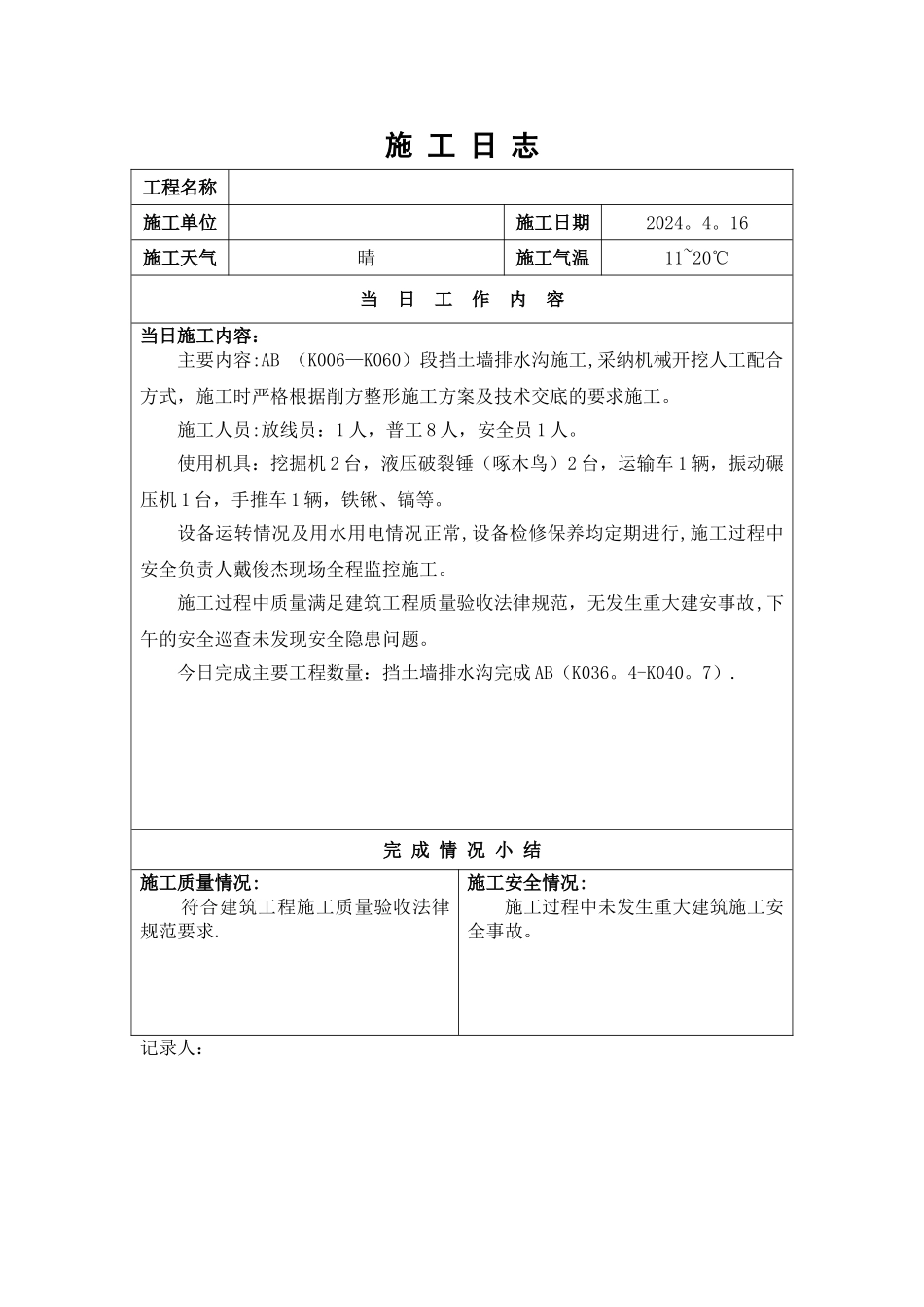

施 工 日 志工程名称施工单位施工日期2024。4。16施工天气晴施工气温11~20℃当 日 工 作 内 容当日施工内容:主要内容:AB (K006—K060)段挡土墙排水沟施工,采纳机械开挖人工配合方式,施工时严格根据削方整形施工方案及技术交底的要求施工。施工人员:放线员:1 人,普工 8 人,安全员 1 人。使用机具:挖掘机 2 台,液压破裂锤(啄木鸟)2 台,运输车 1 辆,振动碾压机 1 台,手推车 1 辆,铁锹、镐等。设备运转情况及用水用电情况正常,设备检修保养均定期进行,施工过程中安全负责人戴俊杰现场全程监控施工。施工过程中质量满足建筑工程质量验收法律规范,无发生重大建安事故,下午的安全巡查未发现安全隐患问题。今日完成主要工程数量:挡土墙排水沟完成 AB(K036。4-K040。7).完 成 情 况 小 结施工质量情况: 符合建筑工程施工质量验收法律规范要求.施工安全情况: 施工过程中未发生重大建筑施工安全事故。记录人:
