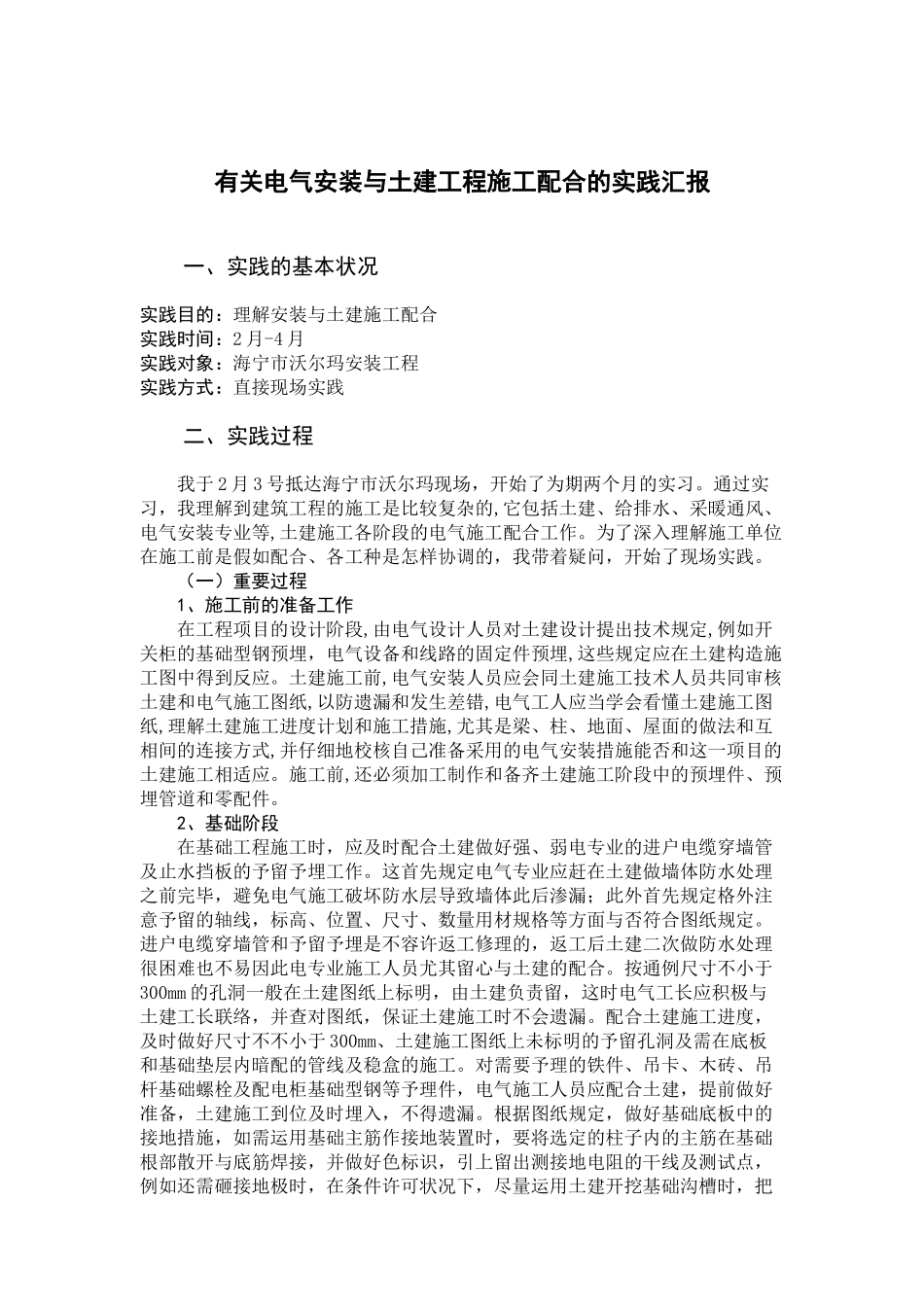

有关电气安装与土建工程施工配合的实践汇报一、实践的基本状况 实践目的:理解安装与土建施工配合实践时间:2 月-4 月实践对象:海宁市沃尔玛安装工程 实践方式:直接现场实践二、实践过程 我于 2 月 3 号抵达海宁市沃尔玛现场,开始了为期两个月的实习。通过实习,我理解到建筑工程的施工是比较复杂的,它包括土建、给排水、采暖通风、电气安装专业等,土建施工各阶段的电气施工配合工作。为了深入理解施工单位在施工前是假如配合、各工种是怎样协调的,我带着疑问,开始了现场实践。(一)重要过程1、施工前的准备工作 在工程项目的设计阶段,由电气设计人员对土建设计提出技术规定,例如开关柜的基础型钢预埋,电气设备和线路的固定件预埋,这些规定应在土建构造施工图中得到反应。土建施工前,电气安装人员应会同土建施工技术人员共同审核土建和电气施工图纸,以防遗漏和发生差错,电气工人应当学会看懂土建施工图纸,理解土建施工进度计划和施工措施,尤其是梁、柱、地面、屋面的做法和互相间的连接方式,并仔细地校核自己准备采用的电气安装措施能否和这一项目的土建施工相适应。施工前,还必须加工制作和备齐土建施工阶段中的预埋件、预埋管道和零配件。 2、基础阶段 在基础工程施工时,应及时配合土建做好强、弱电专业的进户电缆穿墙管及止水挡板的予留予埋工作。这首先规定电气专业应赶在土建做墙体防水处理之前完毕,避免电气施工破坏防水层导致墙体此后渗漏;此外首先规定格外注意予留的轴线,标高、位置、尺寸、数量用材规格等方面与否符合图纸规定。进户电缆穿墙管和予留予埋是不容许返工修理的,返工后土建二次做防水处理很困难也不易因此电专业施工人员尤其留心与土建的配合。按通例尺寸不小于300mm 的孔洞一般在土建图纸上标明,由土建负责留,这时电气工长应积极与土建工长联络,并查对图纸,保证土建施工时不会遗漏。配合土建施工进度,及时做好尺寸不不小于 300mm、土建施工图纸上未标明的予留孔洞及需在底板和基础垫层内暗配的管线及稳盒的施工。对需要予理的铁件、吊卡、木砖、吊杆基础螺栓及配电柜基础型钢等予理件,电气施工人员应配合土建,提前做好准备,土建施工到位及时埋入,不得遗漏。根据图纸规定,做好基础底板中的接地措施,如需运用基础主筋作接地装置时,要将选定的柱子内的主筋在基础根部散开与底筋焊接,并做好色标识,引上留出测接地电阻的干线及测试点,例如还需砸接地极时,在条件许可状况下,尽量运用土...
