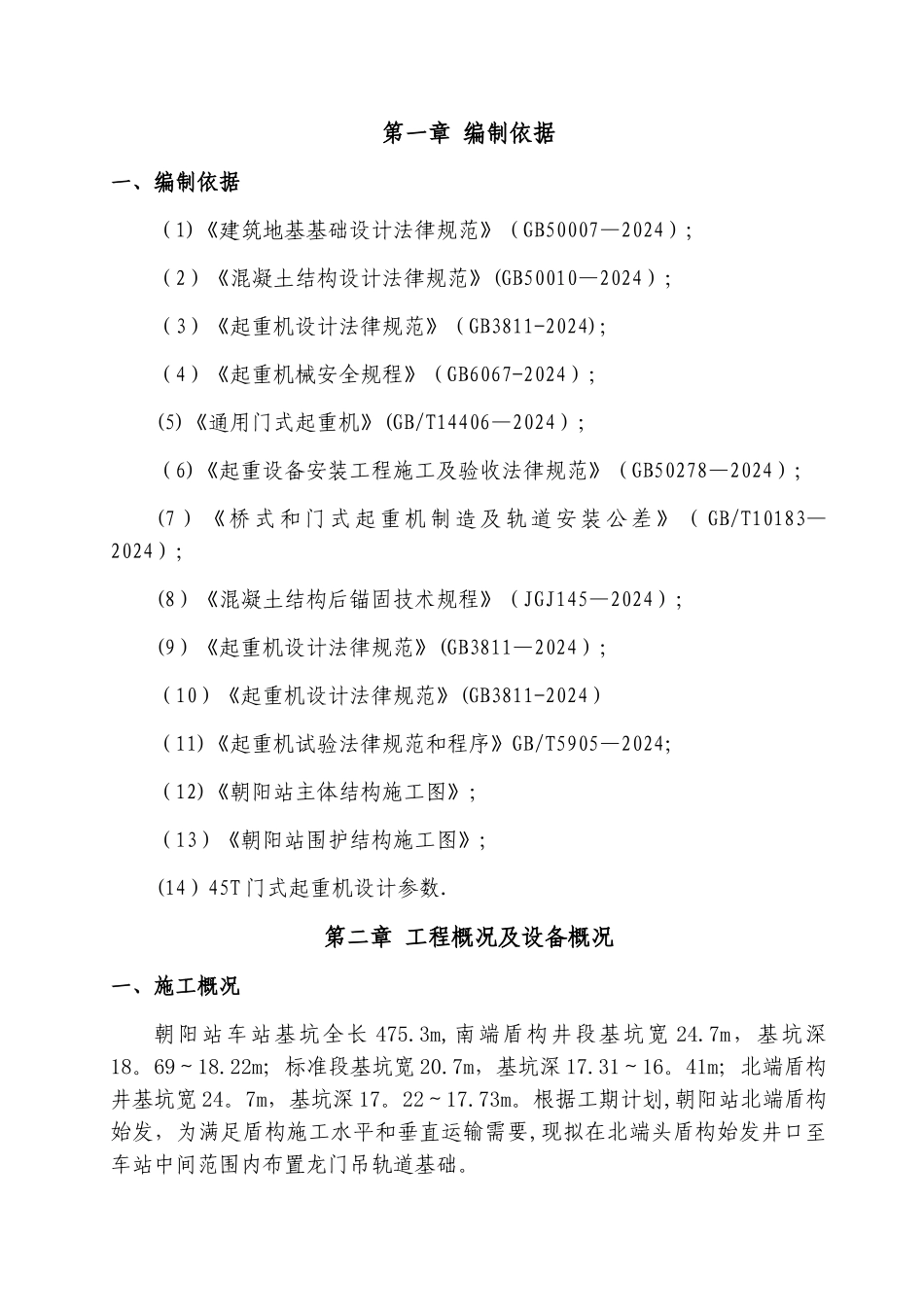

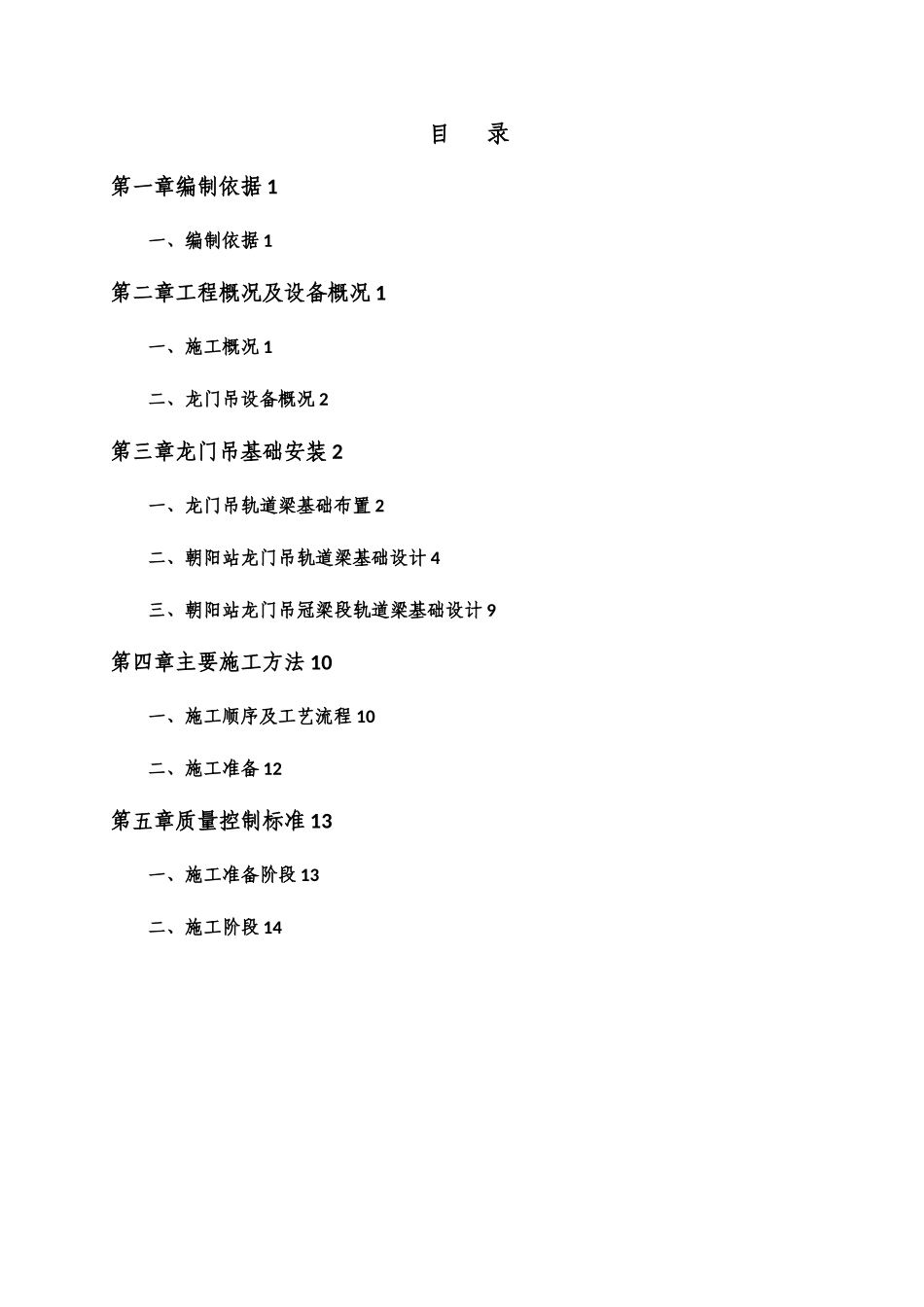

长沙市轨道交通 5 号线一期工程土建二标段五项目部朝阳站龙门吊轨道补充施工方案 编 制:复 核:审 核:中国建筑股份有限公司长沙市轨道交通 5 号线一期工程土建二标项目经理部二一六年十二月〇目 录第一章编制依据 1一、编制依据 1第二章工程概况及设备概况 1一、施工概况 1二、龙门吊设备概况 2第三章龙门吊基础安装 2一、龙门吊轨道梁基础布置 2二、朝阳站龙门吊轨道梁基础设计 4三、朝阳站龙门吊冠梁段轨道梁基础设计 9第四章主要施工方法 10一、施工顺序及工艺流程 10二、施工准备 12第五章质量控制标准 13一、施工准备阶段 13二、施工阶段 14第一章 编制依据一、编制依据(1)《建筑地基基础设计法律规范》(GB50007—2024);(2)《混凝土结构设计法律规范》(GB50010—2024);(3)《起重机设计法律规范》(GB3811-2024);(4)《起重机械安全规程》(GB6067-2024);(5)《通用门式起重机》(GB/T14406—2024);(6)《起重设备安装工程施工及验收法律规范》(GB50278—2024);(7 ) 《 桥 式 和 门 式 起 重 机 制 造 及 轨 道 安 装 公 差 》 ( GB/T10183—2024);(8)《混凝土结构后锚固技术规程》(JGJ145—2024);(9)《起重机设计法律规范》(GB3811—2024);(10)《起重机设计法律规范》(GB3811-2024)(11)《起重机试验法律规范和程序》GB/T5905—2024;(12)《朝阳站主体结构施工图》;(13)《朝阳站围护结构施工图》;(14)45T 门式起重机设计参数
第二章 工程概况及设备概况一、施工概况朝阳站车站基坑全长 475
3m,南端盾构井段基坑宽 24
7m,基坑深18
22m;标准段基坑宽 20
7m,基坑深 17
