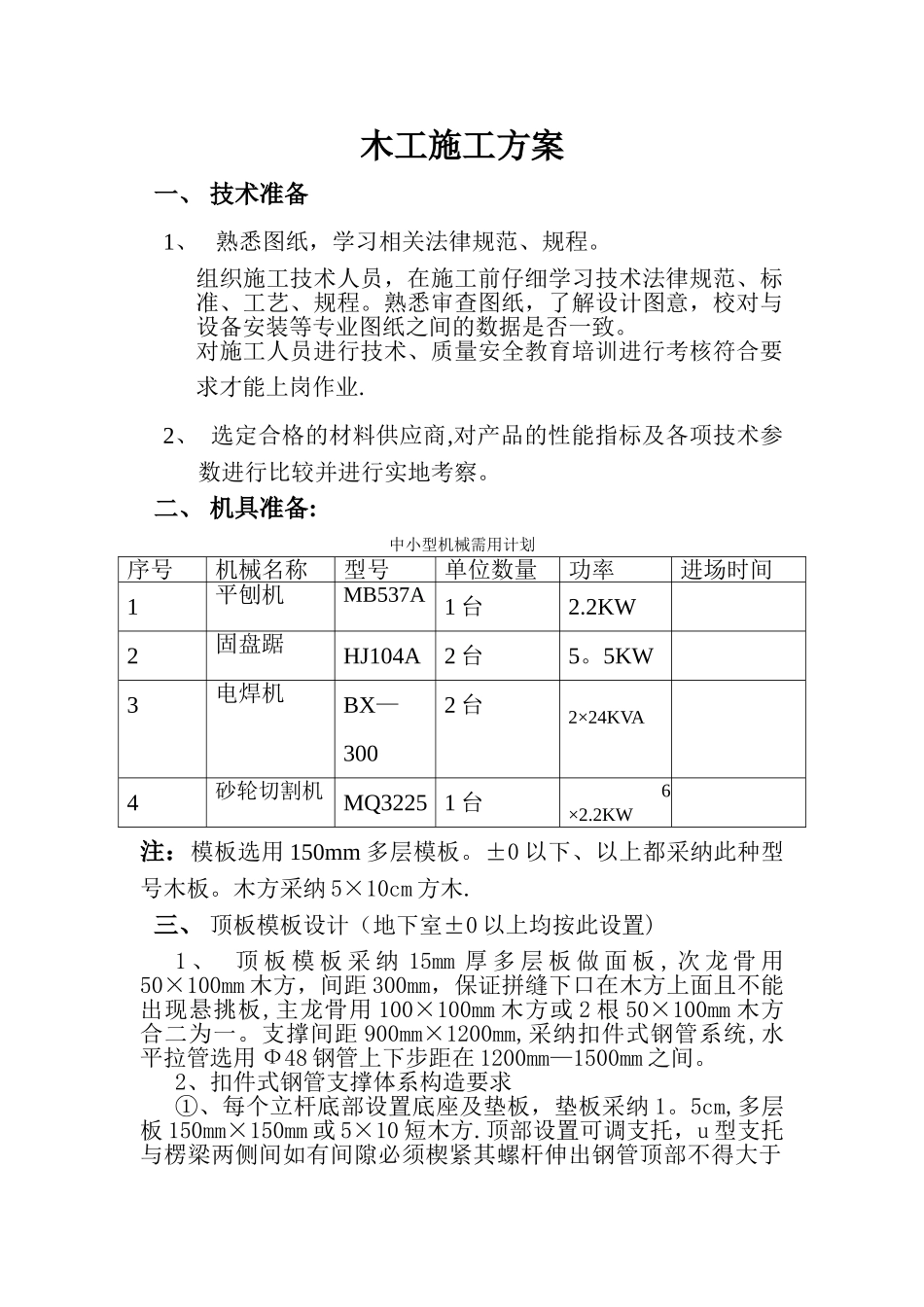

木工施工方案一、 技术准备1、 熟悉图纸,学习相关法律规范、规程
组织施工技术人员,在施工前仔细学习技术法律规范、标准、工艺、规程
熟悉审查图纸,了解设计图意,校对与设备安装等专业图纸之间的数据是否一致
对施工人员进行技术、质量安全教育培训进行考核符合要求才能上岗作业
2、 选定合格的材料供应商,对产品的性能指标及各项技术参数进行比较并进行实地考察
二、 机具准备:中小型机械需用计划序号机械名称型号单位数量功率进场时间1平刨机MB537A1 台2
2KW2固盘踞HJ104A2 台5
5KW3电焊机BX—3002 台 2×24KVA4砂轮切割机MQ3225 1 台6×2
2KW注:模板选用 150mm 多层模板
±0 以下、以上都采纳此种型号木板
木方采纳 5×10cm 方木
三、 顶板模板设计(地下室±0 以上均按此设置)1 、 顶 板 模 板 采 纳 15mm 厚 多 层 板 做 面 板 , 次 龙 骨 用50×100mm 木方,间距 300mm,保证拼缝下口在木方上面且不能出现悬挑板,主龙骨用 100×100mm 木方或 2 根 50×100mm 木方合二为一
支撑间距 900mm×1200mm,采纳扣件式钢管系统,水平拉管选用 Ф48 钢管上下步距在 1200mm—1500mm 之间

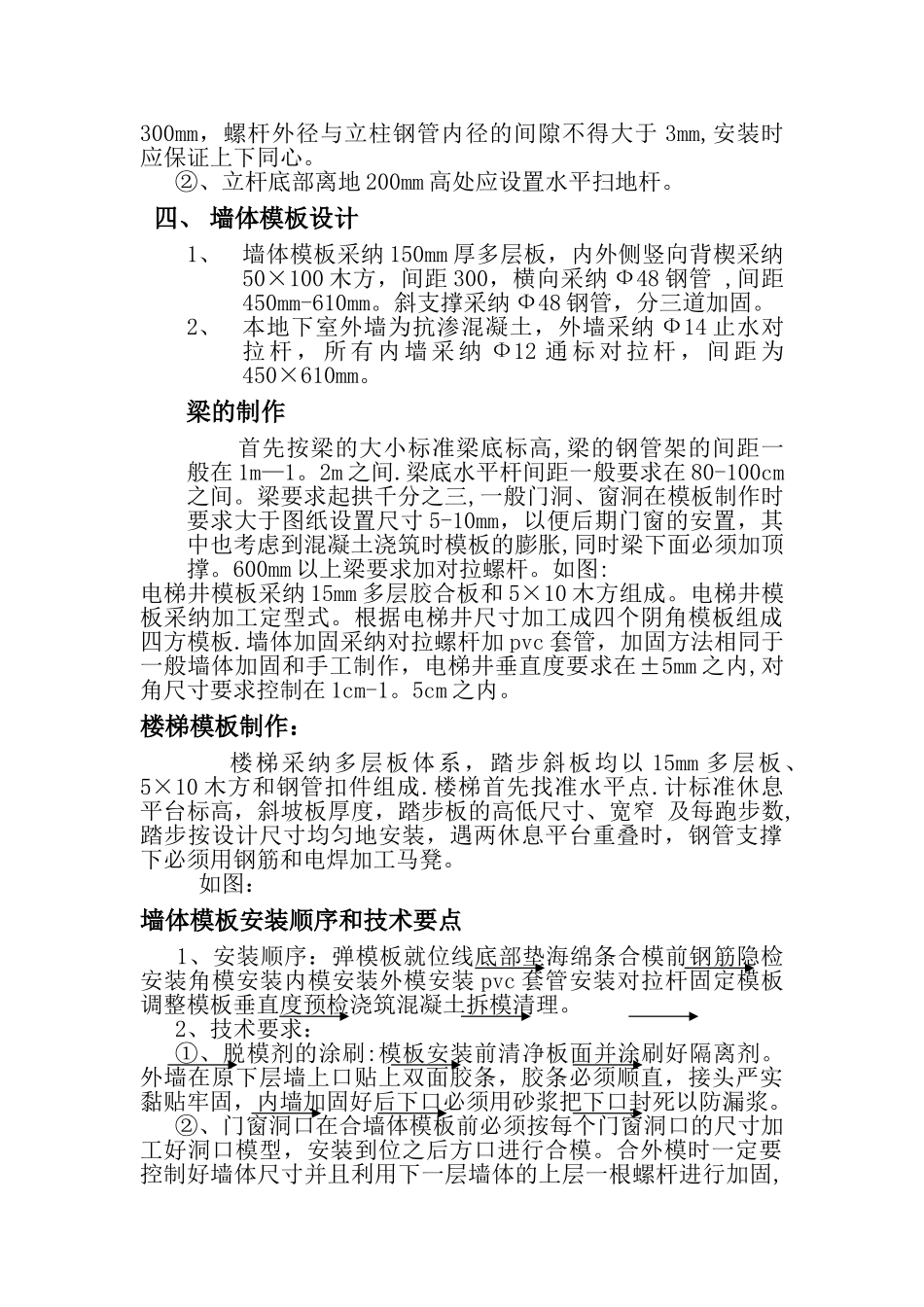

2、扣件式钢管支撑体系构造要求①、每个立杆底部设置底座及垫板,垫板采纳 1
5cm,多层板 150mm×150mm 或 5×10 短木方
顶部设置可调支托,u 型支托与楞梁两侧间如有间隙必须楔紧其螺杆伸出钢管顶部不得大于300mm,螺杆外径与立柱钢管内径的间隙不得大于 3mm,安装时应保证上下同心
②、立杆底部离地 200mm 高处应设置水平扫地杆

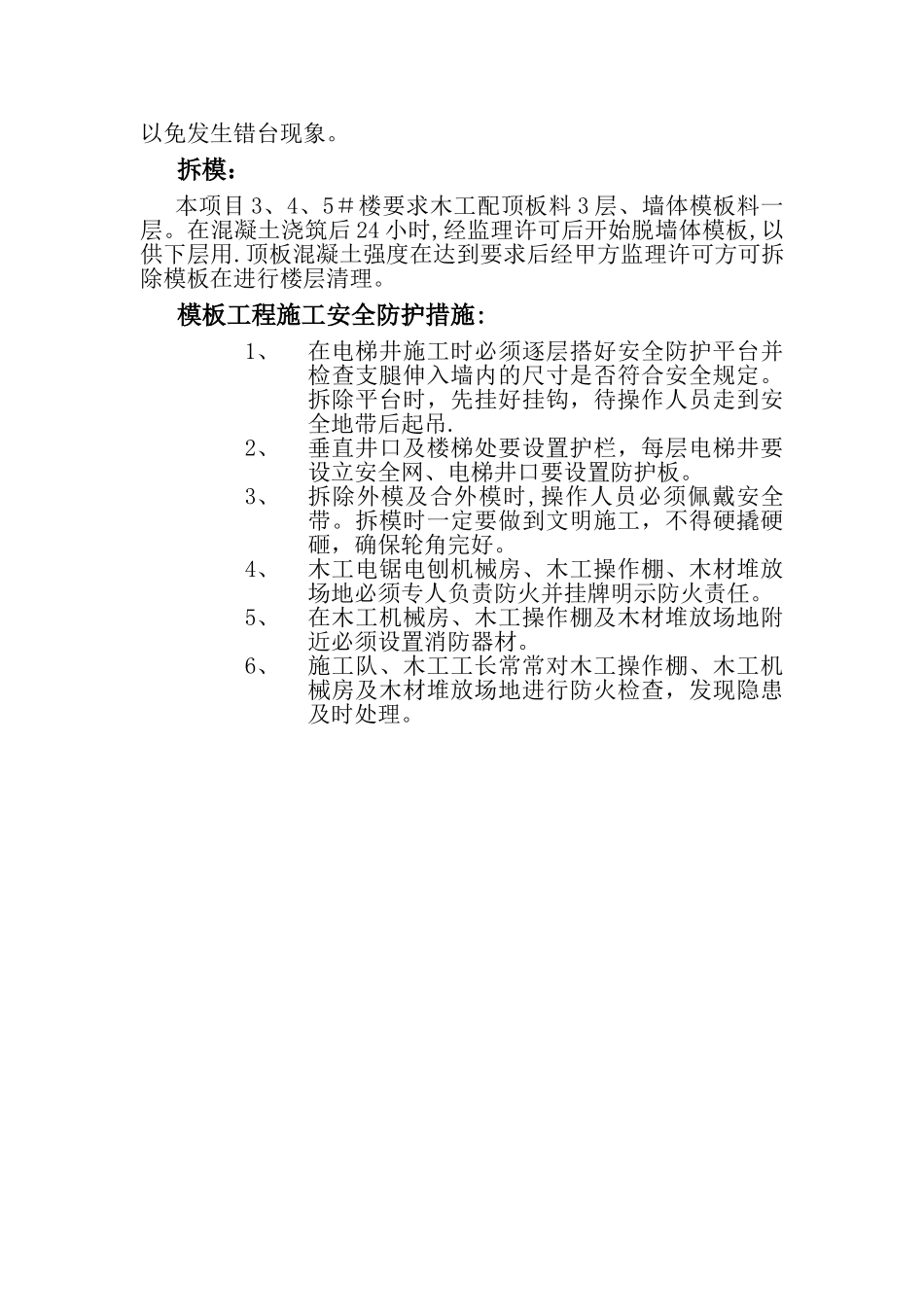

四、 墙体模板设计1、墙体模板采纳 150mm 厚多层板,内外侧竖向背楔采纳50×100 木方,间距 300,横向采纳 Ф48 钢管 ,间距
