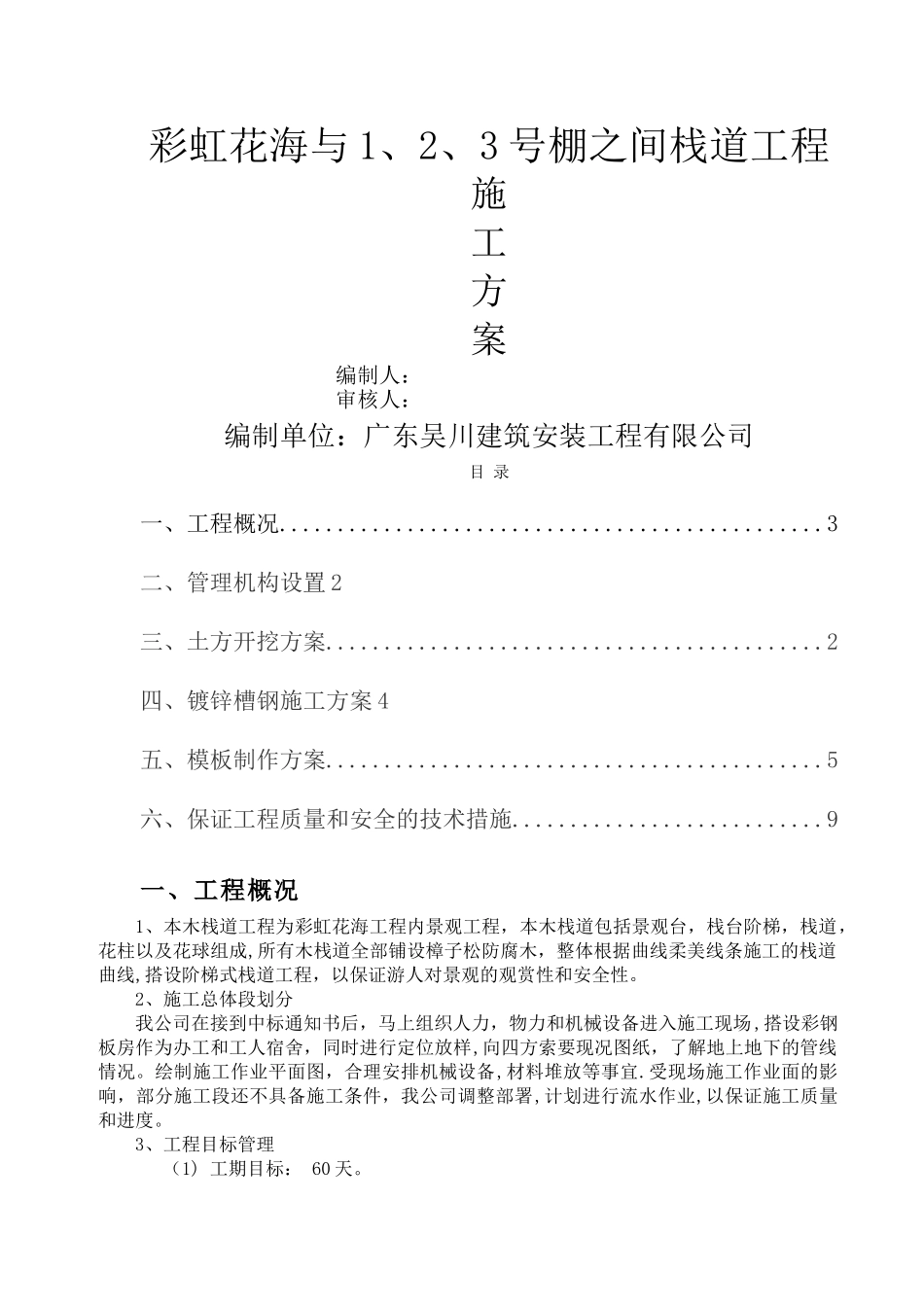

彩虹花海与 1、2、3 号棚之间栈道工程施工方案编制人:审核人:编制单位:广东吴川建筑安装工程有限公司目 录一、工程概况...............................................3二、管理机构设置 2三、土方开挖方案...........................................2四、镀锌槽钢施工方案 4五、模板制作方案...........................................5六、保证工程质量和安全的技术措施...........................9一、工程概况1、本木栈道工程为彩虹花海工程内景观工程,本木栈道包括景观台,栈台阶梯,栈道,花柱以及花球组成,所有木栈道全部铺设樟子松防腐木,整体根据曲线柔美线条施工的栈道曲线,搭设阶梯式栈道工程,以保证游人对景观的观赏性和安全性。2、施工总体段划分我公司在接到中标通知书后,马上组织人力,物力和机械设备进入施工现场,搭设彩钢板房作为办工和工人宿舍,同时进行定位放样,向四方索要现况图纸,了解地上地下的管线情况。绘制施工作业平面图,合理安排机械设备,材料堆放等事宜.受现场施工作业面的影响,部分施工段还不具备施工条件,我公司调整部署,计划进行流水作业,以保证施工质量和进度。3、工程目标管理 (1) 工期目标: 60 天。 (2) 质量目标:全部合格,争取优良。 (3) 安全目标:安全评分达到优良标准,保证无安全事故.4、施工依据 (1)彩虹花海人行栈道工程招标文件 (2)彩虹花海施工图纸 (3)国家及省、市、行业相关工程技术标准及法律规范。二、管理机构设置职务姓名职称执业或职业资格证明备注证书名称级别证号专业养老保险项目经理梁华明高级工程师建造师证壹级粤 144101016280建筑已购买技术负责人梁亚运高级工程师职称证书高级粤高职证字第 09001001125988号建筑已购买安全员谭康有助理工程师岗位证初级460020240507建筑已购买质检员骆土兴工程师岗位证初级1010B4099建筑已购买资料员梁小妮工程师岗位证初级0808F00800建筑已购买材料员李远明工程师岗位证初级0808C00144建筑已购买施工员梁程文工程师岗位证初级46161010002779建筑已购买造价员王日坚工程师岗位证初级粤 060G01750建筑已购买三、土方开挖方案1、施工准备 (1)在开挖之前,场内所有的红线桩及承台的定位桩,全部经甲方和我方测量核准.明确在桩基施工阶段红线及定位桩是否产生位移,若有移位应会合规划部门、设计单位、建设单位讨论处理方案。 (2)测量放线及测量桩点的保护,对场边道路及场内的临时设施做好定位标记,以备...
