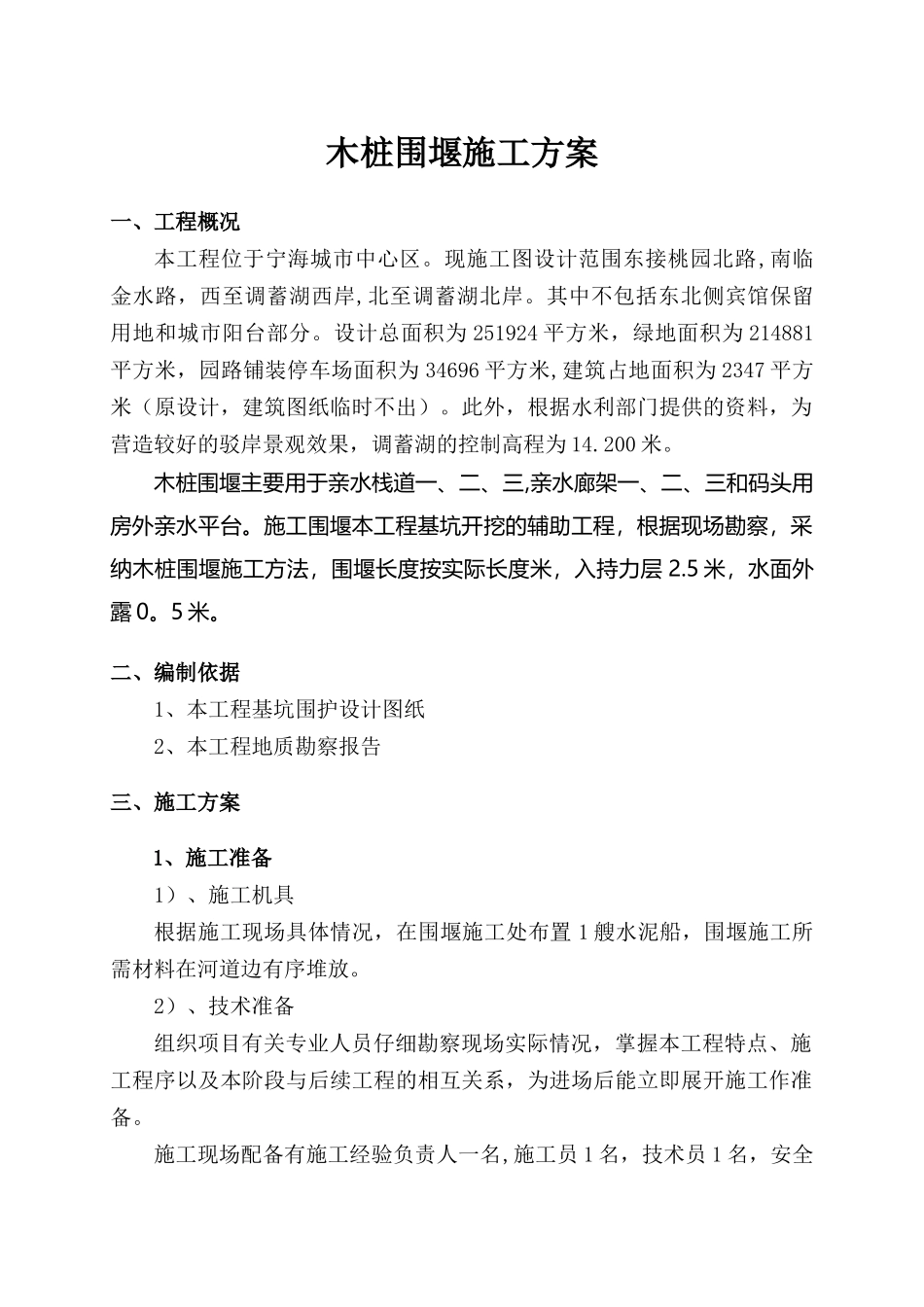

木桩围堰施工方案一、工程概况本工程位于宁海城市中心区
现施工图设计范围东接桃园北路,南临金水路,西至调蓄湖西岸,北至调蓄湖北岸
其中不包括东北侧宾馆保留用地和城市阳台部分
设计总面积为 251924 平方米,绿地面积为 214881平方米,园路铺装停车场面积为 34696 平方米,建筑占地面积为 2347 平方米(原设计,建筑图纸临时不出)
此外,根据水利部门提供的资料,为营造较好的驳岸景观效果,调蓄湖的控制高程为 14
木桩围堰主要用于亲水栈道一、二、三,亲水廊架一、二、三和码头用房外亲水平台
施工围堰本工程基坑开挖的辅助工程,根据现场勘察,采纳木桩围堰施工方法,围堰长度按实际长度米,入持力层 2
5 米,水面外露 0
二、编制依据1、本工程基坑围护设计图纸2、本工程地质勘察报告三、施工方案1、施工准备1)、施工机具根据施工现场具体情况,在围堰施工处布置 1 艘水泥船,围堰施工所需材料在河道边有序堆放
2)、技术准备组织项目有关专业人员仔细勘察现场实际情况,掌握本工程特点、施工程序以及本阶段与后续工程的相互关系,为进场后能立即展开施工作准备
施工现场配备有施工经验负责人一名,施工员 1 名,技术员 1 名,安全员 1 名,材料员 1 名

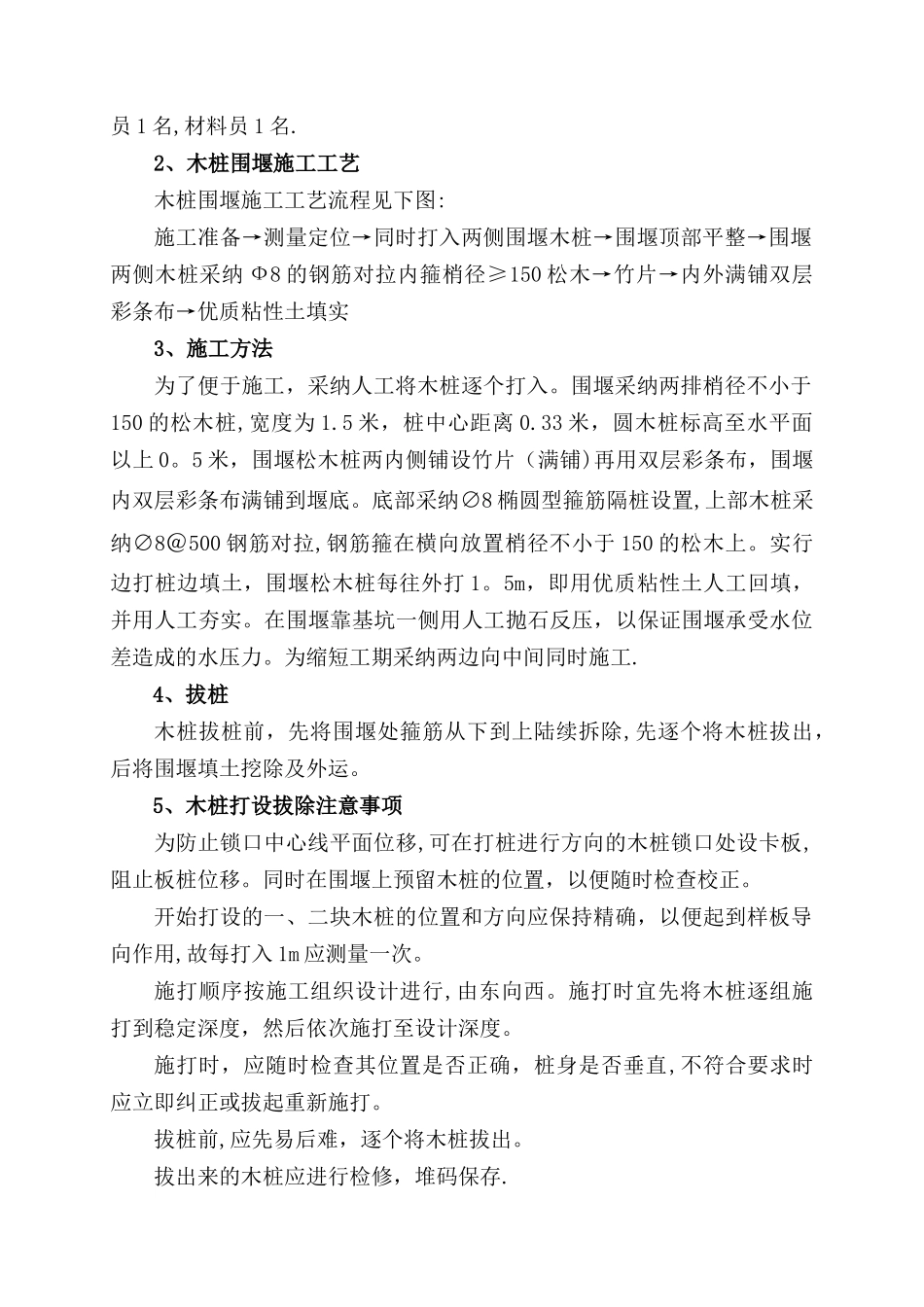

2、木桩围堰施工工艺木桩围堰施工工艺流程见下图:施工准备→测量定位→同时打入两侧围堰木桩→围堰顶部平整→围堰两侧木桩采纳 Ф8 的钢筋对拉内箍梢径≥150 松木→竹片→内外满铺双层彩条布→优质粘性土填实3、施工方法为了便于施工,采纳人工将木桩逐个打入
围堰采纳两排梢径不小于150 的松木桩,宽度为 1
5 米,桩中心距离 0
33 米,圆木桩标高至水平面以上 0
5 米,围堰松木桩两内侧铺设竹片(满铺)再用双层彩条布,围堰内双层彩条布满铺到堰底
底部采纳∅8 椭圆型箍筋隔桩设置,上部木桩采纳∅8@500 钢筋对拉,钢筋
