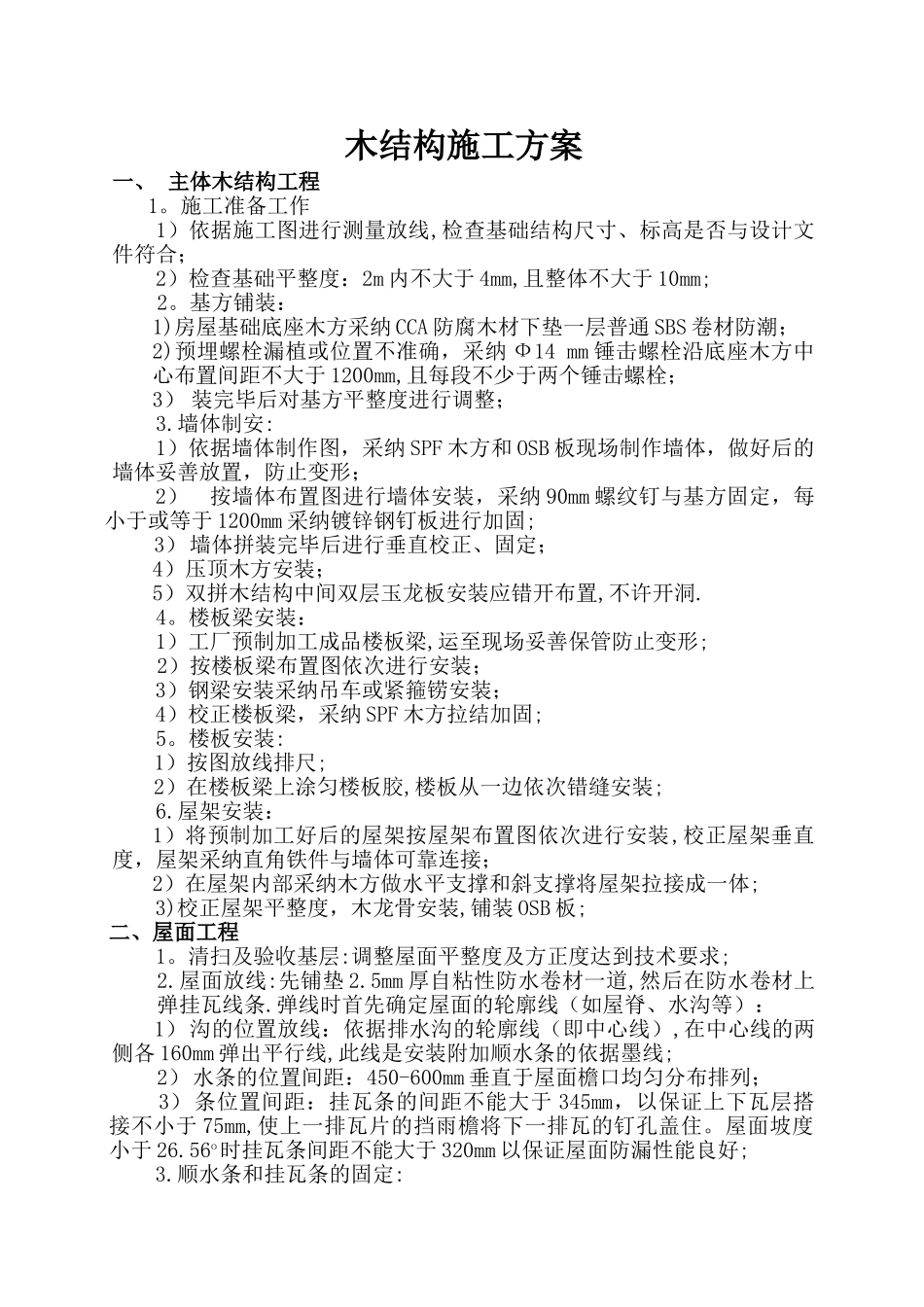

木结构施工方案一、 主体木结构工程1
施工准备工作1)依据施工图进行测量放线,检查基础结构尺寸、标高是否与设计文件符合;2)检查基础平整度:2m 内不大于 4mm,且整体不大于 10mm;2
基方铺装:1)房屋基础底座木方采纳 CCA 防腐木材下垫一层普通 SBS 卷材防潮;2)预埋螺栓漏植或位置不准确,采纳 Ф14 mm 锤击螺栓沿底座木方中心布置间距不大于 1200mm,且每段不少于两个锤击螺栓;3) 装完毕后对基方平整度进行调整;3
墙体制安:1)依据墙体制作图,采纳 SPF 木方和 OSB 板现场制作墙体,做好后的墙体妥善放置,防止变形;2)按墙体布置图进行墙体安装,采纳 90mm 螺纹钉与基方固定,每小于或等于 1200mm 采纳镀锌钢钉板进行加固;3)墙体拼装完毕后进行垂直校正、固定;4)压顶木方安装;5)双拼木结构中间双层玉龙板安装应错开布置,不许开洞
楼板梁安装:1)工厂预制加工成品楼板梁,运至现场妥善保管防止变形;2)按楼板梁布置图依次进行安装;3)钢梁安装采纳吊车或紧箍铹安装;4)校正楼板梁,采纳 SPF 木方拉结加固;5
楼板安装:1)按图放线排尺;2)在楼板梁上涂匀楼板胶,楼板从一边依次错缝安装;6
屋架安装:1)将预制加工好后的屋架按屋架布置图依次进行安装,校正屋架垂直度,屋架采纳直角铁件与墙体可靠连接;2)在屋架内部采纳木方做水平支撑和斜支撑将屋架拉接成一体;3)校正屋架平整度,木龙骨安装,铺装 OSB 板; 二、屋面工程1
清扫及验收基层:调整屋面平整度及方正度达到技术要求;2
屋面放线:先铺垫 2
5mm 厚自粘性防水卷材一道,然后在防水卷材上弹挂瓦线条
弹线时首先确定屋面的轮廓线(如屋脊、水沟等):1)沟的位置放线:依据排水沟的轮廓线(即中心线),在中心线的两侧各 160mm 弹出平行线,此线是安装附加顺水条的依据墨线;2)水条的位置间
