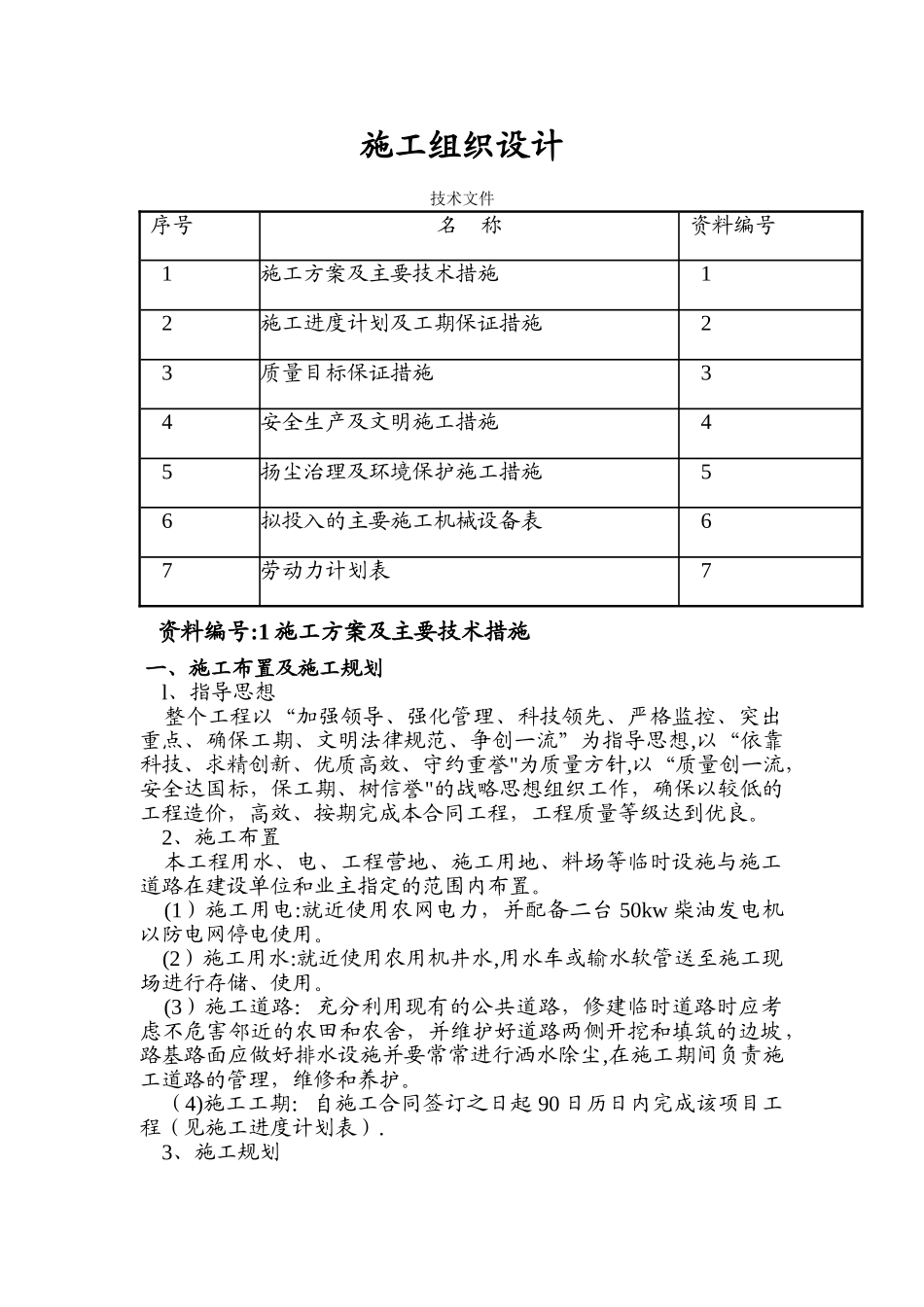

施工组织设计技术文件 序号名 称 资料编号 1施工方案及主要技术措施 1 2施工进度计划及工期保证措施 2 3质量目标保证措施 3 4安全生产及文明施工措施 4 5扬尘治理及环境保护施工措施 5 6拟投入的主要施工机械设备表 6 7劳动力计划表 7 资料编号:1 施工方案及主要技术措施 一、施工布置及施工规划 l、指导思想 整个工程以“加强领导、强化管理、科技领先、严格监控、突出重点、确保工期、文明法律规范、争创一流”为指导思想,以“依靠科技、求精创新、优质高效、守约重誉"为质量方针,以“质量创一流,安全达国标,保工期、树信誉"的战略思想组织工作,确保以较低的工程造价,高效、按期完成本合同工程,工程质量等级达到优良。 2、施工布置 本工程用水、电、工程营地、施工用地、料场等临时设施与施工道路在建设单位和业主指定的范围内布置。 (1)施工用电:就近使用农网电力,并配备二台 50kw 柴油发电机以防电网停电使用。 (2)施工用水:就近使用农用机井水,用水车或输水软管送至施工现场进行存储、使用。 (3)施工道路:充分利用现有的公共道路,修建临时道路时应考虑不危害邻近的农田和农舍,并维护好道路两侧开挖和填筑的边坡,路基路面应做好排水设施并要常常进行洒水除尘,在施工期间负责施工道路的管理,维修和养护。 (4)施工工期:自施工合同签订之日起 90 日历日内完成该项目工程(见施工进度计划表). 3、施工规划 (1)施工组织机构设置 本工程一旦中标,我单位将成立“邢台市 2024 年第二、三批农村饮水安全项目 A 包第七标段(平乡县)项目经理部”,对本工程实行项目法人管理,经理部在现场全权代表我单位行使管理职能,履行合同的权利和义务,确保本工程按期、优质、安全顺利地实施完成。 项目经理部下辖 3 个作业队:凿井施工作业队、水泵安装施工作业队、辅助施工作业队。三队流水作业。 (2)劳动力安排 ①、集结精干的施工队伍,组织好劳动力进场,根据工程特点,结合本单位对建设单位的承诺条件,合理组织一支强有力的施工队伍进场。要求该队伍自身管理水平高,施工能力强,以利于保证工期及施工质量. ②、做好职工的入场教育培训,搞好全部人员的各项技术交底工作,利用一段时问对员工进行有关法规要求、技术标准、组织方针、目标的培训。 ③、加强职工的技能培育,落实各级人员的岗位责任制,使全体职工都能掌握技术及质量标准,使操作人员理解“企业在我心中,质量在我手中”的内涵...
