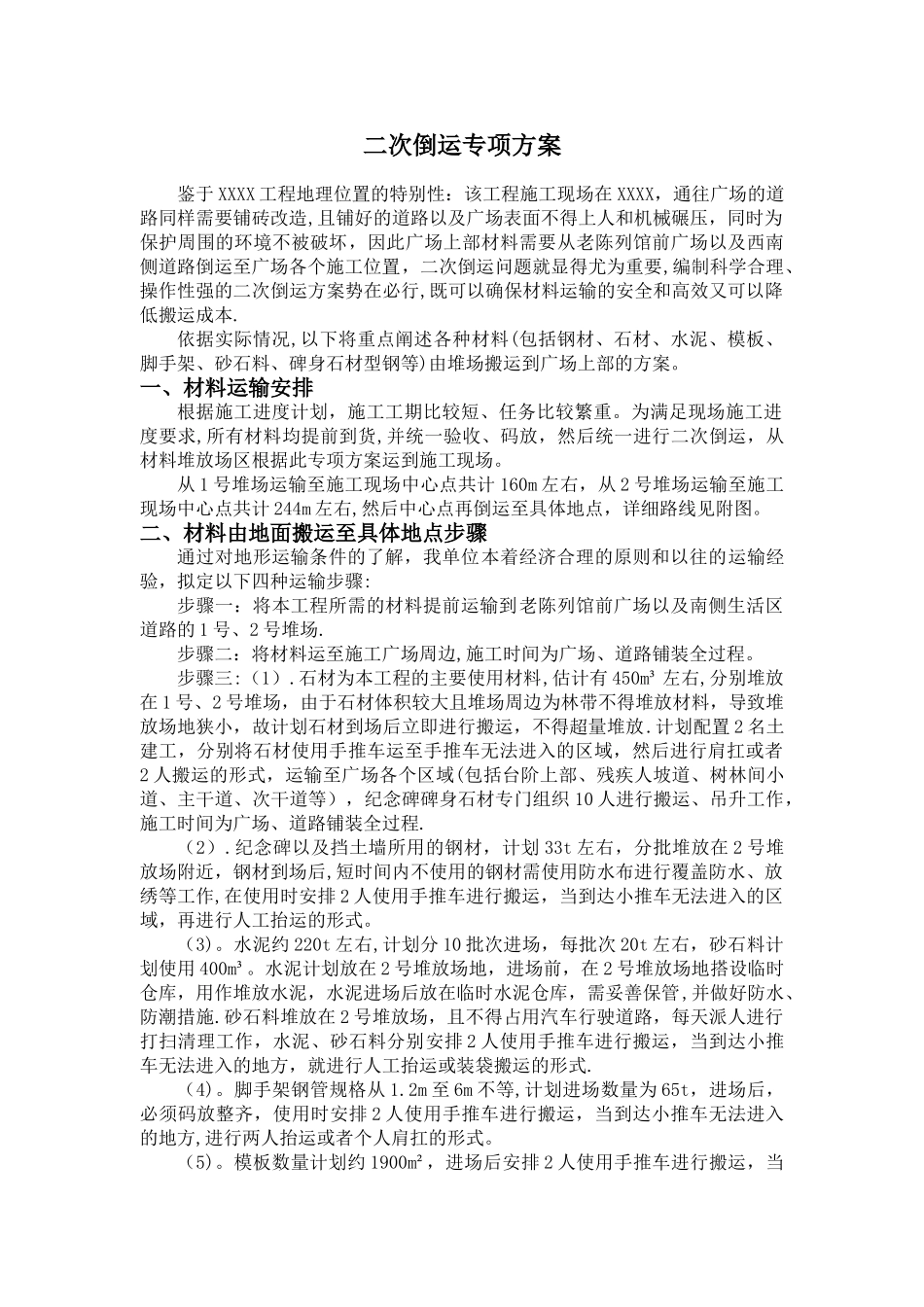

二次倒运专项方案鉴于 XXXX 工程地理位置的特别性:该工程施工现场在 XXXX,通往广场的道路同样需要铺砖改造,且铺好的道路以及广场表面不得上人和机械碾压,同时为保护周围的环境不被破坏,因此广场上部材料需要从老陈列馆前广场以及西南侧道路倒运至广场各个施工位置,二次倒运问题就显得尤为重要,编制科学合理、操作性强的二次倒运方案势在必行,既可以确保材料运输的安全和高效又可以降低搬运成本.依据实际情况,以下将重点阐述各种材料(包括钢材、石材、水泥、模板、脚手架、砂石料、碑身石材型钢等)由堆场搬运到广场上部的方案。一、材料运输安排根据施工进度计划,施工工期比较短、任务比较繁重。为满足现场施工进度要求,所有材料均提前到货,并统一验收、码放,然后统一进行二次倒运,从材料堆放场区根据此专项方案运到施工现场。从 1 号堆场运输至施工现场中心点共计 160m 左右,从 2 号堆场运输至施工现场中心点共计 244m 左右,然后中心点再倒运至具体地点,详细路线见附图。二、材料由地面搬运至具体地点步骤通过对地形运输条件的了解,我单位本着经济合理的原则和以往的运输经验,拟定以下四种运输步骤:步骤一:将本工程所需的材料提前运输到老陈列馆前广场以及南侧生活区道路的 1 号、2 号堆场.步骤二:将材料运至施工广场周边,施工时间为广场、道路铺装全过程。步骤三:(1).石材为本工程的主要使用材料,估计有 450m³ 左右,分别堆放在 1 号、2 号堆场,由于石材体积较大且堆场周边为林带不得堆放材料,导致堆放场地狭小,故计划石材到场后立即进行搬运,不得超量堆放.计划配置 2 名土建工,分别将石材使用手推车运至手推车无法进入的区域,然后进行肩扛或者2 人搬运的形式,运输至广场各个区域(包括台阶上部、残疾人坡道、树林间小道、主干道、次干道等),纪念碑碑身石材专门组织 10 人进行搬运、吊升工作,施工时间为广场、道路铺装全过程.(2).纪念碑以及挡土墙所用的钢材,计划 33t 左右,分批堆放在 2 号堆放场附近,钢材到场后,短时间内不使用的钢材需使用防水布进行覆盖防水、放绣等工作,在使用时安排 2 人使用手推车进行搬运,当到达小推车无法进入的区域,再进行人工抬运的形式。(3)。水泥约 220t 左右,计划分 10 批次进场,每批次 20t 左右,砂石料计划使用 400m³。水泥计划放在 2 号堆放场地,进场前,在 2 号堆放场地搭设临时仓库,用作堆放水泥,水泥进场后放在临时水泥仓库...
