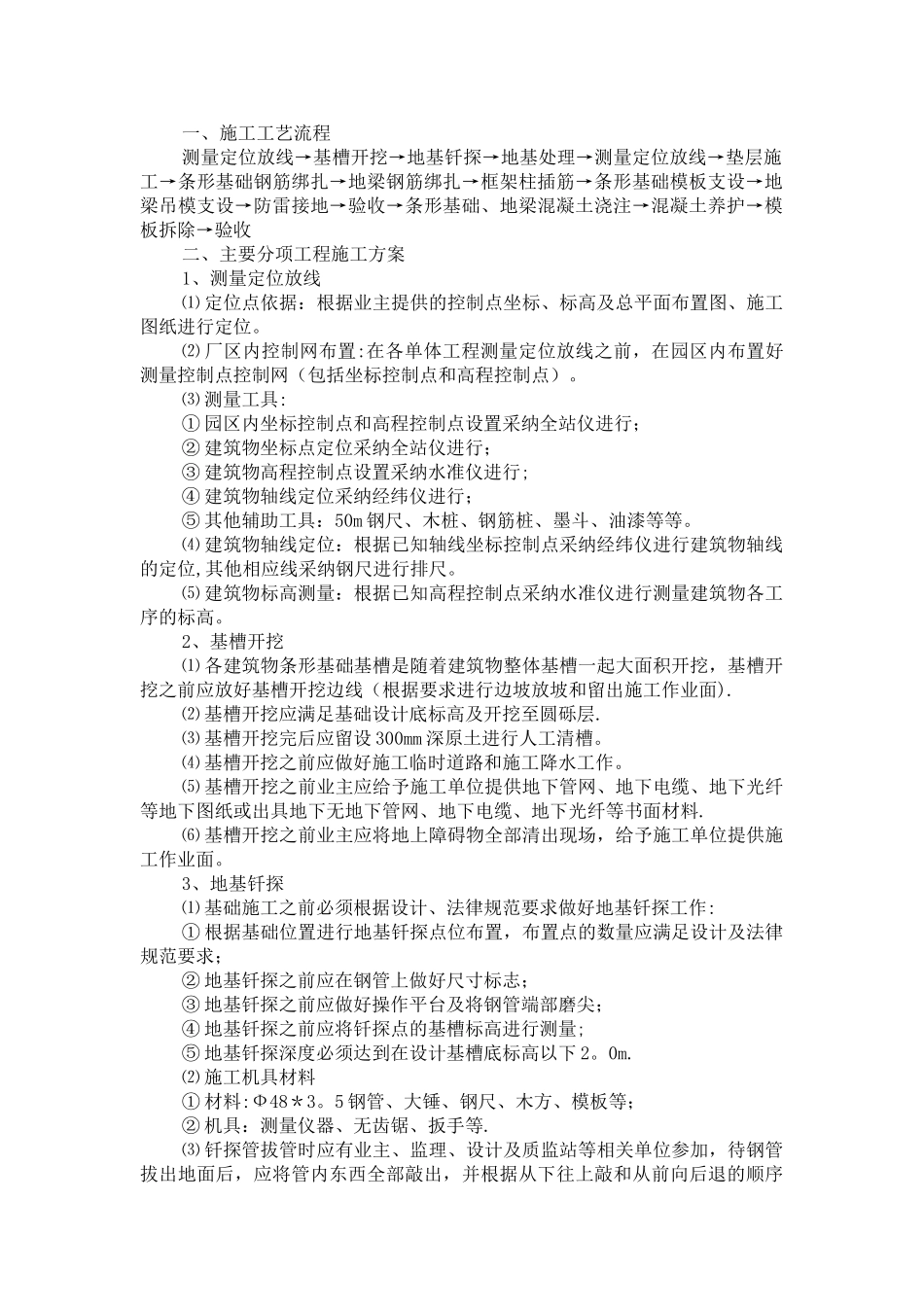

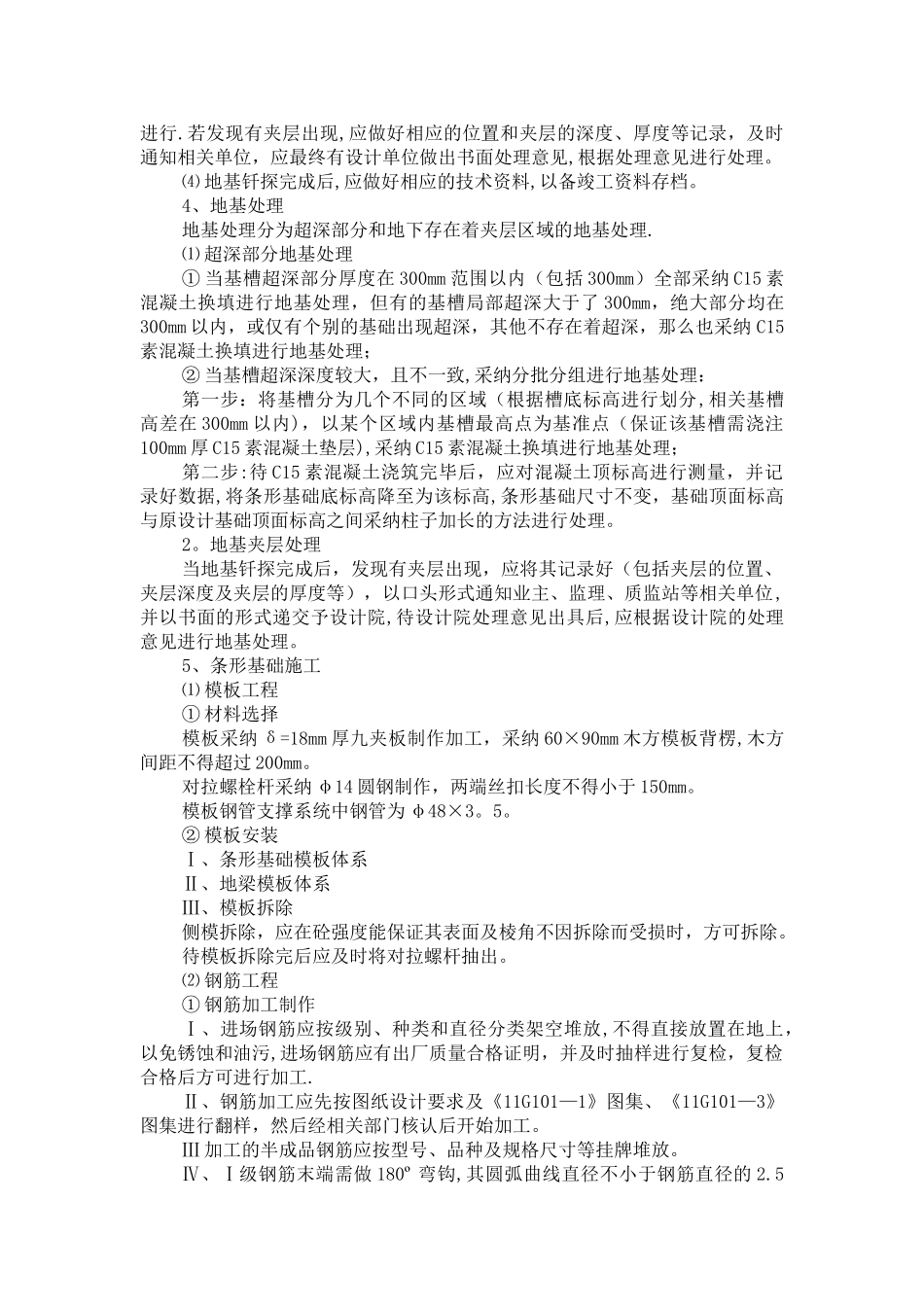

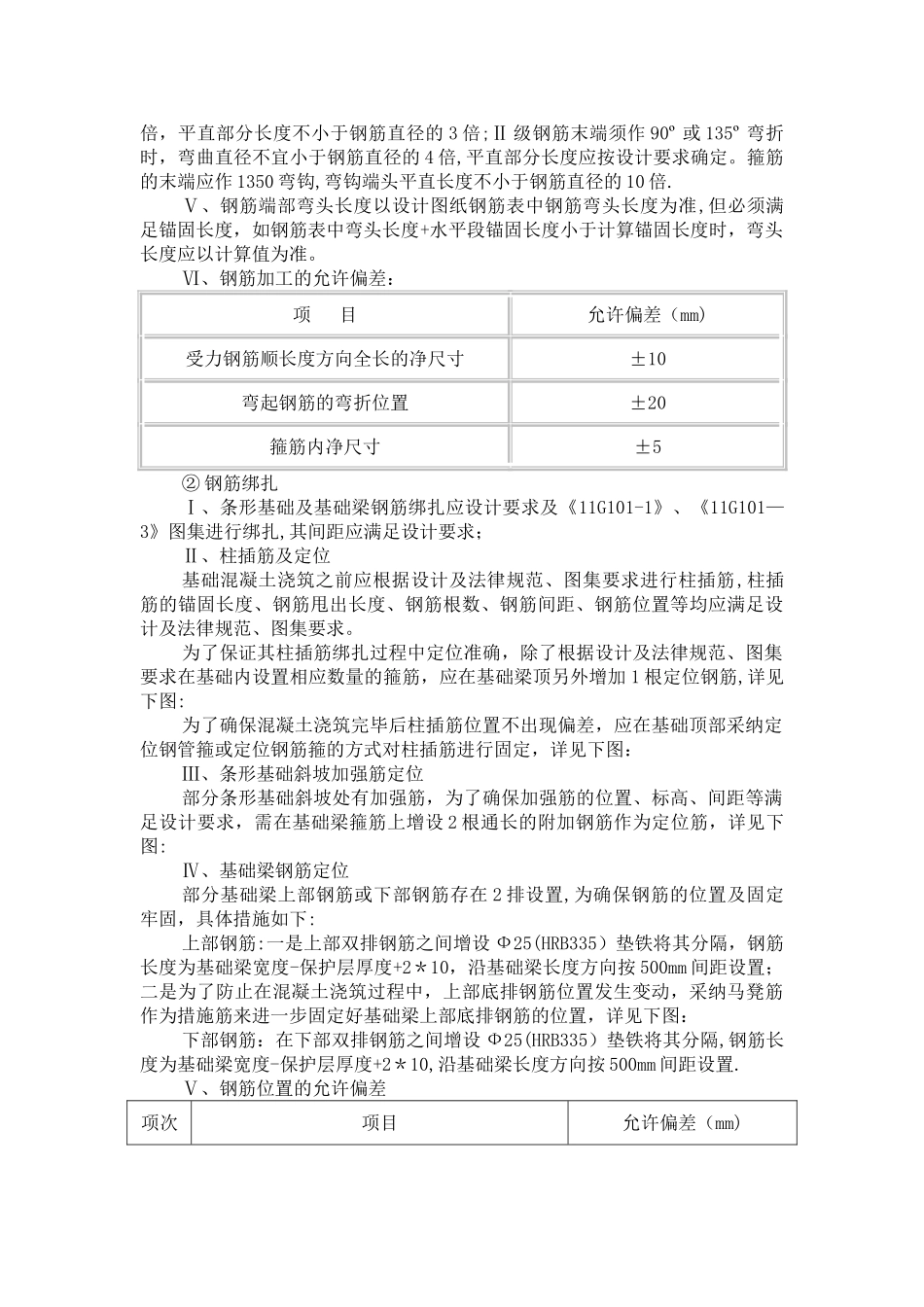

一、施工工艺流程测量定位放线→基槽开挖→地基钎探→地基处理→测量定位放线→垫层施工→条形基础钢筋绑扎→地梁钢筋绑扎→框架柱插筋→条形基础模板支设→地梁吊模支设→防雷接地→验收→条形基础、地梁混凝土浇注→混凝土养护→模板拆除→验收二、主要分项工程施工方案1、测量定位放线⑴ 定位点依据:根据业主提供的控制点坐标、标高及总平面布置图、施工图纸进行定位。⑵ 厂区内控制网布置:在各单体工程测量定位放线之前,在园区内布置好测量控制点控制网(包括坐标控制点和高程控制点)。⑶ 测量工具:① 园区内坐标控制点和高程控制点设置采纳全站仪进行;② 建筑物坐标点定位采纳全站仪进行;③ 建筑物高程控制点设置采纳水准仪进行;④ 建筑物轴线定位采纳经纬仪进行;⑤ 其他辅助工具:50m 钢尺、木桩、钢筋桩、墨斗、油漆等等。⑷ 建筑物轴线定位:根据已知轴线坐标控制点采纳经纬仪进行建筑物轴线的定位,其他相应线采纳钢尺进行排尺。⑸ 建筑物标高测量:根据已知高程控制点采纳水准仪进行测量建筑物各工序的标高。2、基槽开挖⑴ 各建筑物条形基础基槽是随着建筑物整体基槽一起大面积开挖,基槽开挖之前应放好基槽开挖边线(根据要求进行边坡放坡和留出施工作业面).⑵ 基槽开挖应满足基础设计底标高及开挖至圆砾层.⑶ 基槽开挖完后应留设 300mm 深原土进行人工清槽。⑷ 基槽开挖之前应做好施工临时道路和施工降水工作。⑸ 基槽开挖之前业主应给予施工单位提供地下管网、地下电缆、地下光纤等地下图纸或出具地下无地下管网、地下电缆、地下光纤等书面材料.⑹ 基槽开挖之前业主应将地上障碍物全部清出现场,给予施工单位提供施工作业面。3、地基钎探⑴ 基础施工之前必须根据设计、法律规范要求做好地基钎探工作:① 根据基础位置进行地基钎探点位布置,布置点的数量应满足设计及法律规范要求;② 地基钎探之前应在钢管上做好尺寸标志;③ 地基钎探之前应做好操作平台及将钢管端部磨尖;④ 地基钎探之前应将钎探点的基槽标高进行测量;⑤ 地基钎探深度必须达到在设计基槽底标高以下 2。0m.⑵ 施工机具材料① 材料:Ф48*3。5 钢管、大锤、钢尺、木方、模板等;② 机具:测量仪器、无齿锯、扳手等.⑶ 钎探管拔管时应有业主、监理、设计及质监站等相关单位参加,待钢管拔出地面后,应将管内东西全部敲出,并根据从下往上敲和从前向后退的顺序进行.若发现有夹层出现,应做好相应的位置和夹层的深度、厚度等记录,及...
