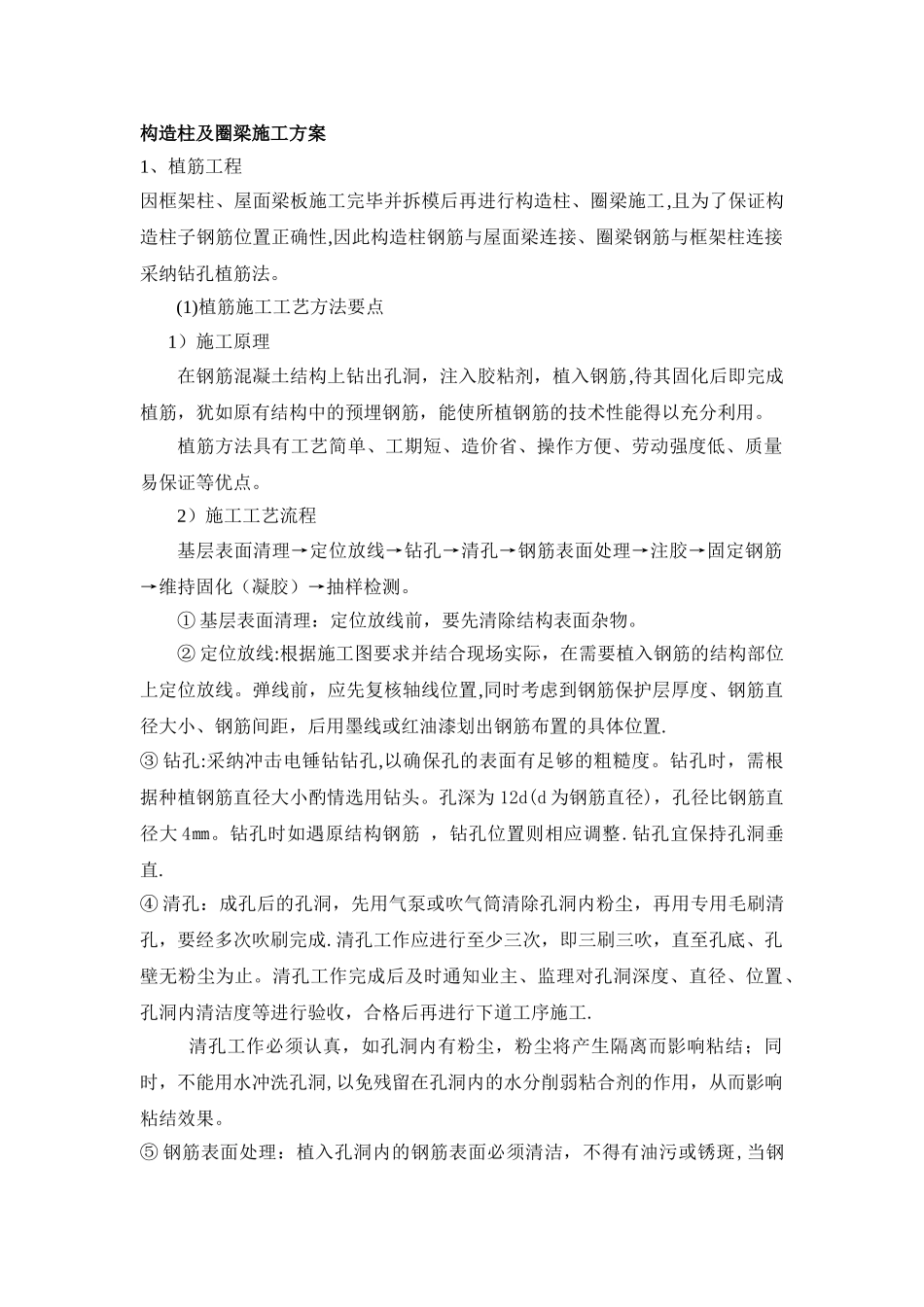

构造柱及圈梁施工方案1、植筋工程因框架柱、屋面梁板施工完毕并拆模后再进行构造柱、圈梁施工,且为了保证构造柱子钢筋位置正确性,因此构造柱钢筋与屋面梁连接、圈梁钢筋与框架柱连接采纳钻孔植筋法。(1)植筋施工工艺方法要点1)施工原理在钢筋混凝土结构上钻出孔洞,注入胶粘剂,植入钢筋,待其固化后即完成植筋,犹如原有结构中的预埋钢筋,能使所植钢筋的技术性能得以充分利用。植筋方法具有工艺简单、工期短、造价省、操作方便、劳动强度低、质量易保证等优点。2)施工工艺流程 基层表面清理→定位放线→钻孔→清孔→钢筋表面处理→注胶→固定钢筋→维持固化(凝胶)→抽样检测。① 基层表面清理:定位放线前,要先清除结构表面杂物。② 定位放线:根据施工图要求并结合现场实际,在需要植入钢筋的结构部位上定位放线。弹线前,应先复核轴线位置,同时考虑到钢筋保护层厚度、钢筋直径大小、钢筋间距,后用墨线或红油漆划出钢筋布置的具体位置.③ 钻孔:采纳冲击电锤钻钻孔,以确保孔的表面有足够的粗糙度。钻孔时,需根据种植钢筋直径大小酌情选用钻头。孔深为 12d(d 为钢筋直径),孔径比钢筋直径大 4㎜。钻孔时如遇原结构钢筋 ,钻孔位置则相应调整.钻孔宜保持孔洞垂直.④ 清孔:成孔后的孔洞,先用气泵或吹气筒清除孔洞内粉尘,再用专用毛刷清孔,要经多次吹刷完成.清孔工作应进行至少三次,即三刷三吹,直至孔底、孔壁无粉尘为止。清孔工作完成后及时通知业主、监理对孔洞深度、直径、位置、孔洞内清洁度等进行验收,合格后再进行下道工序施工.清孔工作必须认真,如孔洞内有粉尘,粉尘将产生隔离而影响粘结;同时,不能用水冲洗孔洞,以免残留在孔洞内的水分削弱粘合剂的作用,从而影响粘结效果。⑤ 钢筋表面处理:植入孔洞内的钢筋表面必须清洁,不得有油污或锈斑,当钢筋表面有锈斑时,要用钢丝刷除表面浮锈,然后才能使用。⑥ 注胶植筋:用专用注胶枪从孔底向外均匀地把适量胶粘剂填注孔内,注满孔洞体积的三分之二为止,注意勿将空气封入孔内。将准备好的钢筋按顺时针方向平行于孔洞走向轻轻植入孔中,直至插入孔底,使胶正好充满整个空间并适当转动钢筋排除空气,直至胶溢出充满孔洞,再将洞边多余结构胶清理洁净。水平锚筋,注意外口流淌复补。将钢筋外露固定在模架上,使其不受外力作用,直至凝聚,并派专人现场看护,在粘结剂未完全固化前不得触动所植钢筋。⑦ 质量检测:胶固化时间达到后,即可进行现场抗拔实验。同种规格钢筋做一组试...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
