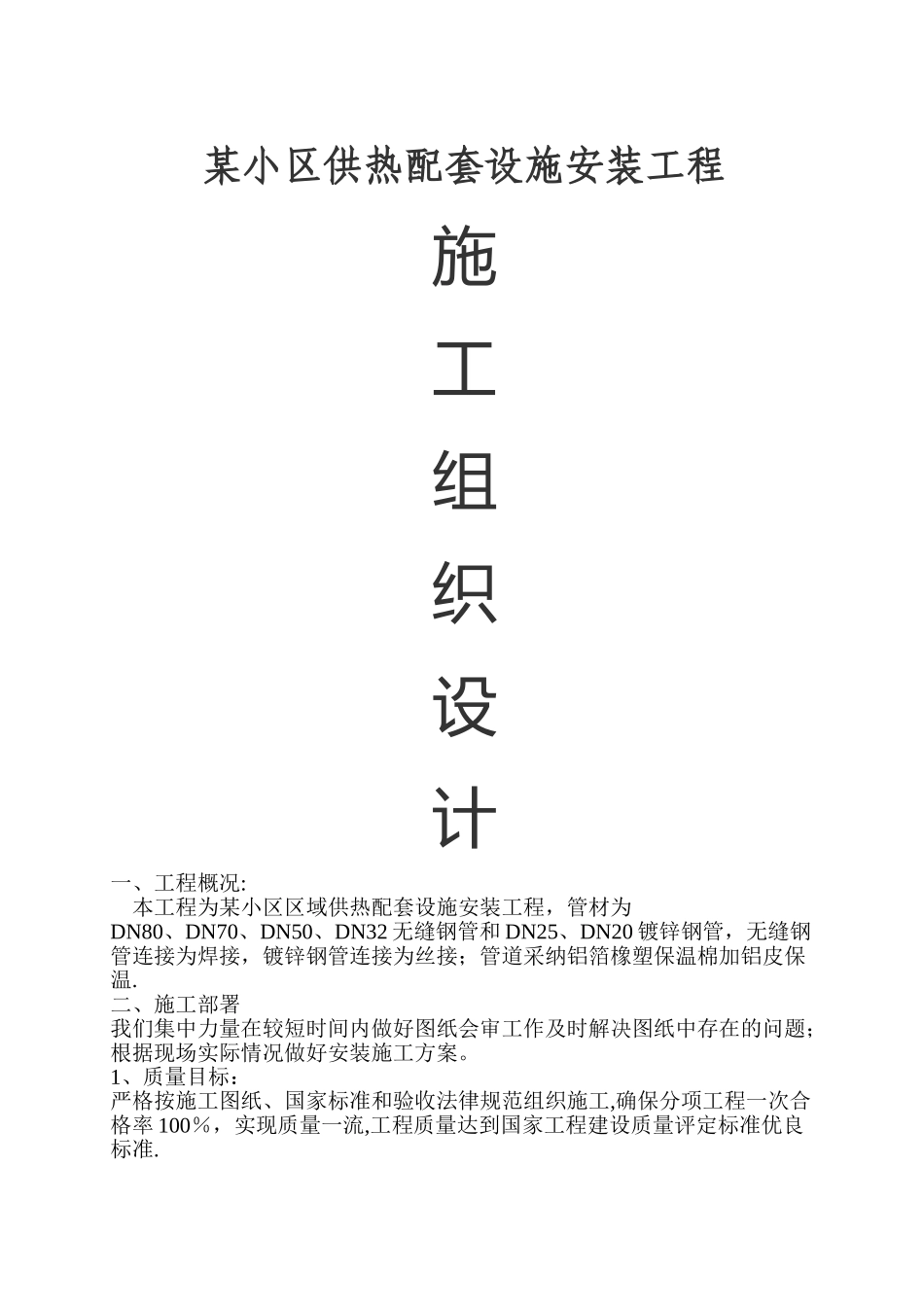

某小区供热配套设施安装工程施工组织设计一、工程概况: 本工程为某小区区域供热配套设施安装工程,管材为DN80、DN70、DN50、DN32 无缝钢管和 DN25、DN20 镀锌钢管,无缝钢管连接为焊接,镀锌钢管连接为丝接;管道采纳铝箔橡塑保温棉加铝皮保温.二、施工部署我们集中力量在较短时间内做好图纸会审工作及时解决图纸中存在的问题;根据现场实际情况做好安装施工方案。1、质量目标:严格按施工图纸、国家标准和验收法律规范组织施工,确保分项工程一次合格率 100%,实现质量一流,工程质量达到国家工程建设质量评定标准优良标准.2、管理目标:我们将发挥我公司传统的管理优势,实现现代化管理,保证工程在管理、质量、文明,作风上均创出一流水平,文明施工,实现管理一流,争创优质工程。3、工期目标:服务甲方,满足甲方的要求,确保工程优质按期完工。4、协作目标:抢困难,让方便,识大体,顾大局,服从甲方的指挥,实现协作配合一流。5、承诺信守合同,顾客至上,优质服务,建造精品。三、主要项目施工方法1、管道安装工艺流程:材料及机械准备――放线定位――支架安装――管道安装――管道焊接――管道探伤――补口――强度试验――严密试验――防腐保温 钢管焊接工艺方法选用手工电弧焊的工艺,以焊接质量来保证本工程安装质量。 架空管道安装:1。1、根据设计图纸的位置,进行测量,打桩、放线、挖土、基础浇筑等.1。2、管道吊装前,应检查桁架的偏差尺寸是否在设计和法律规范要求内。1。3、阀门、配件、补偿器支架等,应按施工要求在试压前安装完毕。1。4、管道水压试验,应按设计要求和法律规范规定。2、施工技术措施:2。1、材料的验收检验工作,管道用的钢管材,管件,补偿器等,必须经质量技术监督行政主管部门的安全认可证书或受理证书,同时还需如产品质量证明书.2。2、管道的焊接工作,必须有持相应焊接位置项目的焊工担任,且在有效期内.焊后经焊接检验员检测合格后方可进行探伤检测。2。3、管道水压试验,试验压力根据设计及法律规范要求执行,稳压30min,压力不下降,无渗漏为合格;2。4、管道水压试验结束后,根据法律规范要求应进行水冲洗等。3、管道焊接工艺: 3.1、架空热力管道施工,焊接是重要的工艺之一,焊接质量的好坏关系到管网的正常运行,寿命及安全可靠性,因此焊接质量控制是质量控制的中心环节之一,围绕焊接质量控制和影响焊接质量因素,有关环节必须为确保焊接质量提供必要的保证。 根据管道的技术要求和设备、人员、现...
