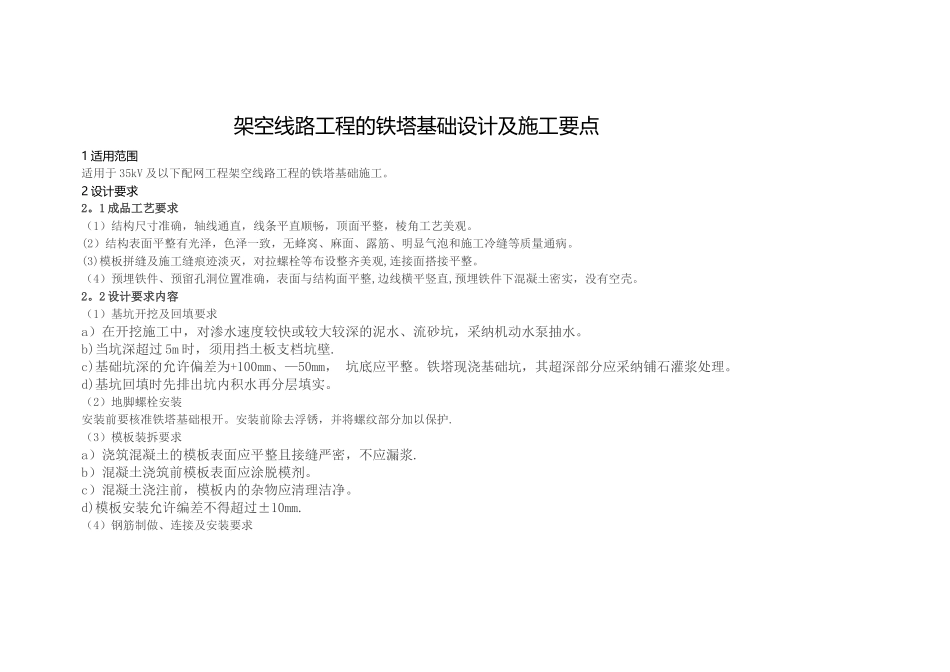

架空线路工程的铁塔基础设计及施工要点1 适用范围适用于 35kV 及以下配网工程架空线路工程的铁塔基础施工
2 设计要求2
1 成品工艺要求(1)结构尺寸准确,轴线通直,线条平直顺畅,顶面平整,棱角工艺美观
(2)结构表面平整有光泽,色泽一致,无蜂窝、麻面、露筋、明显气泡和施工冷缝等质量通病
(3)模板拼缝及施工缝痕迹淡灭,对拉螺栓等布设整齐美观,连接面搭接平整
(4)预埋铁件、预留孔洞位置准确,表面与结构面平整,边线横平竖直,预埋铁件下混凝土密实,没有空壳
2 设计要求内容(1)基坑开挖及回填要求a)在开挖施工中,对渗水速度较快或较大较深的泥水、流砂坑,采纳机动水泵抽水
b)当坑深超过 5m 时,须用挡土板支档坑壁
c)基础坑深的允许偏差为+100mm、—50mm, 坑底应平整
铁塔现浇基础坑,其超深部分应采纳铺石灌浆处理
d)基坑回填时先排出坑内积水再分层填实
(2)地脚螺栓安装安装前要核准铁塔基础根开
安装前除去浮锈,并将螺纹部分加以保护
(3)模板装拆要求a)浇筑混凝土的模板表面应平整且接缝严密,不应漏浆
b)混凝土浇筑前模板表面应涂脱模剂
c)混凝土浇注前,模板内的杂物应清理洁净
d)模板安装允许编差不得超过±10mm

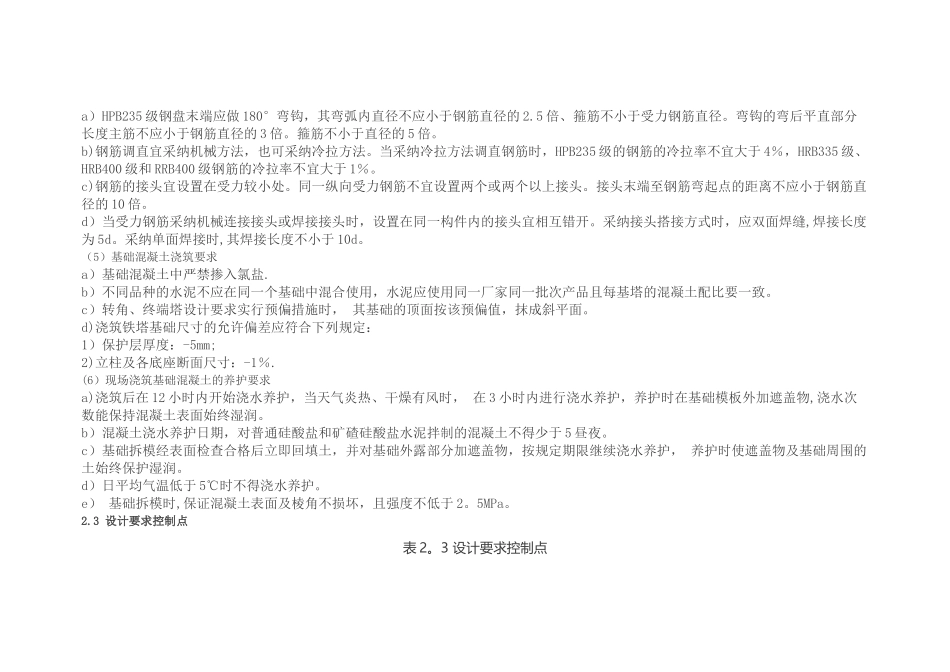

(4)钢筋制做、连接及安装要求a)HPB235 级钢盘末端应做 180°弯钩,其弯弧内直径不应小于钢筋直径的 2
5 倍、箍筋不小于受力钢筋直径
弯钩的弯后平直部分长度主筋不应小于钢筋直径的 3 倍
箍筋不小于直径的 5 倍
b)钢筋调直宜采纳机械方法,也可采纳冷拉方法
当采纳冷拉方法调直钢筋时,HPB235 级的钢筋的冷拉率不宜大于 4%,HRB335 级、HRB400 级和 RRB400 级钢筋的冷拉率不宜大于 1%
c)钢筋的接头宜设置在受力较小处
同一纵向受力钢筋不宜设置两个或两个以上接头
接头末端至钢筋弯起点的距离不应小于钢筋直径的
