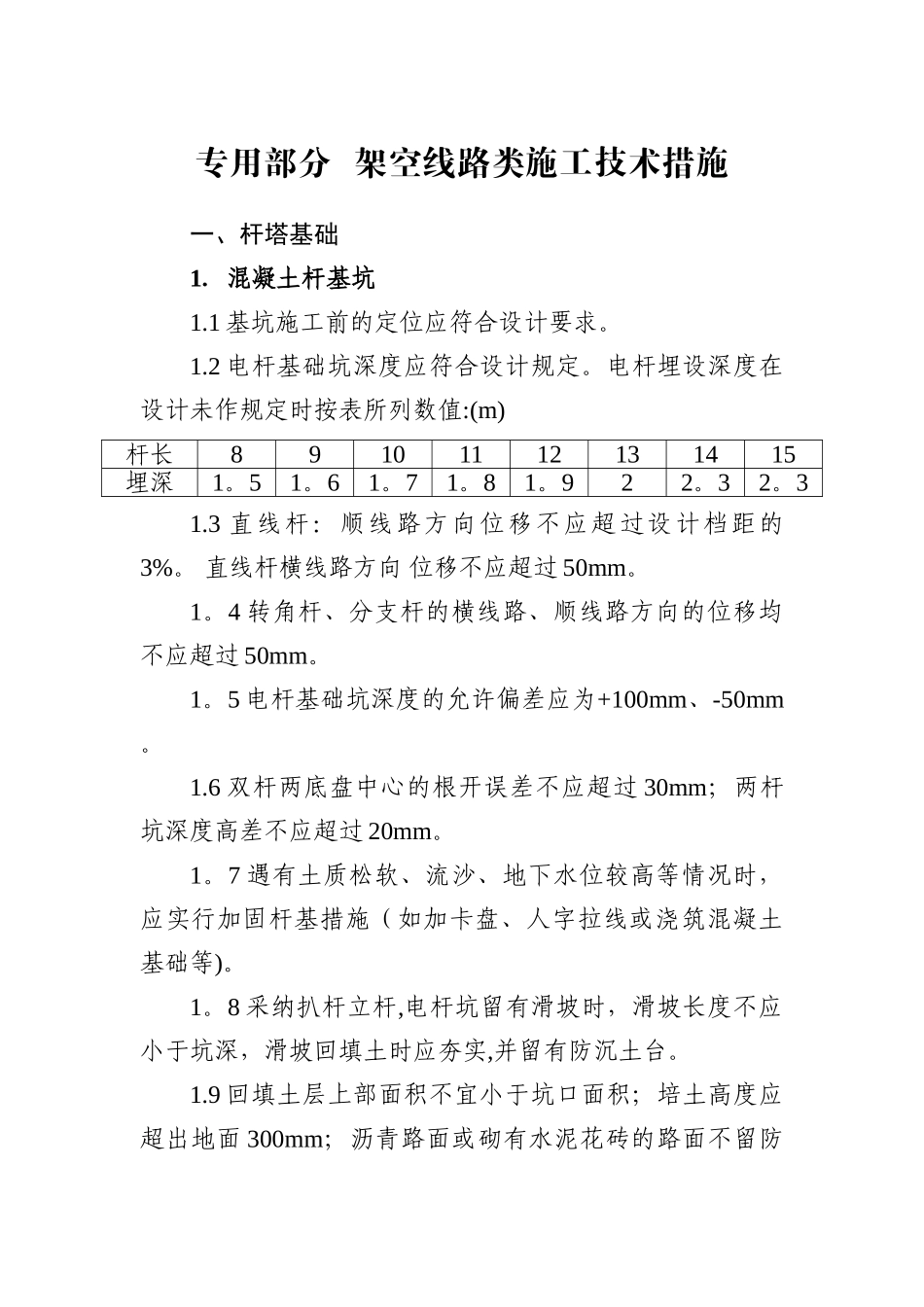

专用部分 架空线路类施工技术措施一、杆塔基础1.混凝土杆基坑 1
1 基坑施工前的定位应符合设计要求
2 电杆基础坑深度应符合设计规定
电杆埋设深度在设计未作规定时按表所列数值:(m) 1
3 直线杆:顺线路方向位移不应超过设计档距的3%
直线杆横线路方向 位移不应超过 50mm
4 转角杆、分支杆的横线路、顺线路方向的位移均不应超过 50mm
5 电杆基础坑深度的允许偏差应为+100mm、-50mm
6 双杆两底盘中心的根开误差不应超过 30mm;两杆坑深度高差不应超过 20mm
7 遇有土质松软、流沙、地下水位较高等情况时,应实行加固杆基措施(如加卡盘、人字拉线或浇筑混凝土基础等)
8 采纳扒杆立杆,电杆坑留有滑坡时,滑坡长度不应小于坑深,滑坡回填土时应夯实,并留有防沉土台

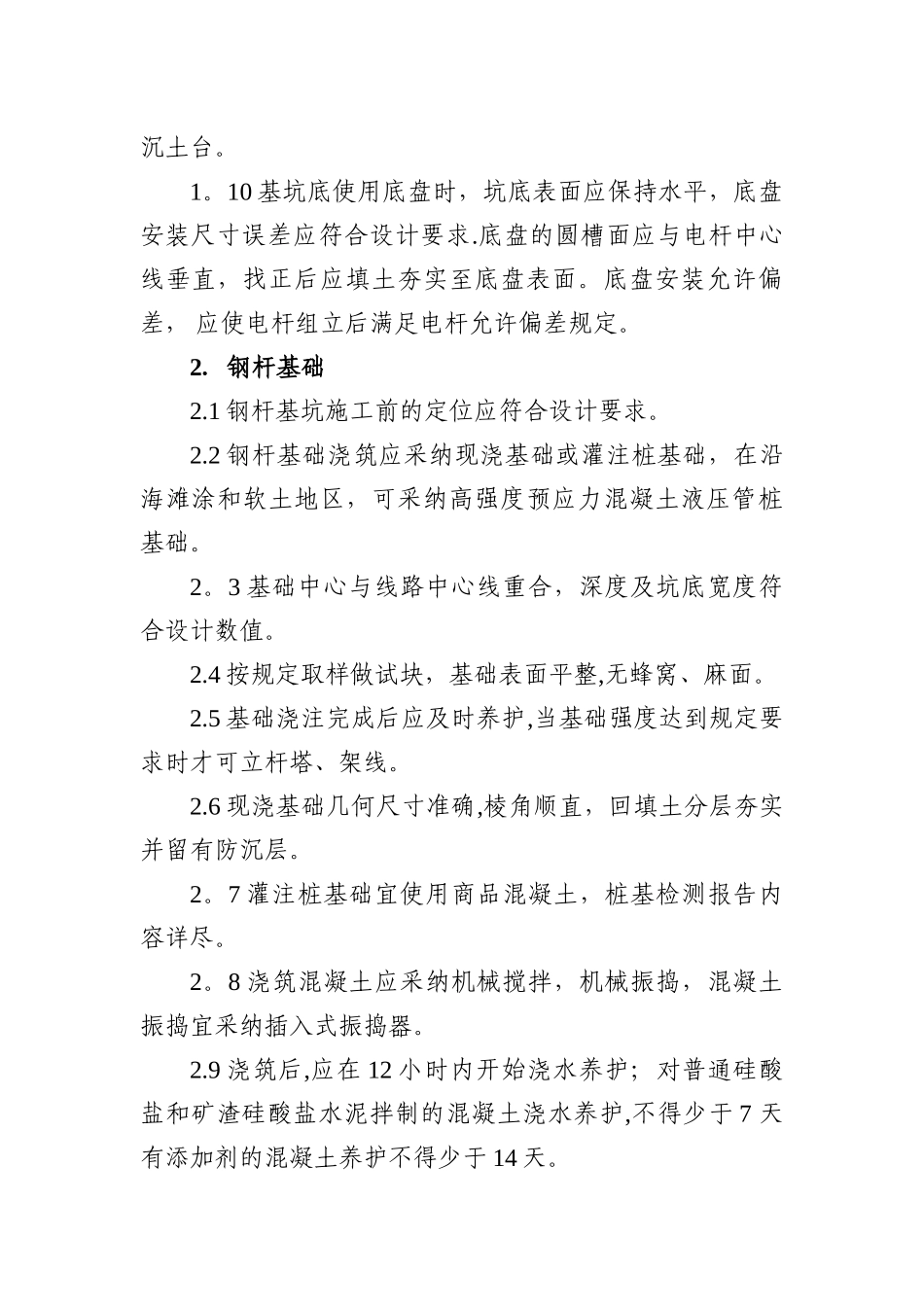

9 回填土层上部面积不宜小于坑口面积;培土高度应超出地面 300mm;沥青路面或砌有水泥花砖的路面不留防杆长89101112131415埋深1
10 基坑底使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合设计要求
底盘的圆槽面应与电杆中心线垂直,找正后应填土夯实至底盘表面
底盘安装允许偏差, 应使电杆组立后满足电杆允许偏差规定
2.钢杆基础 2
1 钢杆基坑施工前的定位应符合设计要求
2 钢杆基础浇筑应采纳现浇基础或灌注桩基础,在沿海滩涂和软土地区,可采纳高强度预应力混凝土液压管桩基础
3 基础中心与线路中心线重合,深度及坑底宽度符合设计数值
4 按规定取样做试块,基础表面平整,无蜂窝、麻面
5 基础浇注完成后应及时养护,当基础强度达到规定要求时才可立杆塔、架线
6 现浇基础几何尺寸准确,棱角顺直,回填土分层夯实并留有防沉层

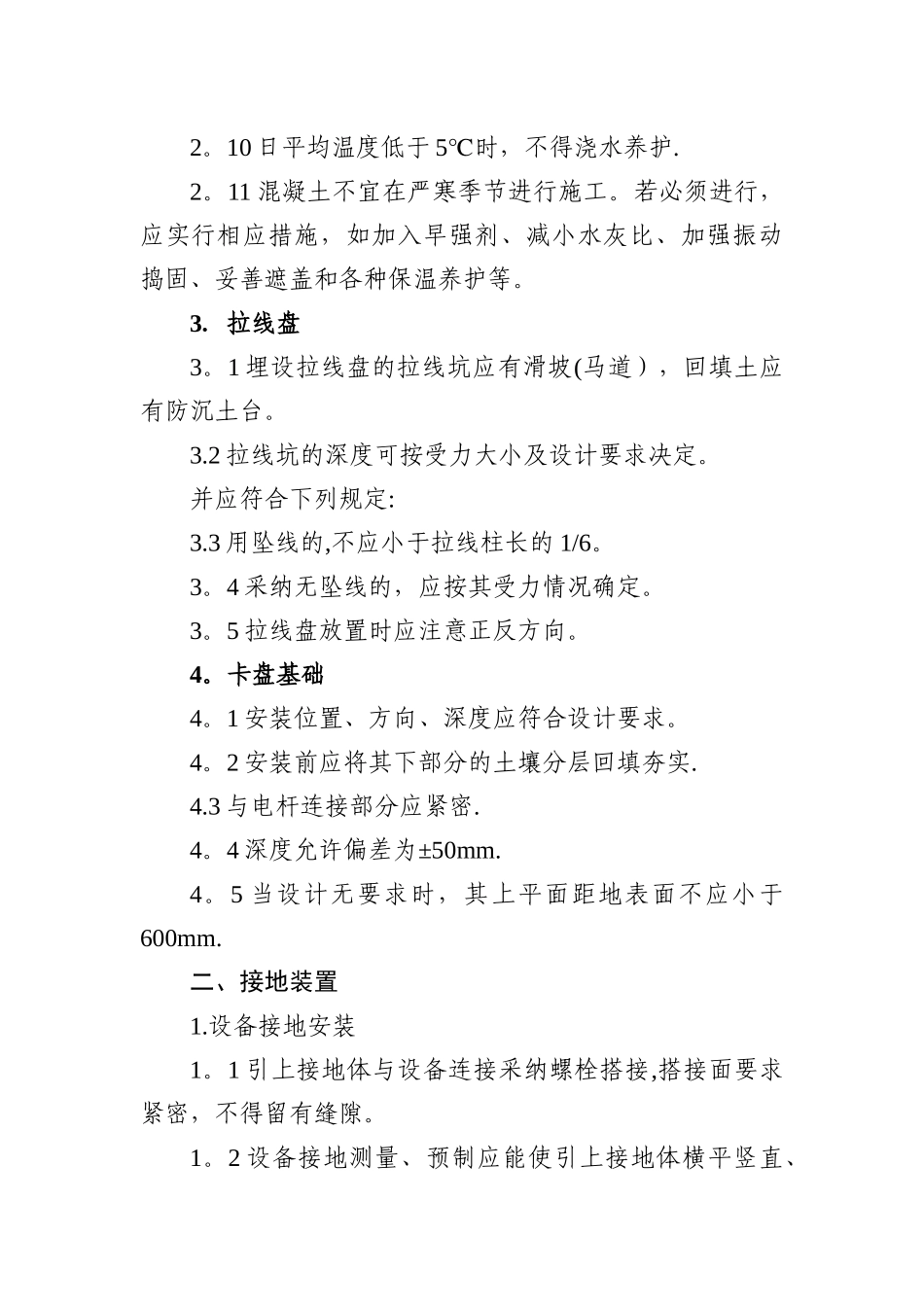

7 灌注桩基础宜使用商品混凝土,桩基检测报告内容详尽
