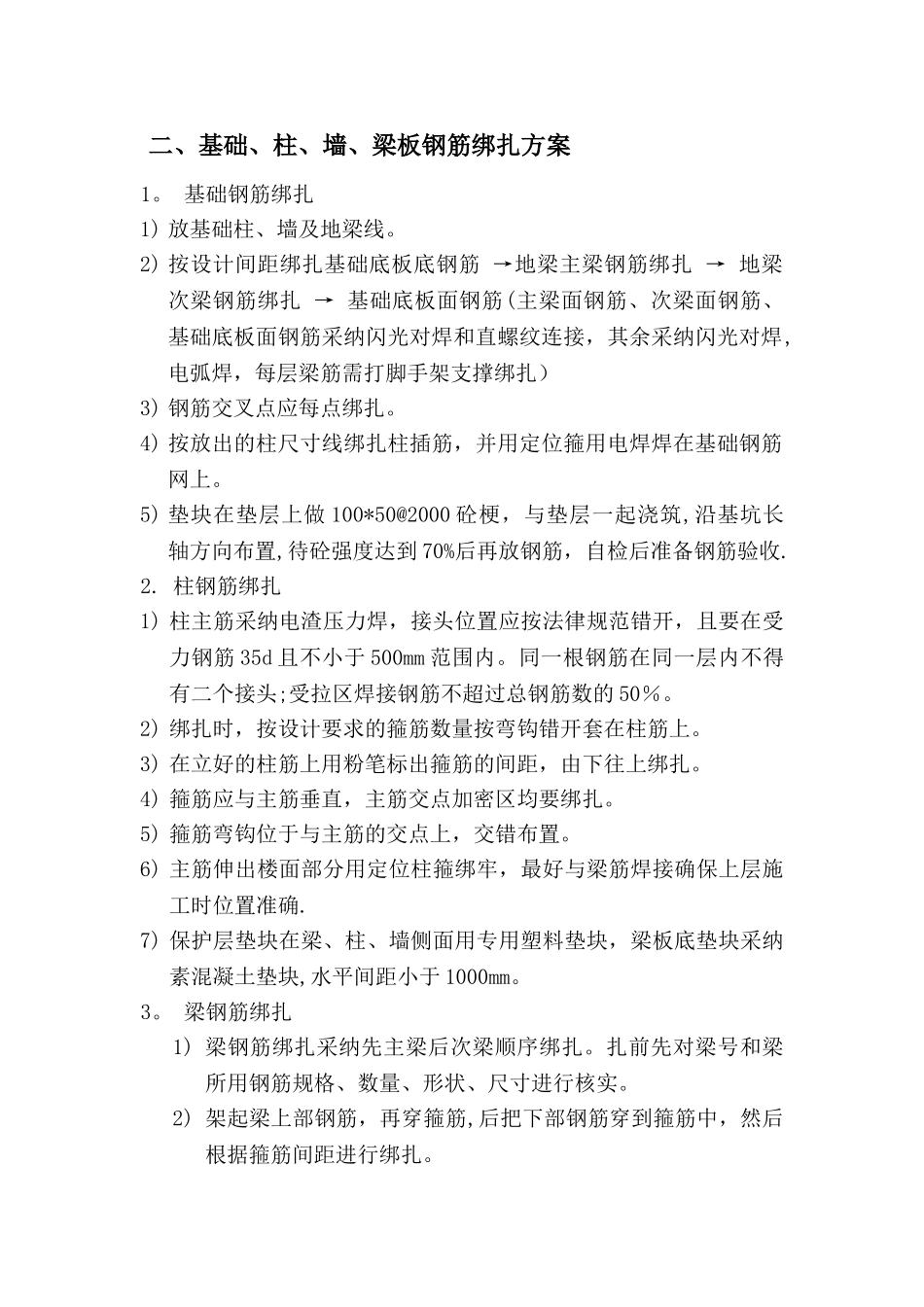

厂房钢筋工程施工方案建工 13~5 班景靖楚钢筋工程是基础及主体结构的主要分项工程.本工程钢筋加工采纳机械加工、人工绑扎,钢筋锚固及搭接长度见 03G101-1,郑州设防烈度为 7,抗震等级按二级选用;直径 16 及以上 HRB400 钢筋采纳闪光对焊及电渣压力焊,小直径钢筋接头采纳双面搭接焊或绑扎接头。一、钢筋的检验与存放本工程钢筋形式有 I 级钢、Ⅱ级、Ⅲ级钢。1. 钢筋进场应具有出厂证明书或试验报告单,并需分批作机械性能试验。如使用中发现钢筋脆断、焊接性能不良和机械性能显著不正常时,还应进行钢筋化学成分分析,并及时报告监理重新取样送检。严禁不合格钢材用于该工程。2. 钢筋取样,每种规格的每批重量不大于 60T。在每批钢筋中的任意两根钢筋上各取一套,每套试样从每根钢筋端部截去 50cm,然后再截取试样二根 ,一根作拉力试验(包括屈服点、抗拉强度和延伸率),另一根作冷弯试验。试验时,如有一个试验结果不符合法律规范所规定的数值时,则应另取双倍数量的试样,对不合格的项目作第二次试验,如仍有一根试样不合格,则该批钢筋不予验收,不能用在工程上。3. 钢筋运到加工施工场地后,必须严格按分批同等级、牌号、直径、长度分别挂牌堆放,不得混淆.4. 存放钢筋场地要进行平整夯实,铺设一层碎石,条件允许可浇筑地坪,并设排水坡度,四周挖设排水沟,以利泄水。堆放时,钢筋下面要垫以垫木,离地且不宜少于 20 厘米,以防钢筋锈蚀和污染。5. 钢筋半成品要分部、分层、分段并按构件名称、号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上注明构件名称、部位、钢筋型号、尺寸、直径、根数。二、基础、柱、墙、梁板钢筋绑扎方案1。 基础钢筋绑扎1) 放基础柱、墙及地梁线。2) 按设计间距绑扎基础底板底钢筋 →地梁主梁钢筋绑扎 → 地梁次梁钢筋绑扎 → 基础底板面钢筋(主梁面钢筋、次梁面钢筋、基础底板面钢筋采纳闪光对焊和直螺纹连接,其余采纳闪光对焊,电弧焊,每层梁筋需打脚手架支撑绑扎)3) 钢筋交叉点应每点绑扎。4) 按放出的柱尺寸线绑扎柱插筋,并用定位箍用电焊焊在基础钢筋网上。5) 垫块在垫层上做 100*50@2000 砼梗,与垫层一起浇筑,沿基坑长轴方向布置,待砼强度达到 70%后再放钢筋,自检后准备钢筋验收.2. 柱钢筋绑扎1) 柱主筋采纳电渣压力焊,接头位置应按法律规范错开,且要在受力钢筋 35d 且不小于 500mm 范围内。同一根钢筋在同一层内不得有二个接头;受拉...
