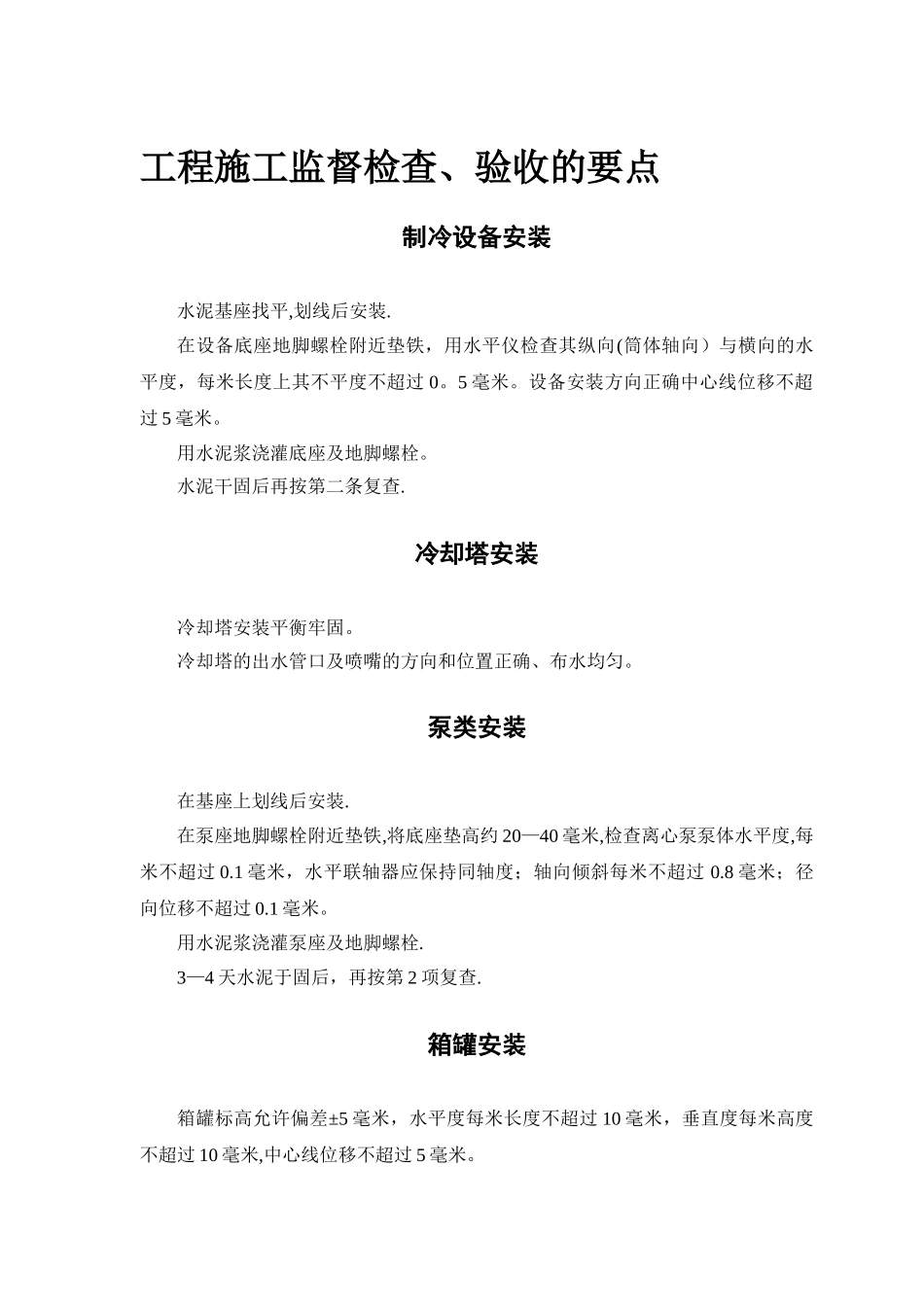

目 录第一章 施工准备和施工方法 1第一节 施工方法 1第二节 施工准备 1第二章 工程施工监督检查、验收的要点 2第一节 制冷设备安装 2第二节 冷却塔安装 2第三节 泵类安装 2第四节 箱罐安装 2第五节 组合空调器、新风空调器的安装 3第六节 板式换热器安装 3第七节 阀门与法兰安装 3第八节 焊接要求 3第九节 管道安装 4第十节 风管的制作与安装 4第十一节 冷水系统和冷却水系统水压试验 5第十二节 水管及风管保温 5第十三节 系统调试 61. 系统运行 62。 准备工作 73。 停车 7第三章 保证工程施工质量、进度、安全的主要措施 8第一节 保证施工质量的主要措施 81. 施工后质量的控制措施 82。 施工中质量的控制措施 83. 保证施工进度的主要措施 9第二节 保证施工进度的主要措施 91。 施工前进度的控制措施 92。 施工中进度的控制措施 93. 施工后进度的控制措施 9第三节 保证安全的主要措施 10第四章 现场管理 11施工准备和施工方法施工方法依据施工图的技术要求、设备说明书要求,确定设备、管道和风道的位置及标高,划线安装,特别要求与设计、甲方(或监理方)协商解决。施工流向:先核对基准线,先定位,划线后安装。施工准备施工图的审核交底由公司主管经理组织技术人员、施工人员及设计人员对施工图进行审核,达到熟悉图纸,便于施工的目的。施工图中不清楚的地方请设计人员解释交底,互相沟通,达到设计、施工和使用的目的。设备、材料准备依据施工图提供的设备、材料明细表及施工进度计划订购设备、材料,并要求生产厂按期供货。工程所需材料及配件按施工进度分批运到施工现场。工程施工监督检查、验收的要点制冷设备安装水泥基座找平,划线后安装.在设备底座地脚螺栓附近垫铁,用水平仪检查其纵向(筒体轴向)与横向的水平度,每米长度上其不平度不超过 0。5 毫米。设备安装方向正确中心线位移不超过 5 毫米。用水泥浆浇灌底座及地脚螺栓。水泥干固后再按第二条复查.冷却塔安装冷却塔安装平衡牢固。冷却塔的出水管口及喷嘴的方向和位置正确、布水均匀。泵类安装在基座上划线后安装.在泵座地脚螺栓附近垫铁,将底座垫高约 20—40 毫米,检查离心泵泵体水平度,每米不超过 0.1 毫米,水平联轴器应保持同轴度;轴向倾斜每米不超过 0.8 毫米;径向位移不超过 0.1 毫米。用水泥浆浇灌泵座及地脚螺栓.3—4 天水泥于固后,再按第 2 项复查.箱罐安装箱罐标高允许偏差±5 毫米,...
