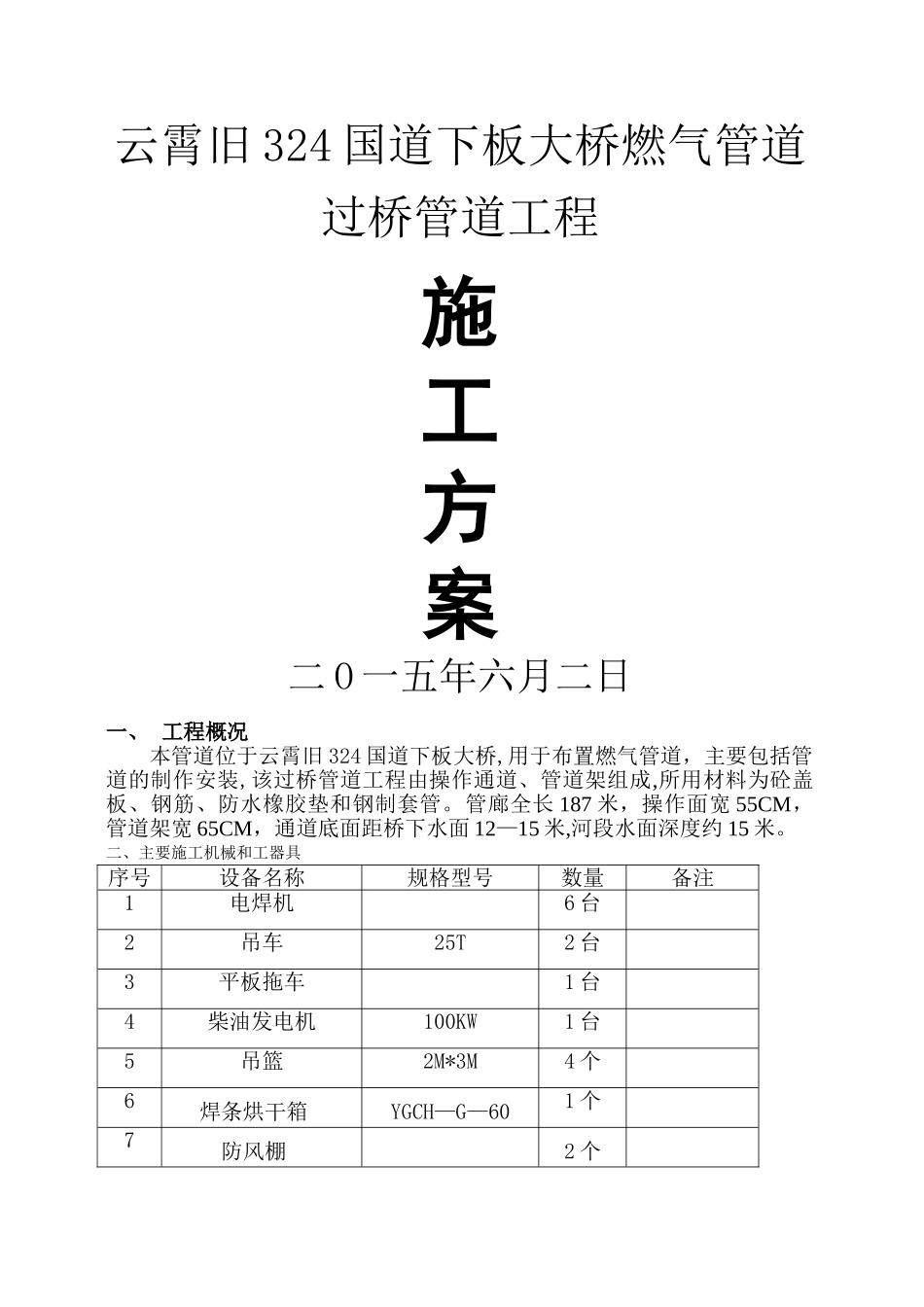

云霄旧 324 国道下板大桥燃气管道过桥管道工程施工方案二 O 一五年六月二日一、 工程概况本管道位于云霄旧 324 国道下板大桥,用于布置燃气管道,主要包括管道的制作安装,该过桥管道工程由操作通道、管道架组成,所用材料为砼盖板、钢筋、防水橡胶垫和钢制套管。管廊全长 187 米,操作面宽 55CM,管道架宽 65CM,通道底面距桥下水面 12—15 米,河段水面深度约 15 米。二、主要施工机械和工器具序号设备名称规格型号数量备注1电焊机6 台2吊车25T2 台3平板拖车1 台4柴油发电机100KW1 台5吊篮2M*3M4 个6焊条烘干箱YGCH—G—601 个7防风棚2 个89焊接检验尺6 把10红外线点温计4 个11风速仪1 台12氧气、乙炔各 10瓶三、施工流程3.1 施工思路:根据该工程现场施施工场地理的特点,单件重量较轻,散件较多,结构形式相似.单件吊装对整个工程进度影响较大。为提高工效、保证进度,我们确定以下安装总体思路:(1)、地面散件拼装,整体吊装。(2)、多点作业,流水施工。(3)、主结构先行,次结构随后。(4)、地上部分采纳 2 台吊车,双面同时起吊,同时铺设满堂脚手架辅助施工;水上部分采纳驳船双面起吊,同时铺设满堂脚手架辅助施工.3.2 施工过程:施工准备→材料验收→构件预制(材料矫正→放样→号料→切割→加工→组装→焊接→除锈→防腐→构件质检)→构件安装(预埋件验收→构件运输→吊装→找正找平→固定焊接)→竣工验收 四、施工准备4。1 施工技术准备:积极组织技术人员仔细批阅图纸,做好图纸设计交底和技术交底的准备工作,备齐工程所需的资料和标准图集,编制施工图预算和分部工程材料计划以及劳动力需求计划和工机具的需要情况。向施工人员进行施工组织设计和技术交底,把工程的设计内容、施工计划和施工技术要求等,详细地向施工人员讲解清楚,落实施工计划,制定技术责任制的必要措施。4。2 物资的准备:根基施工预算和分部分项工程施工方案和施工进度的安排,组织货源,确定加工、供应地点和供应方式,签订物资供货合同。根据各种物资的需要量计划和合同,拟定运输计划和运输方案。根据施工总平面图的要求,组织物资按计划时间进场,在指定地点,按规定方式进行储存和保管。4。3 劳动力等组织准备:成立以项目经理为领导的项目经理部的组织机构建立健全各项规章管理制度,确定劳动组织的领导机构名额和人选,坚持合理分工与密切协作相结合的原则,把有施工经验、有创业创新精神、工作效率高的人选入领导机构。建立...
