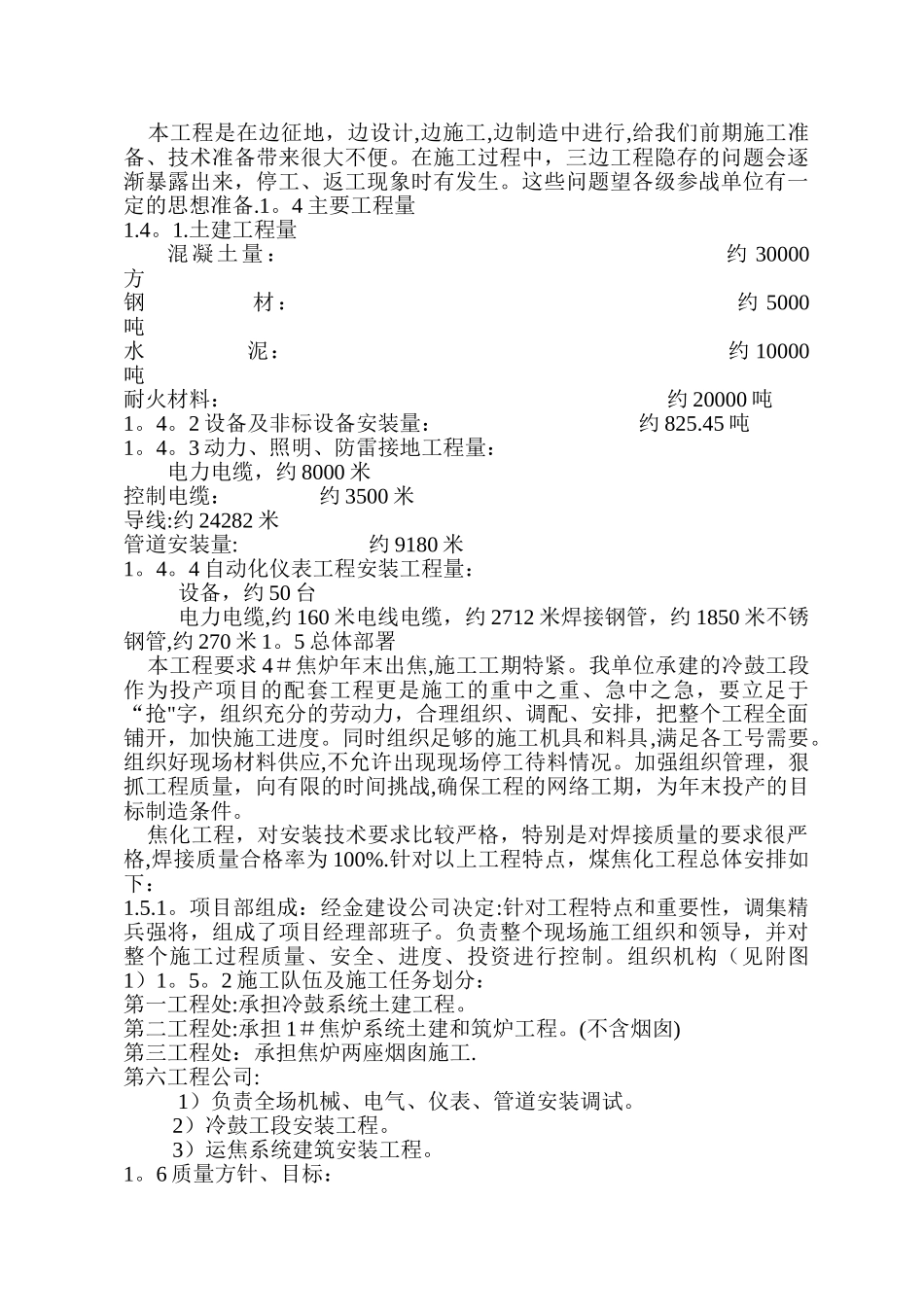

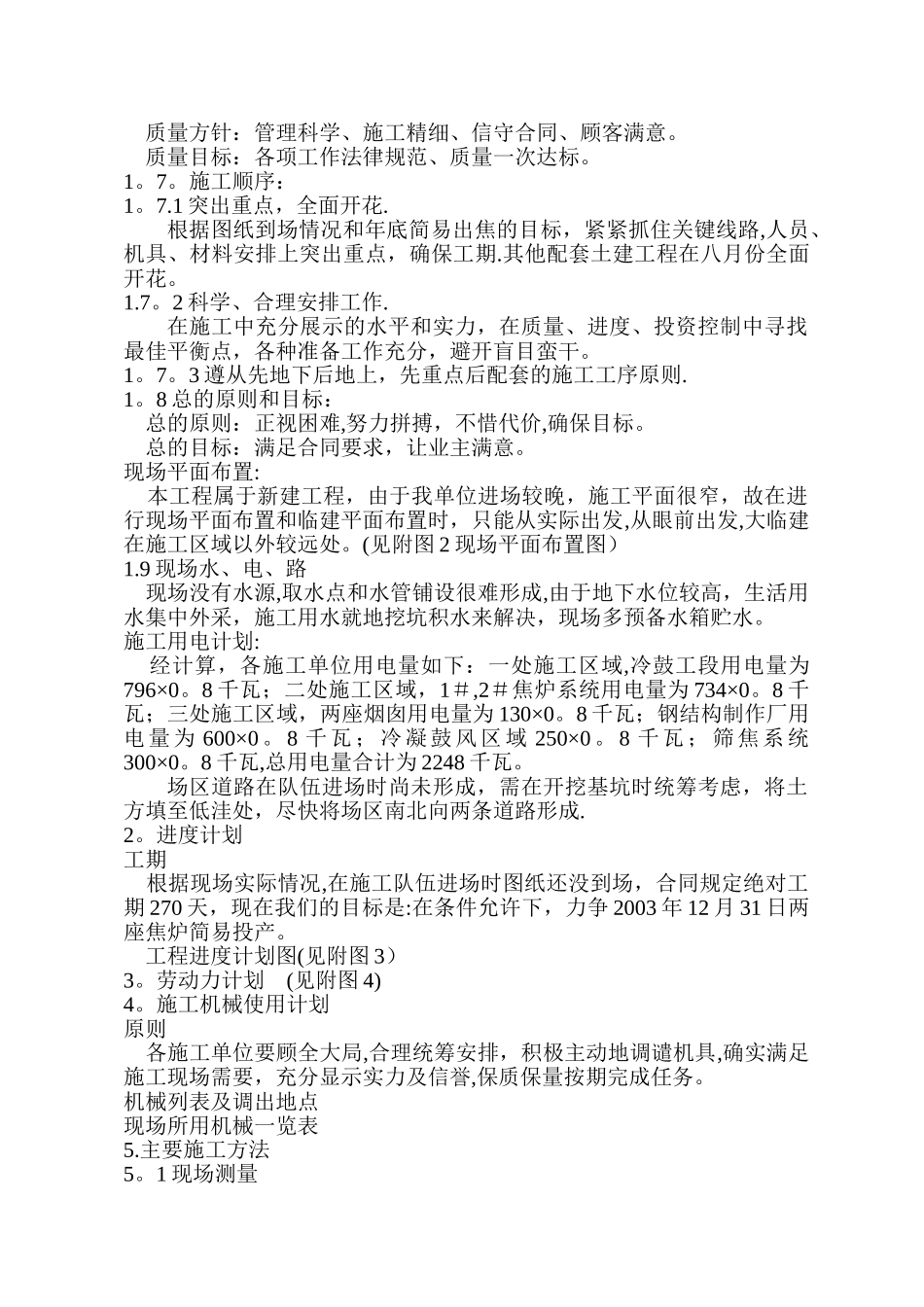

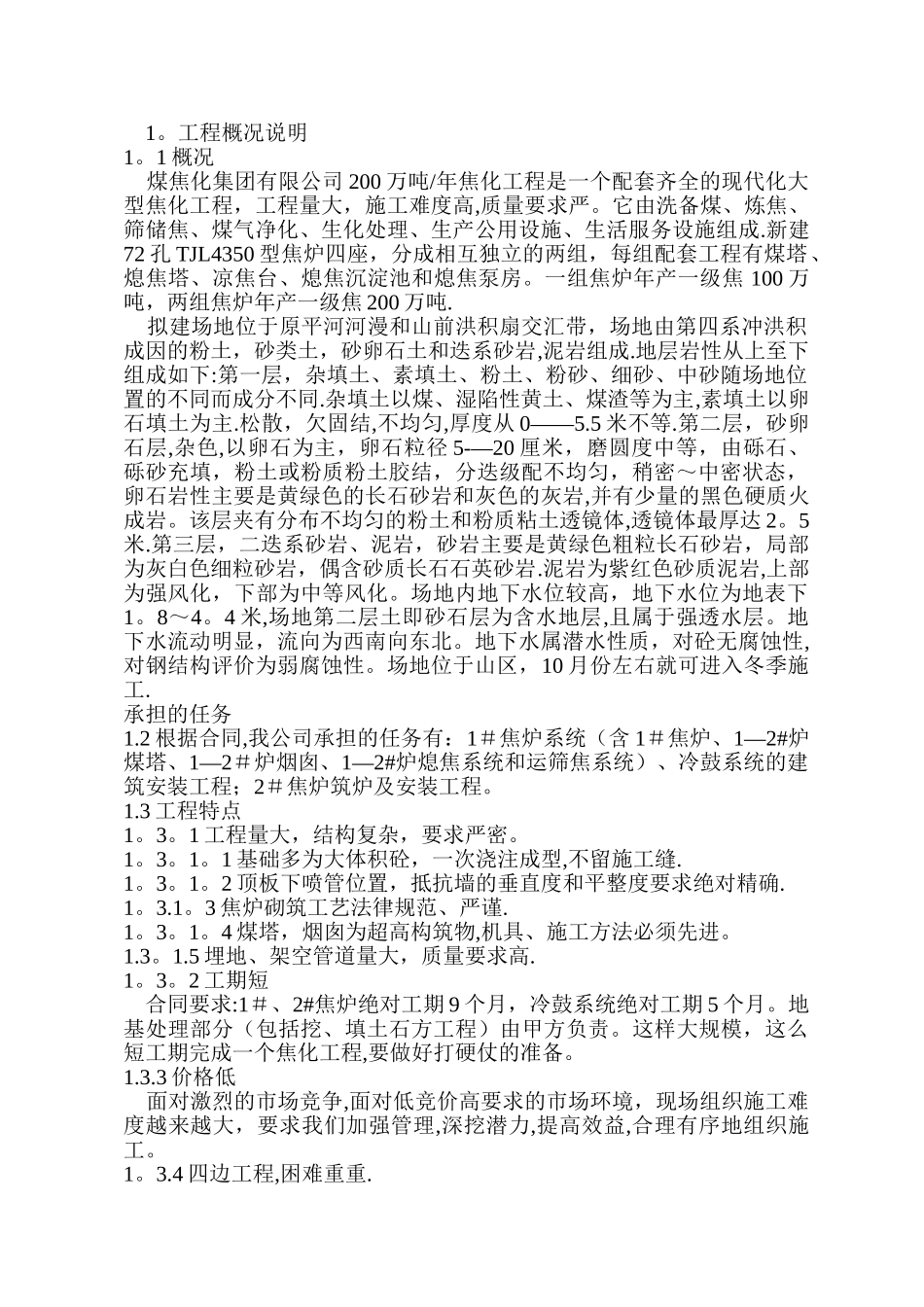

1。工程概况说明1。1 概况 煤焦化集团有限公司 200 万吨/年焦化工程是一个配套齐全的现代化大型焦化工程,工程量大,施工难度高,质量要求严。它由洗备煤、炼焦、筛储焦、煤气净化、生化处理、生产公用设施、生活服务设施组成.新建72 孔 TJL4350 型焦炉四座,分成相互独立的两组,每组配套工程有煤塔、熄焦塔、凉焦台、熄焦沉淀池和熄焦泵房。一组焦炉年产一级焦 100 万吨,两组焦炉年产一级焦 200 万吨. 拟建场地位于原平河河漫和山前洪积扇交汇带,场地由第四系冲洪积成因的粉土,砂类土,砂卵石土和迭系砂岩,泥岩组成.地层岩性从上至下组成如下:第一层,杂填土、素填土、粉土、粉砂、细砂、中砂随场地位置的不同而成分不同.杂填土以煤、湿陷性黄土、煤渣等为主,素填土以卵石填土为主.松散,欠固结,不均匀,厚度从 0——5.5 米不等.第二层,砂卵石层,杂色,以卵石为主,卵石粒径 5-—20 厘米,磨圆度中等,由砾石、砾砂充填,粉土或粉质粉土胶结,分迭级配不均匀,稍密~中密状态,卵石岩性主要是黄绿色的长石砂岩和灰色的灰岩,并有少量的黑色硬质火成岩。该层夹有分布不均匀的粉土和粉质粘土透镜体,透镜体最厚达 2。5米.第三层,二迭系砂岩、泥岩,砂岩主要是黄绿色粗粒长石砂岩,局部为灰白色细粒砂岩,偶含砂质长石石英砂岩.泥岩为紫红色砂质泥岩,上部为强风化,下部为中等风化。场地内地下水位较高,地下水位为地表下1。8~4。4 米,场地第二层土即砂石层为含水地层,且属于强透水层。地下水流动明显,流向为西南向东北。地下水属潜水性质,对砼无腐蚀性,对钢结构评价为弱腐蚀性。场地位于山区,10 月份左右就可进入冬季施工.承担的任务1.2 根据合同,我公司承担的任务有:1#焦炉系统(含 1#焦炉、1—2#炉煤塔、1—2#炉烟囱、1—2#炉熄焦系统和运筛焦系统)、冷鼓系统的建筑安装工程;2#焦炉筑炉及安装工程。1.3 工程特点1。3。1 工程量大,结构复杂,要求严密。1。3。1。1 基础多为大体积砼,一次浇注成型,不留施工缝.1。3。1。2 顶板下喷管位置,抵抗墙的垂直度和平整度要求绝对精确.1。3.1。3 焦炉砌筑工艺法律规范、严谨.1。3。1。4 煤塔,烟囱为超高构筑物,机具、施工方法必须先进。1.3。1.5 埋地、架空管道量大,质量要求高.1。3。2 工期短 合同要求:1#、2#焦炉绝对工期 9 个月,冷鼓系统绝对工期 5 个月。地基处理部分(包括挖、填土石方工程)由甲方负责。这样大规模,这么短工期完成一个焦化工程,...
