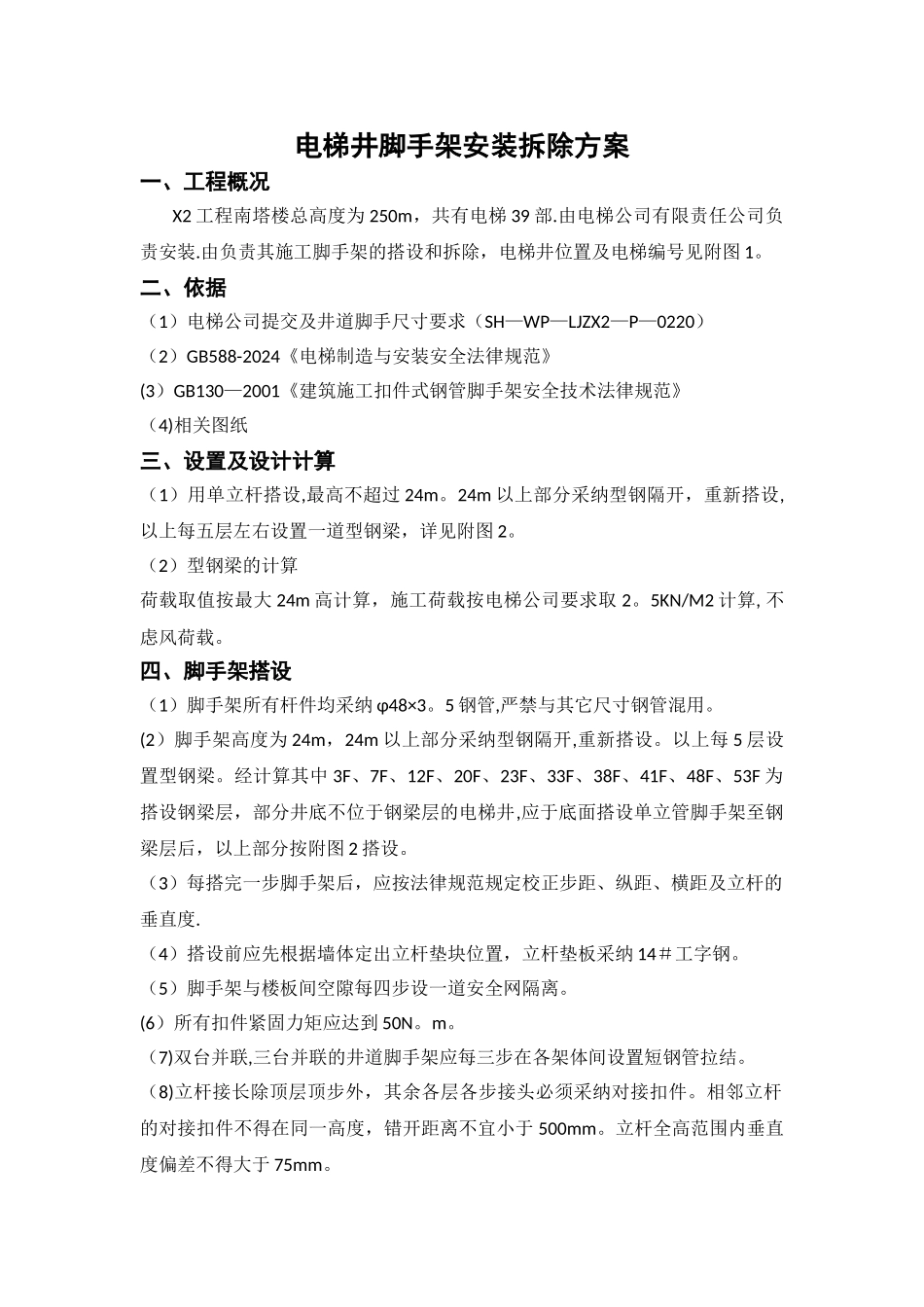

电梯井脚手架安装拆除方案一、工程概况X2 工程南塔楼总高度为 250m,共有电梯 39 部.由电梯公司有限责任公司负责安装.由负责其施工脚手架的搭设和拆除,电梯井位置及电梯编号见附图 1。二、依据(1)电梯公司提交及井道脚手尺寸要求(SH—WP—LJZX2—P—0220)(2)GB588-2024《电梯制造与安装安全法律规范》(3)GB130—2001《建筑施工扣件式钢管脚手架安全技术法律规范》(4)相关图纸三、设置及设计计算(1)用单立杆搭设,最高不超过 24m。24m 以上部分采纳型钢隔开,重新搭设,以上每五层左右设置一道型钢梁,详见附图 2。(2)型钢梁的计算荷载取值按最大 24m 高计算,施工荷载按电梯公司要求取 2。5KN/M2 计算, 不虑风荷载。四、脚手架搭设(1)脚手架所有杆件均采纳 φ48×3。5 钢管,严禁与其它尺寸钢管混用。(2)脚手架高度为 24m,24m 以上部分采纳型钢隔开,重新搭设。以上每 5 层设置型钢梁。经计算其中 3F、7F、12F、20F、23F、33F、38F、41F、48F、53F 为搭设钢梁层,部分井底不位于钢梁层的电梯井,应于底面搭设单立管脚手架至钢梁层后,以上部分按附图 2 搭设。(3)每搭完一步脚手架后,应按法律规范规定校正步距、纵距、横距及立杆的垂直度.(4)搭设前应先根据墙体定出立杆垫块位置,立杆垫板采纳 14#工字钢。(5)脚手架与楼板间空隙每四步设一道安全网隔离。(6)所有扣件紧固力矩应达到 50N。m。(7)双台并联,三台并联的井道脚手架应每三步在各架体间设置短钢管拉结。(8)立杆接长除顶层顶步外,其余各层各步接头必须采纳对接扣件。相邻立杆的对接扣件不得在同一高度,错开距离不宜小于 500mm。立杆全高范围内垂直度偏差不得大于 75mm。五、脚手架拆除(1)架子拆除时应划分作业区,周围设围栏或竖立警戒标志,地面设有专人指挥,严禁非作业人员入内.(2)脚手架拆除前应检查其上杂物及地面障碍物是否清除洁净.(3)拆除的高处作业人员,必须戴安全帽,系安全带,扎裹腿,穿软底鞋。(4)拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。(5)脚手架的拆除遵循“由上而下,先搭后拆,后搭先拆”的原则,即按与搭设作业相反的程序进行拆除.即先拆栏杆、脚手板、剪刀撑、斜撑,后拆小横杆、大横杆、立杆等,并按一步一清的原则依次进行,要严禁上下同时进行拆除作业.(6)连墙件应随拆除进度逐层拆除。钢梁必须在位于其上的全部可拆杆件都拆除之后才能松开拆除.(7)在拆...
