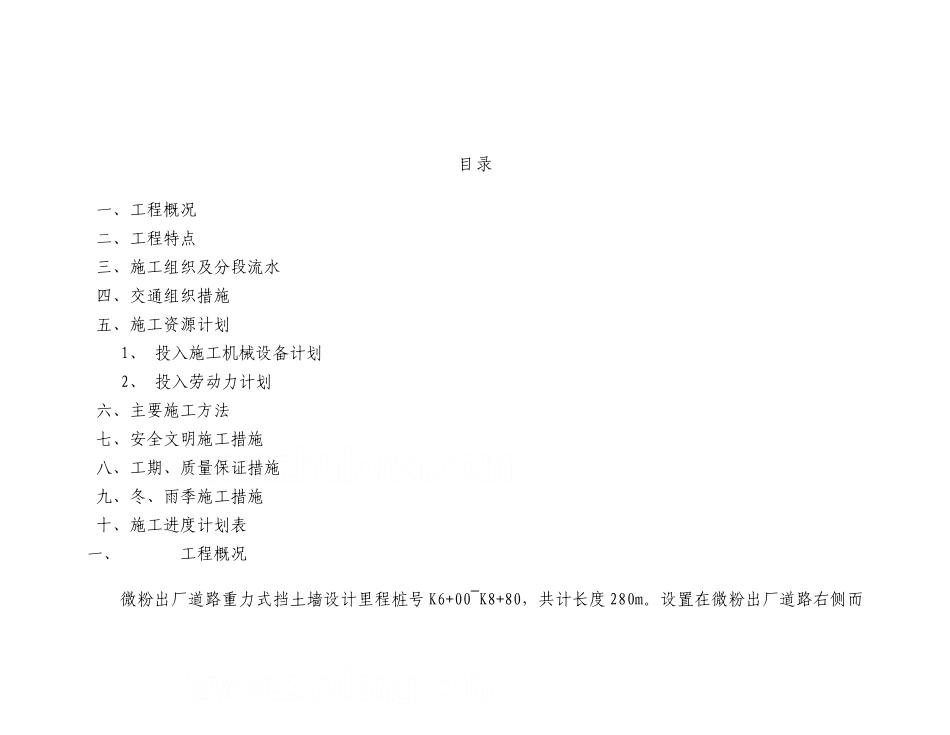

目录一、工程概况二、工程特点三、施工组织及分段流水四、交通组织措施五、施工资源计划1、 投入施工机械设备计划2、 投入劳动力计划六、主要施工方法七、安全文明施工措施八、工期、质量保证措施九、冬、雨季施工措施十、施工进度计划表一、工程概况微粉出厂道路重力式挡土墙设计里程桩号 K6+00~K8+80,共计长度 280m

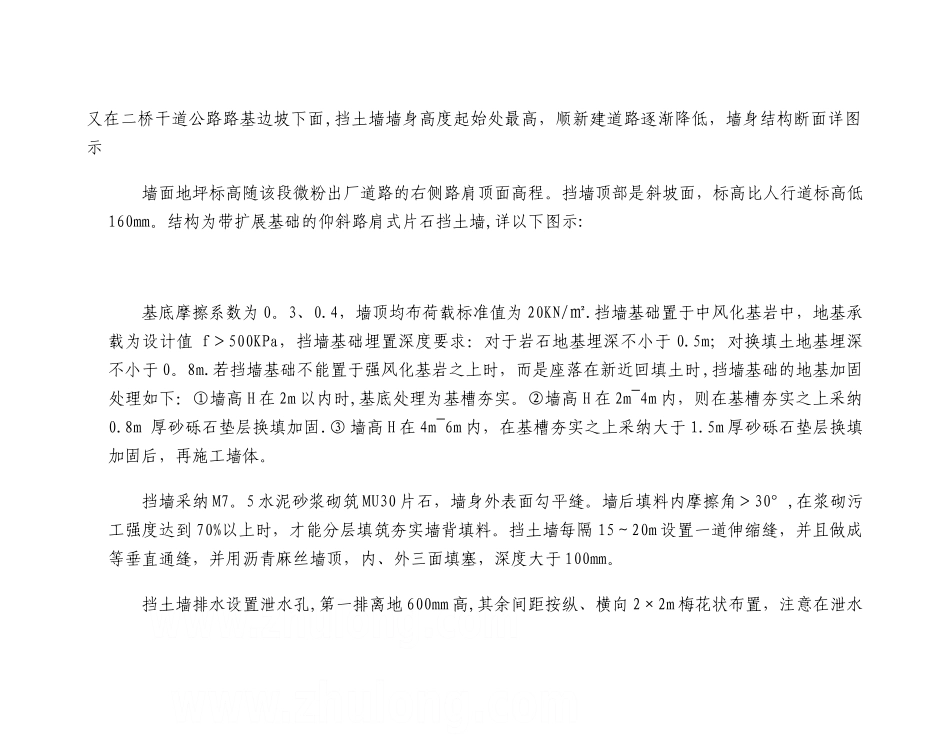

设置在微粉出厂道路右侧而又在二桥干道公路路基边坡下面,挡土墙墙身高度起始处最高,顺新建道路逐渐降低,墙身结构断面详图示墙面地坪标高随该段微粉出厂道路的右侧路肩顶面高程
挡墙顶部是斜坡面,标高比人行道标高低160mm
结构为带扩展基础的仰斜路肩式片石挡土墙,详以下图示:基底摩擦系数为 0
4,墙顶均布荷载标准值为 20KN/㎡
挡墙基础置于中风化基岩中,地基承载为设计值 f>500KPa,挡墙基础埋置深度要求:对于岩石地基埋深不小于 0
5m;对换填土地基埋深不小于 0
若挡墙基础不能置于强风化基岩之上时,而是座落在新近回填土时,挡墙基础的地基加固处理如下:①墙高 H 在 2m 以内时,基底处理为基槽夯实
②墙高 H 在 2m~4m 内,则在基槽夯实之上采纳0
8m 厚砂砾石垫层换填加固
③ 墙高 H 在 4m~6m 内,在基槽夯实之上采纳大于 1
5m 厚砂砾石垫层换填加固后,再施工墙体
挡墙采纳 M7
5 水泥砂浆砌筑 MU30 片石,墙身外表面勾平缝
墙后填料内摩擦角>30°,在浆砌污工强度达到 70%以上时,才能分层填筑夯实墙背填料
挡土墙每隔 15~20m 设置一道伸缩缝,并且做成等垂直通缝,并用沥青麻丝墙顶,内、外三面填塞,深度大于 100mm
挡土墙排水设置泄水孔,第一排离地 600mm 高,其余间距按纵、横向 2×2m 梅花状布置,注意在泄水孔 1m 范围内加贴滤水土工布

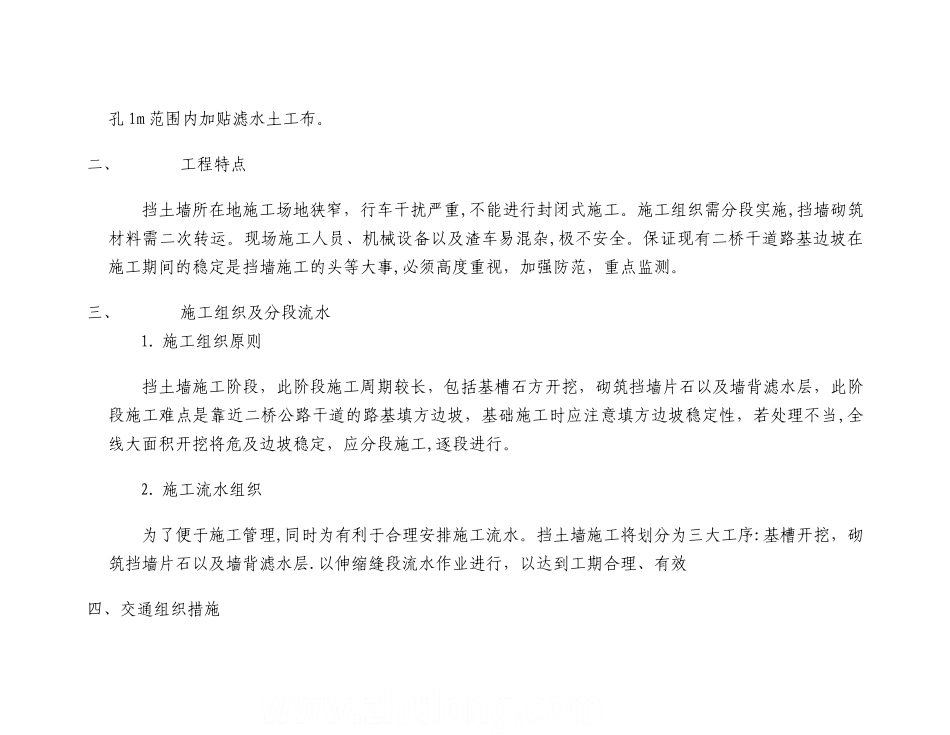

二、工程特点挡土墙所在地施工场地狭窄,行车干扰严重,不能进行封
