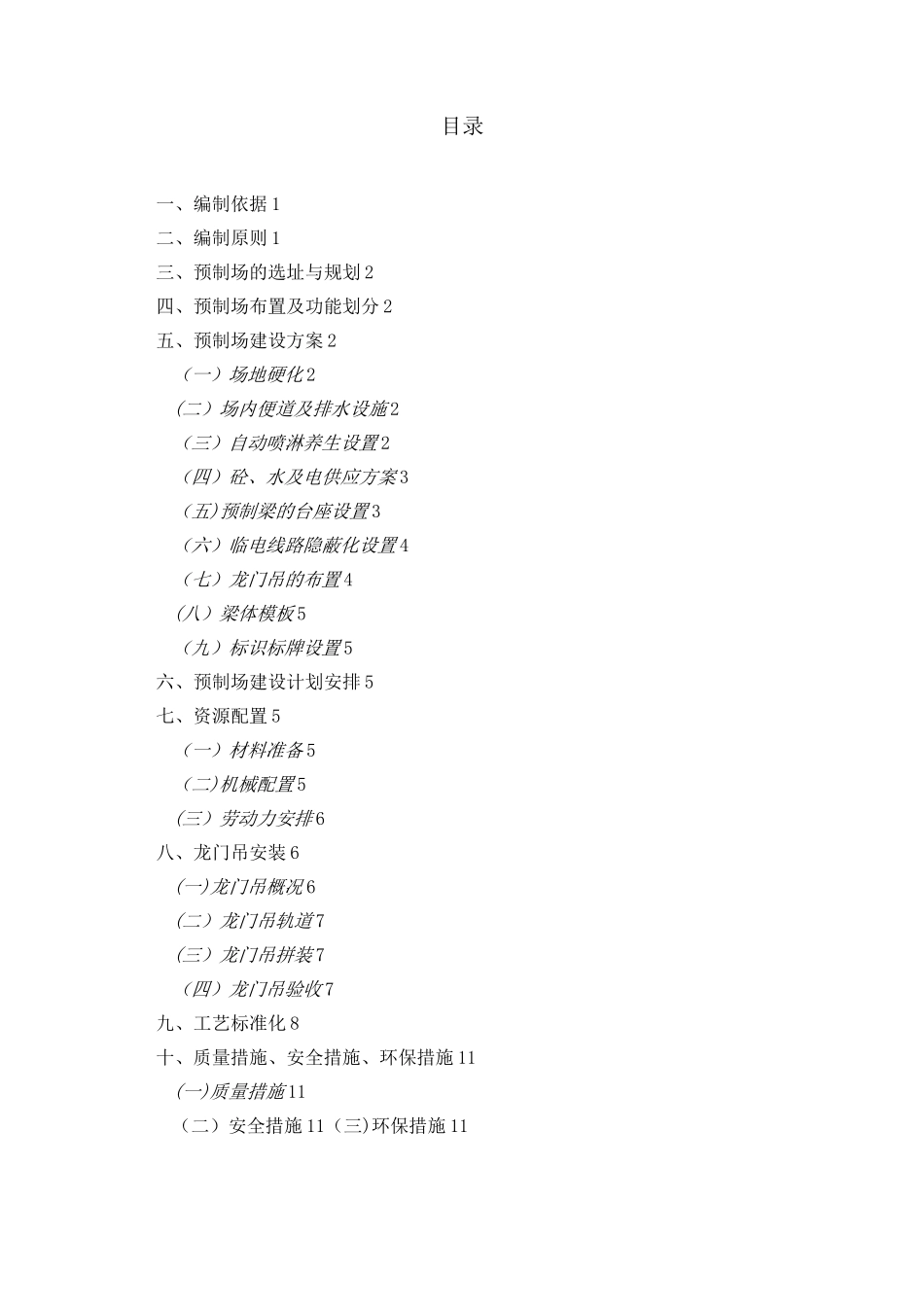

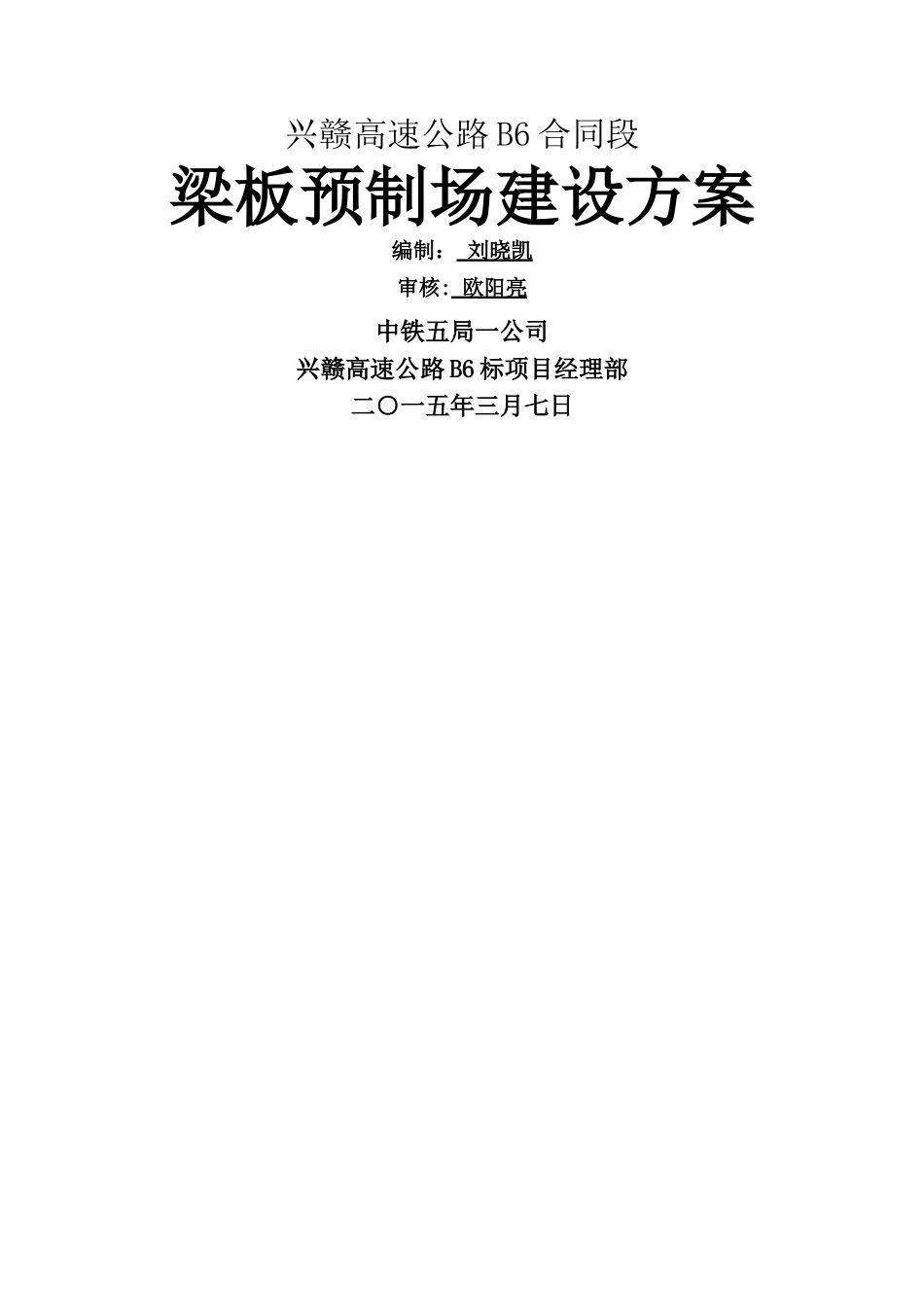

兴赣高速公路 B6 合同段梁板预制场建设方案编制: 刘晓凯审核: 欧阳亮 中铁五局一公司兴赣高速公路 B6 标项目经理部二○一五年三月七日目录一、编制依据 1二、编制原则 1三、预制场的选址与规划 2四、预制场布置及功能划分 2五、预制场建设方案 2(一)场地硬化 2(二)场内便道及排水设施 2(三)自动喷淋养生设置 2(四)砼、水及电供应方案 3(五)预制梁的台座设置 3(六)临电线路隐蔽化设置 4(七)龙门吊的布置 4(八)梁体模板 5(九)标识标牌设置 5六、预制场建设计划安排 5七、资源配置 5(一)材料准备 5(二)机械配置 5(三)劳动力安排 6八、龙门吊安装 6(一)龙门吊概况 6(二)龙门吊轨道 7(三)龙门吊拼装 7(四)龙门吊验收 7九、工艺标准化 8十、质量措施、安全措施、环保措施 11(一)质量措施 11(二)安全措施 11(三)环保措施 11兴赣 B6 标梁板预制场建设方案一、 编制依据1、《总体施工组织设计》
2、现行公路工程设计法律规范、施工法律规范、施工技术规程、质量评定标准与验收办法
3、《兴赣高速公路施工场地建设标准》
4、兴赣字【2024】35 号关于全面落实预制梁场“九化”的通知
5、我单位类似工程的施工经验及设备情况

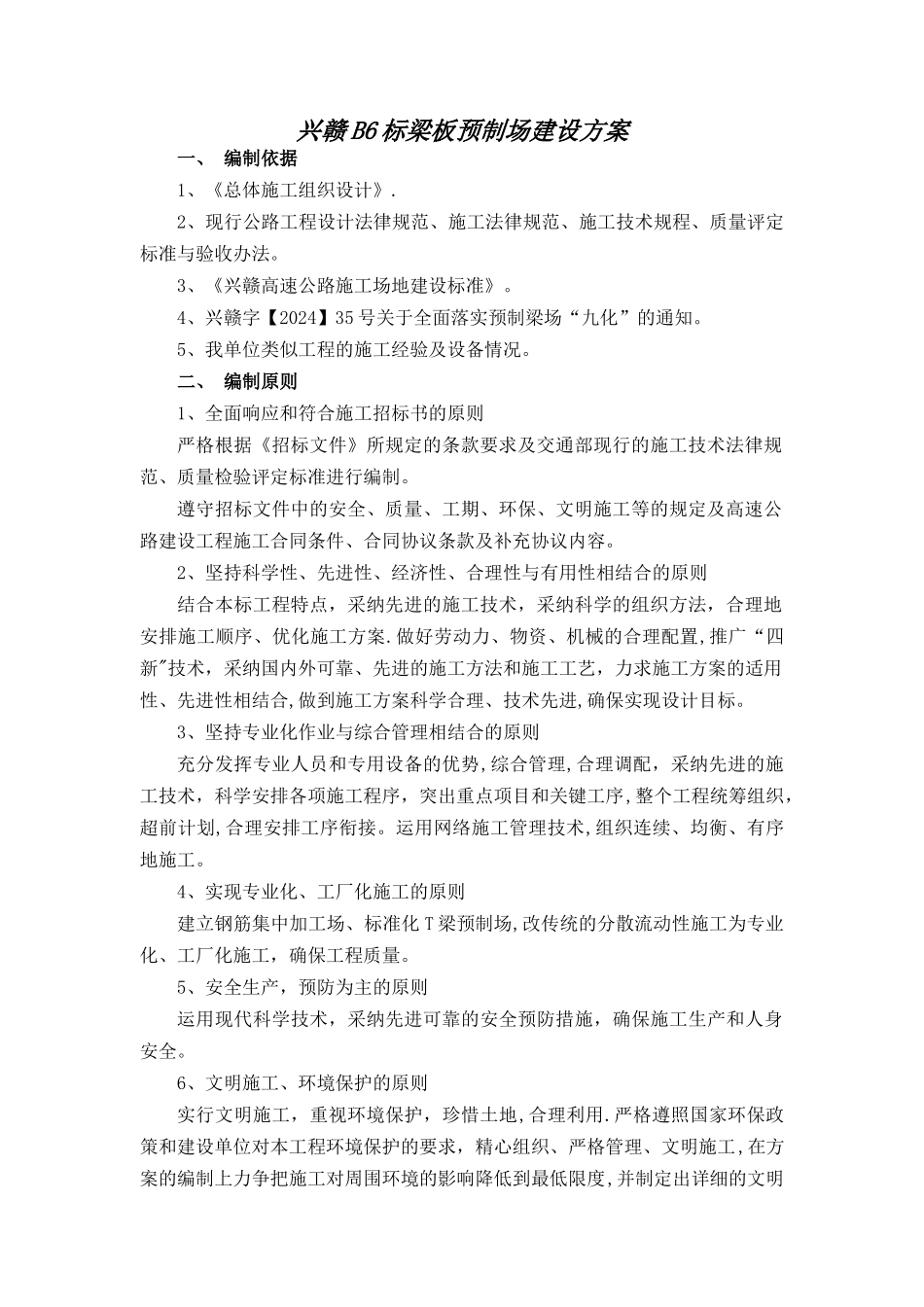

二、 编制原则1、全面响应和符合施工招标书的原则严格根据《招标文件》所规定的条款要求及交通部现行的施工技术法律规范、质量检验评定标准进行编制
遵守招标文件中的安全、质量、工期、环保、文明施工等的规定及高速公路建设工程施工合同条件、合同协议条款及补充协议内容
2、坚持科学性、先进性、经济性、合理性与有用性相结合的原则结合本标工程特点,采纳先进的施工技术,采纳科学的组织方法,合理地安排施工顺序、优化施工方案
做好劳动力、物资、机械的合理配置,推广“四新"技术,采纳国内外可靠、先进的施工方法和施工工艺,力求施工方案的适用性、
