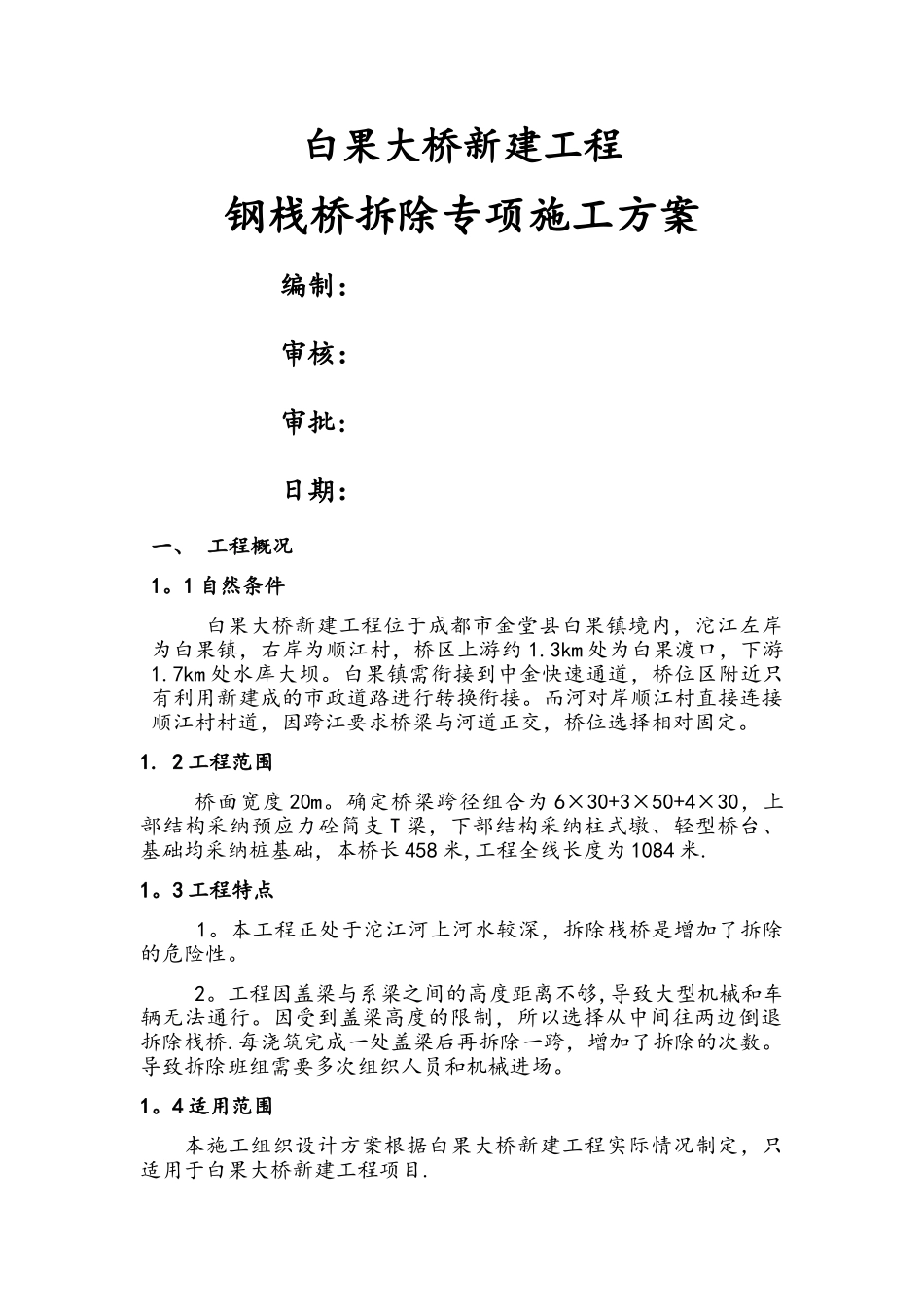

白果大桥新建工程钢栈桥拆除专项施工方案编制:审核:审批:日期:一、 工程概况1
1 自然条件白果大桥新建工程位于成都市金堂县白果镇境内,沱江左岸为白果镇,右岸为顺江村,桥区上游约 1
3km 处为白果渡口,下游1
7km 处水库大坝
白果镇需衔接到中金快速通道,桥位区附近只有利用新建成的市政道路进行转换衔接
而河对岸顺江村直接连接顺江村村道,因跨江要求桥梁与河道正交,桥位选择相对固定
2 工程范围桥面宽度 20m
确定桥梁跨径组合为 6×30+3×50+4×30,上部结构采纳预应力砼简支 T 梁,下部结构采纳柱式墩、轻型桥台、基础均采纳桩基础,本桥长 458 米,工程全线长度为 1084 米
3 工程特点 1
本工程正处于沱江河上河水较深,拆除栈桥是增加了拆除的危险性
工程因盖梁与系梁之间的高度距离不够,导致大型机械和车辆无法通行
因受到盖梁高度的限制,所以选择从中间往两边倒退拆除栈桥
每浇筑完成一处盖梁后再拆除一跨,增加了拆除的次数
导致拆除班组需要多次组织人员和机械进场
4 适用范围本施工组织设计方案根据白果大桥新建工程实际情况制定,只适用于白果大桥新建工程项目

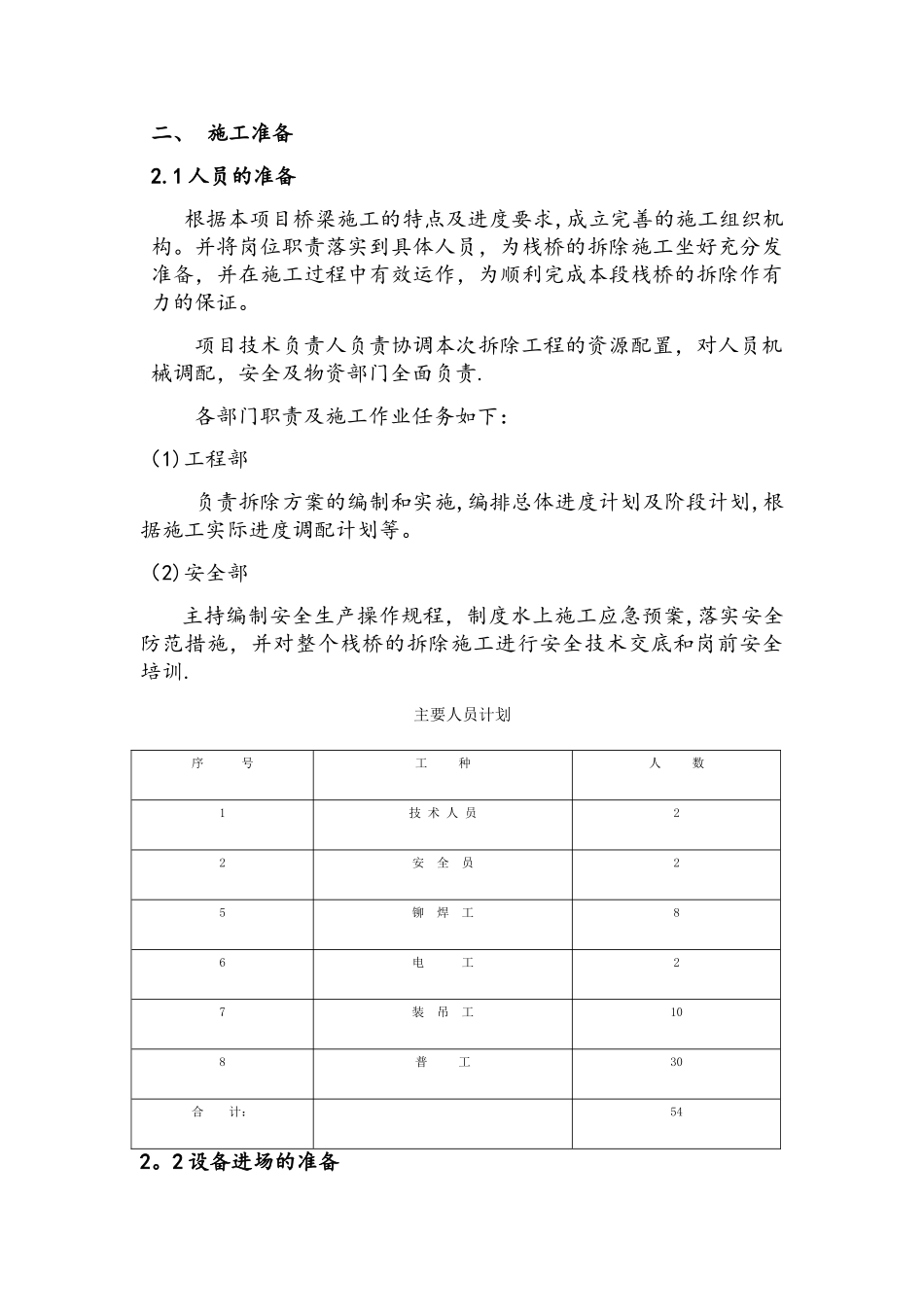

二、 施工准备2
1 人员的准备 根据本项目桥梁施工的特点及进度要求,成立完善的施工组织机构
并将岗位职责落实到具体人员,为栈桥的拆除施工坐好充分发准备,并在施工过程中有效运作,为顺利完成本段栈桥的拆除作有力的保证
项目技术负责人负责协调本次拆除工程的资源配置,对人员机械调配,安全及物资部门全面负责
各部门职责及施工作业任务如下:(1)工程部 负责拆除方案的编制和实施,编排总体进度计划及阶段计划,根据施工实际进度调配计划等
(2)安全部主持编制安全生产操作规程,制度水上施工应急预案,落实安全防范措施,并对整个栈桥的拆除施工进行安全技术交底和岗前安全培训

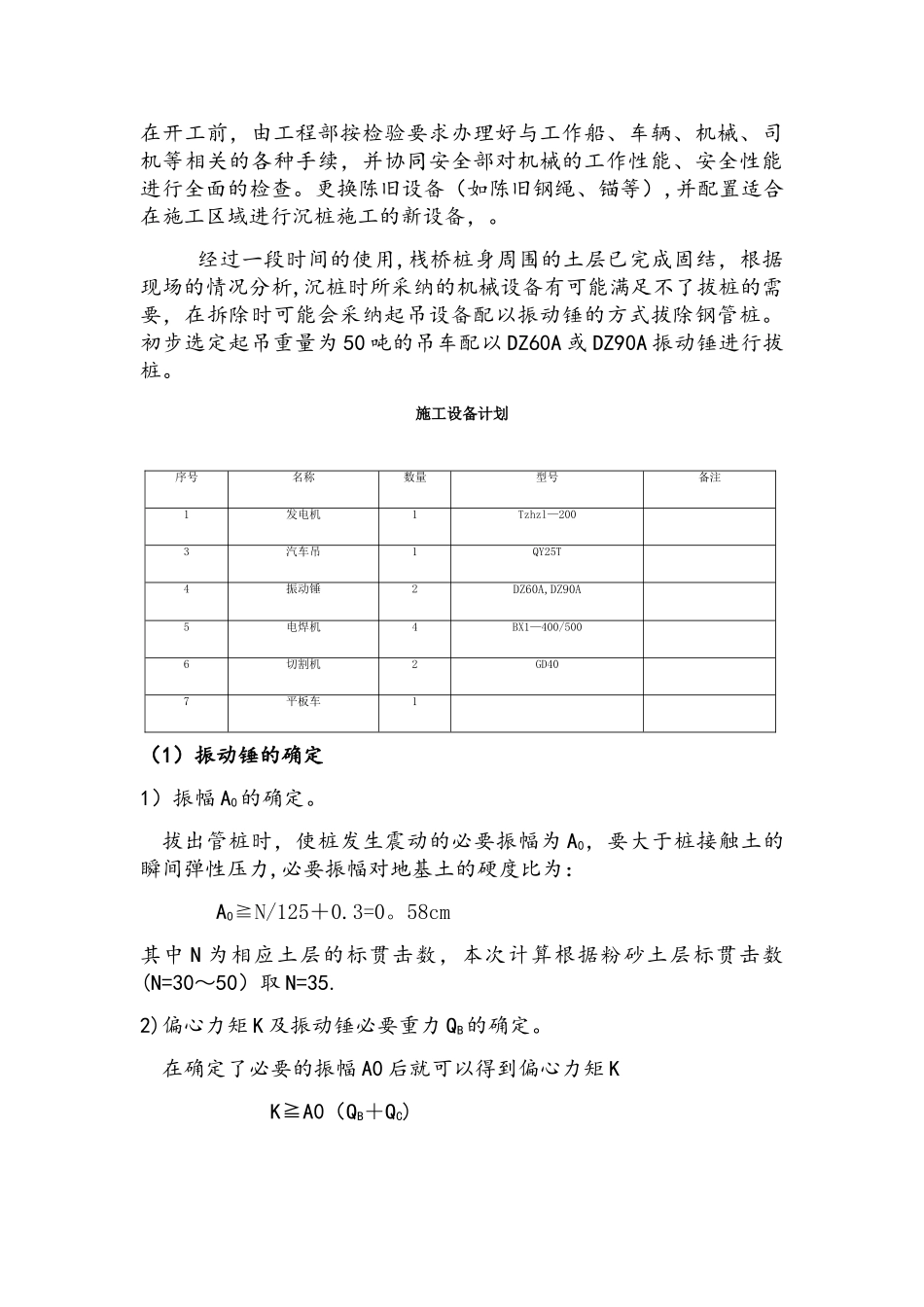

主要人员计划序 号工 种人 数1技 术
