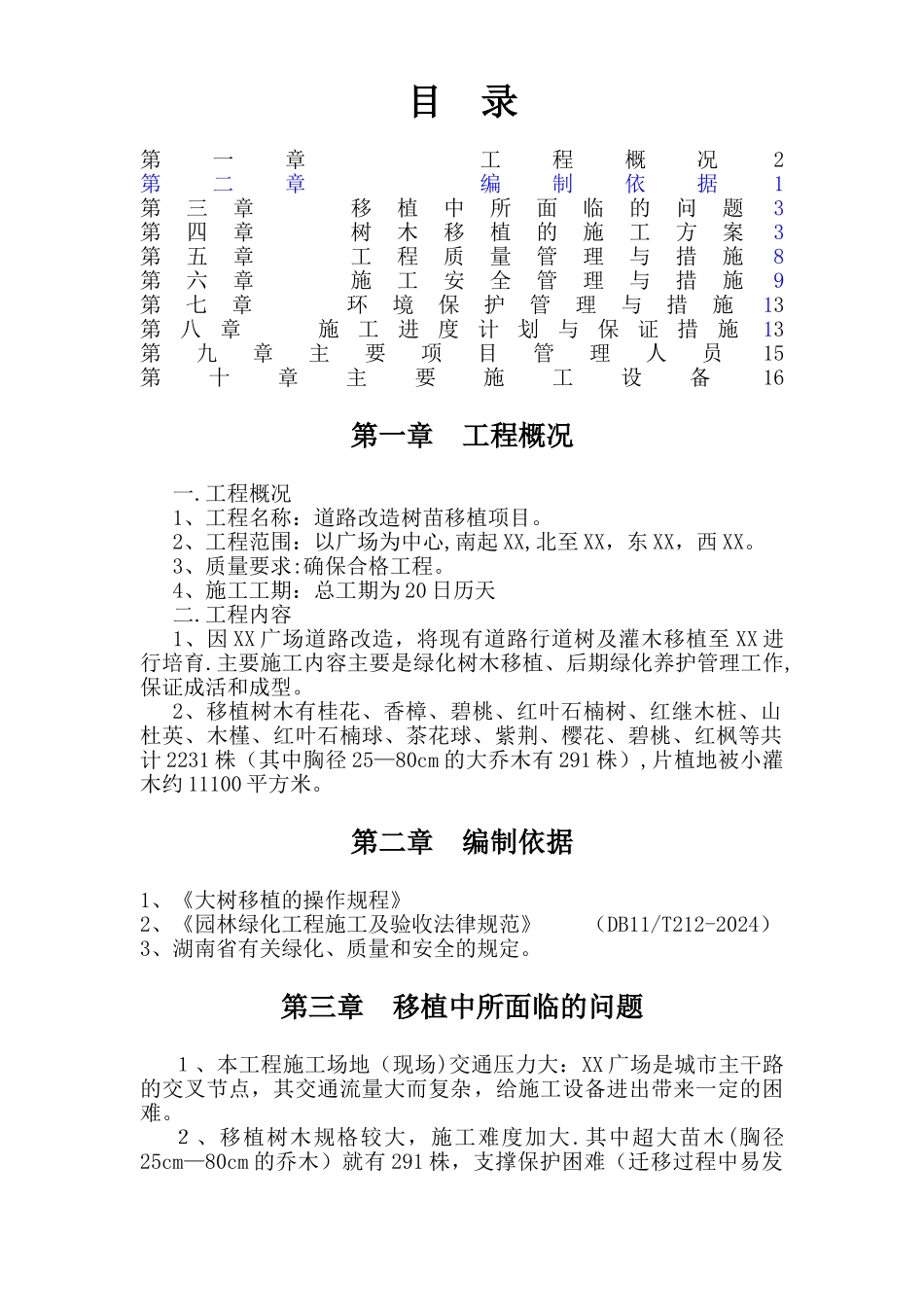

目 录第一章 工程概况2第二章 编制依据1第三章 移植中所面临的问题3第四章 树木移植的施工方案3第五章 工程质量管理与措施8第六章 施工安全管理与措施9第七章 环境保护管理与措施13第八章 施工进度计划与保证措施13第九章主要项目管理人员15第十章主要施工设备16第一章 工程概况一.工程概况1、工程名称:道路改造树苗移植项目。2、工程范围:以广场为中心,南起 XX,北至 XX,东 XX,西 XX。3、质量要求:确保合格工程。4、施工工期:总工期为 20 日历天二.工程内容1、因 XX 广场道路改造,将现有道路行道树及灌木移植至 XX 进行培育.主要施工内容主要是绿化树木移植、后期绿化养护管理工作,保证成活和成型。2、移植树木有桂花、香樟、碧桃、红叶石楠树、红继木桩、山杜英、木槿、红叶石楠球、茶花球、紫荆、樱花、碧桃、红枫等共计 2231 株(其中胸径 25—80cm 的大乔木有 291 株),片植地被小灌木约 11100 平方米。第二章 编制依据1、《大树移植的操作规程》2、《园林绿化工程施工及验收法律规范》 (DB11/T212-2024)3、湖南省有关绿化、质量和安全的规定。第三章 移植中所面临的问题1、本工程施工场地(现场)交通压力大:XX 广场是城市主干路的交叉节点,其交通流量大而复杂,给施工设备进出带来一定的困难。2、移植树木规格较大,施工难度加大.其中超大苗木(胸径25cm—80cm 的乔木)就有 291 株,支撑保护困难(迁移过程中易发生倾斜或倒伏);有的生长已几十年,土球形成难度大、体积大,并且移树现场条件受限.3、工期紧迫:移植的树木数量多(乔、灌木 2231 株,地被灌木11100m2),规格大,且施工工期期间雨水天气居多,给施工进度带来影响。 4、移植苗木树龄较大,体量大,对生长环境要求苛刻,移植的成活率有所影响.第四章 树木移植的施工方案 一、移植前准备工作 1、进行现场查勘,了解现场施工场地,了解地上和地下管线及隐蔽物埋设情况,种植场地的土壤情况.2、编号定向:为使施工有计划地顺利进行,把栽植坑及要移栽的大树均编上一一对应的号码,使其移植时可对号入座,以减少现场混乱及事故。 3、清理现场及安排运输路线:在起树前,把树干周围 2~3 米以内的碎石。瓦砾堆。灌木丛及其他障碍物清除洁净,并将地面大致整平,准备好必须的机械设施(如挖掘机、吊车、平板运输车等)、人力及辅助材料,并实地勘测行走路线,及时与相关部门协调,安排行车路线。 4、准备好包装用的材料和工具:草绳,铁锨...
