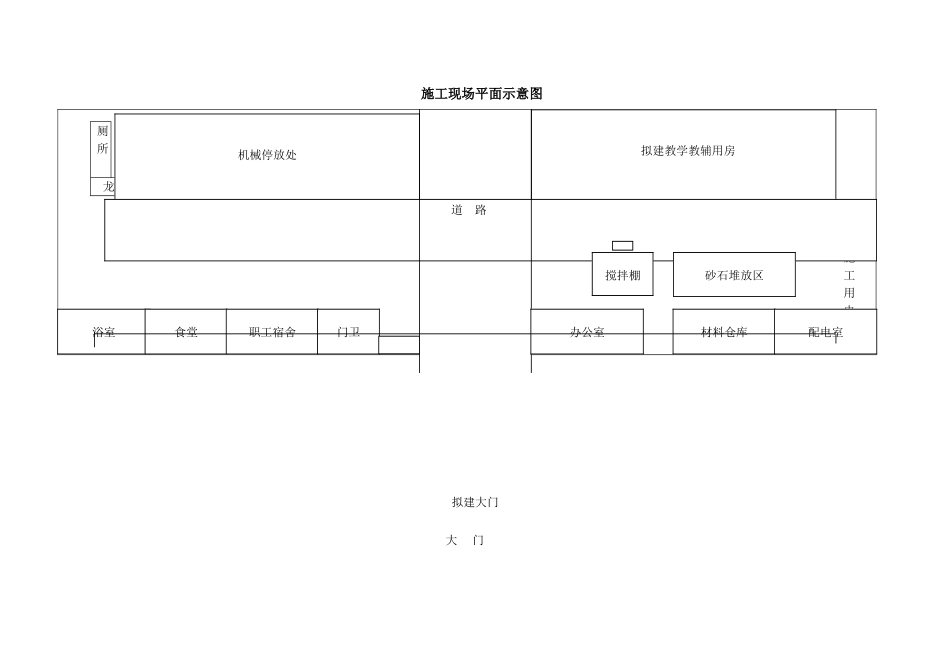

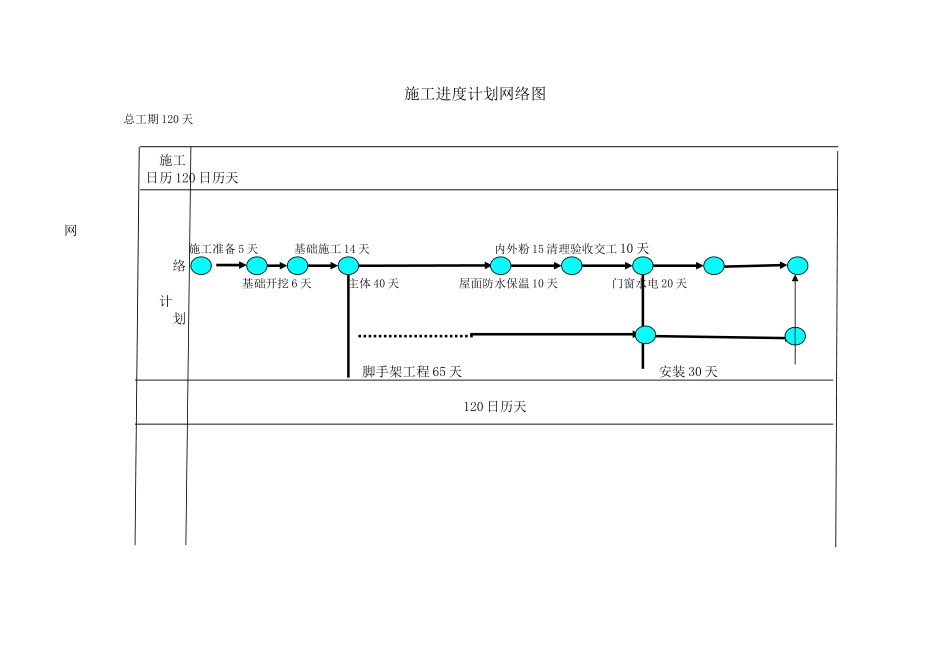

施工现场平面示意图厕所龙门架 水池施工用电 施工用电施工进度横道图 机械停放处 拟建教学教辅用房道 路拟建大门大 门砂石堆放区搅拌棚浴室食堂职工宿舍门卫办公室材料仓库配电室项目名称120 日历天102030405060708090100110120准备工作基础工程主体工程装修工程屋面工程安装工程竣工验收施工进度计划网络图总工期 120 天施工日历 120 日历天网 施工准备 5 天 基础施工 14 天 内外粉 15 清理验收交工 10 天络基础开挖 6 天 主体 40 天 屋面防水保温 10 天 门窗水电 20 天计划 脚手架工程 65 天 安装 30 天 120 日历天劳动力计划表工种按工程施工阶段投入劳动力情况准备基础主体装修清理木 工钢筋工砼 工泥 工电焊工普 工架子工机修工55262 6648256553582625 376255拟投入的主要施工机械设备表序号机械或仪器名称型号规格数量国别产地新旧程度额定功率(KW)是否自有进场计划备注1龙门架1187c2.51宿州2024116。2KW自有随材料进场2砼搅拌机SJ—5001徐州20247.5KW自有随材料进场3滚筒搅拌机YZ — 3501山东20245.5KW自有随材料进场4挖掘机Φ501常州20242。KW租赁随材料进场5插入式振动棒Φ303常州20241.5KW自有随材料进场6平板振动器BL 113天津20242。KW自有随材料进场7工程车IS125-100—2502文登20242KW自有随材料进场8钢筋切断机CQ—501青岛20247。05KW自有随材料进场9钢筋弯曲机CN-501青岛20245。5KW自有随材料进场10电锯MJ 5001徐州20245KW自有随材料进场11电焊机BX1—50—72徐州202438.6KVA*5自有随材料进场12电动打夯机H 4003郑州20243KW*5自有随材料进场13钢筋调直机GT4-82郑州20245.5KW自有随材料进场14潜水泵QY—25.503大连20243。5KW*自有随材料进场415小推车4徐州2024自有随材料进场16水准仪1杭州2024自有随材料进场17经纬仪1苏州2024自有随材料进场18砼养护箱2徐州2024自有随材料进场临时设施布置及临时用地表用途面积(m2)位置需用时间办公室职工宿舍材料仓库材料搅拌区钢筋加工区木材加工区材料堆场40 4040 606060100施工场地院内 开工—竣工开工—竣工开工—竣工开工—竣工开工—竣工开工—竣工开工—竣工合计400第一章 编制说明第一节 工程概况本工程萧县教育体育局 2024—2024 萧县农村义务教育薄弱学校改造工程、支持学前教育进展中央专项资金工程、中小学校舍维修改造工程(中小学校舍维修改造工程第二标段),位置在圣泉乡杜六小学、永堌镇毛寨小学、龙城镇刘行小学...
