主要施工方法及施工工艺1 施工程序刷坡→泄水管预埋→基础施工→平台及平台以下施工→平台以上至锥顶底部施工→锥顶施工2 工艺流程图 2 锥体护坡施工工艺流程图3 施工准备6
1 技术准备(1)砂浆配合比设计:我标段中心试验室已根据砂浆原材料品质、设计强度等级及施工工艺对工作性的要求,通过试配、调整等步骤选定了施工用理论配合比,并通过审批
(2)组织技术人员对桥台锥体护坡防护施工图进行审核,澄清有关技术问题
组织学习法律规范和技术标准
(3)项目部对所有施工人员进行系统培训,要求现场管理人员及各工序操作人员熟练掌握防护相关工序的施工方法及验收标准

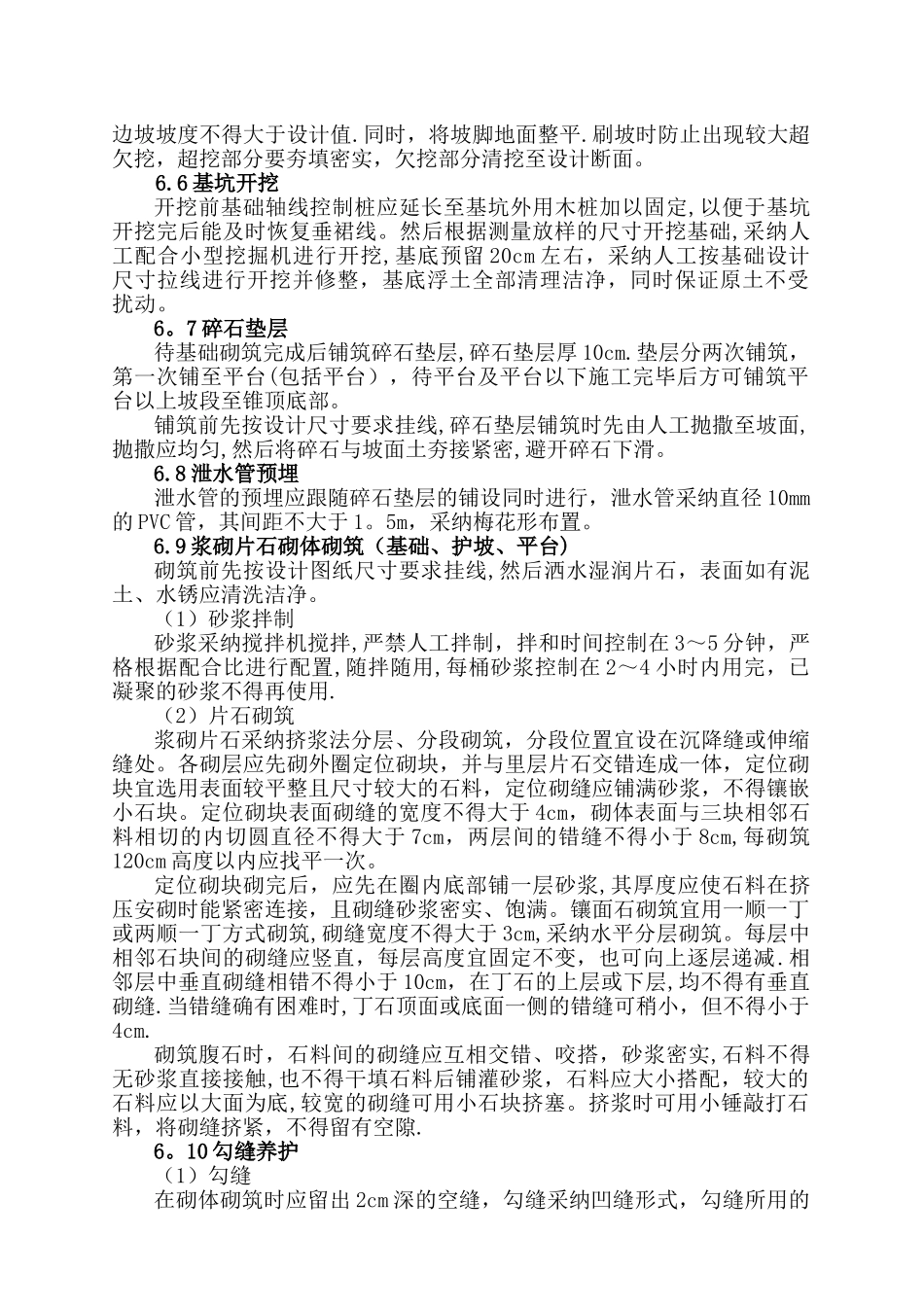

(4)整理出防护施工所需的各种表格,包括施工原始记录表格和检验批表格,要求技术人员熟悉表格并理解填写内容和要求
2 现场施工准备(1)根据现场实际施工情况,施工前根据设计图纸核实坡面形状、尺寸和基础高程等,对影响护坡施工的构筑物进行清除,平整施工现场,提供较好的施工场地条件
(2)完善施工道路的通行条件,包括可利用道路长度、宽度、坡度、转弯半径、会车点位置等,满足桥台锥坡防护施工需要
(3)砂浆原材料和石料已经进场,并且通过实验和报验合格
(4)施工场地已完成临时排水系统及临时电力线路
(5)施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整

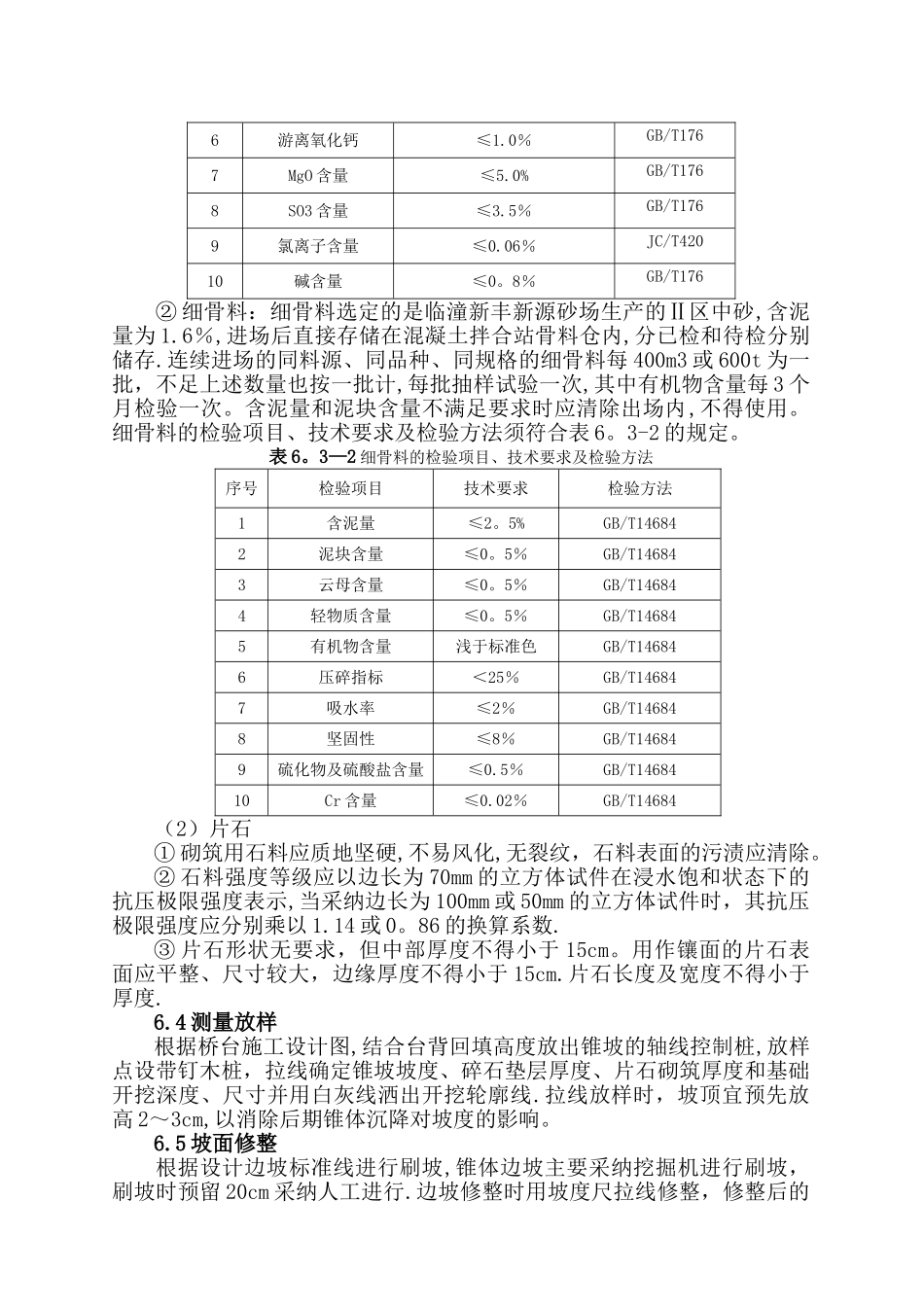

3 材料准备(1)砂浆锥坡防护工程采纳 M10 的砂浆,原材料要求如下:① 水泥:桥台锥坡防护施工用水泥采纳普通硅酸盐散装水泥(陕西尧柏特种水泥有限公司蒲城分公司 P
5),每 500t 为一批,不足 500t也按一批计,每批抽样试验一次
水泥进场须提供出厂合格证及编号
水泥的技术标准及检验方法应符合表 6
3—1 的规定
3-1 水泥技术标准及检验方法序号检验项目技术要求检验方法1比表面积300~350㎡/kgGB/T80742凝聚时间初凝≥45min,终凝≤
