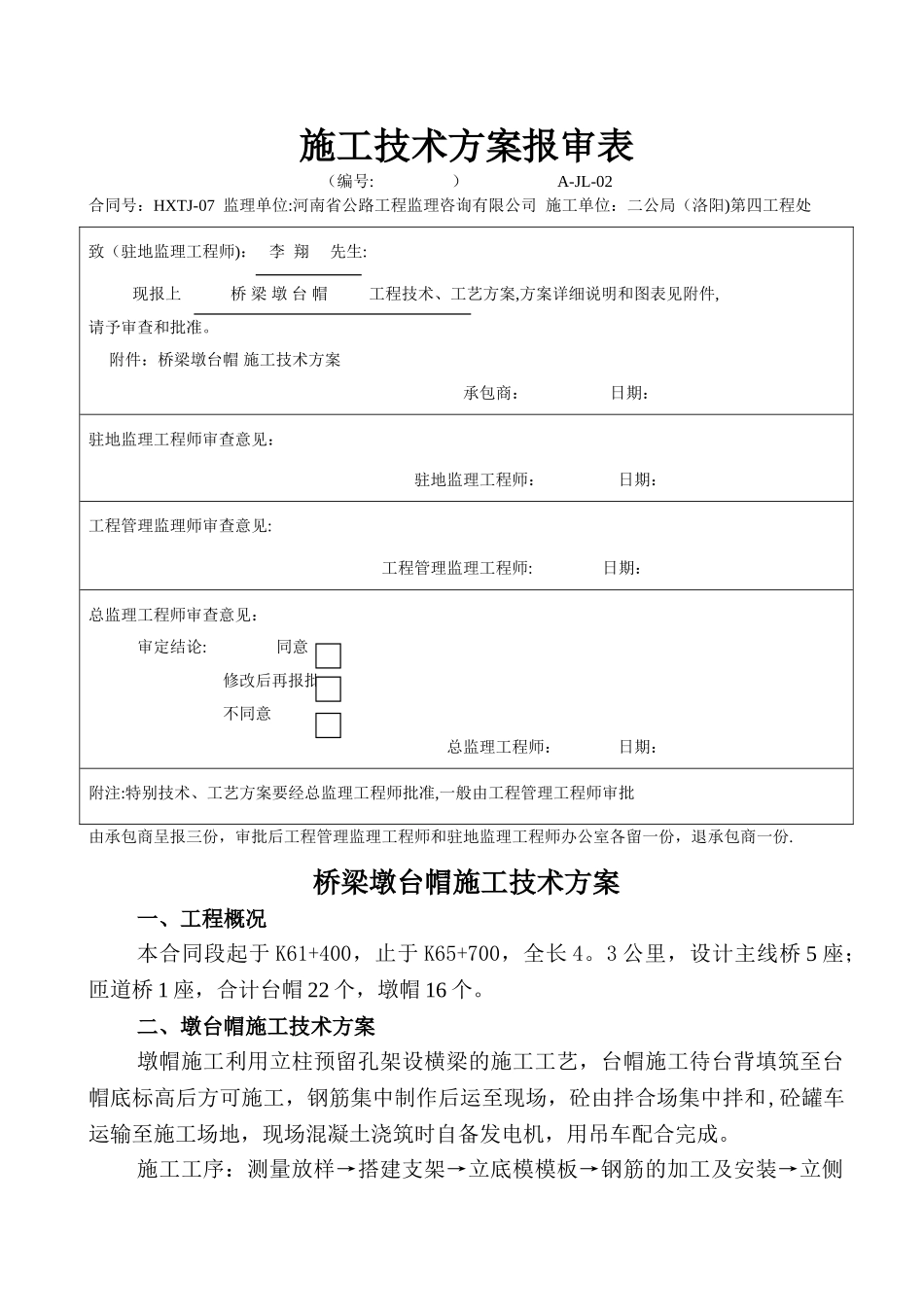

施工技术方案报审表(编号: ) A-JL-02合同号:HXTJ-07 监理单位:河南省公路工程监理咨询有限公司 施工单位:二公局(洛阳)第四工程处致(驻地监理工程师): 李 翔 先生:现报上 桥 梁 墩 台 帽 工程技术、工艺方案,方案详细说明和图表见附件,请予审查和批准。 附件:桥梁墩台帽 施工技术方案承包商: 日期:驻地监理工程师审查意见:驻地监理工程师: 日期:工程管理监理师审查意见:工程管理监理工程师: 日期:总监理工程师审查意见:审定结论: 同意 修改后再报批 不同意总监理工程师: 日期:附注:特别技术、工艺方案要经总监理工程师批准,一般由工程管理工程师审批由承包商呈报三份,审批后工程管理监理工程师和驻地监理工程师办公室各留一份,退承包商一份.桥梁墩台帽施工技术方案一、工程概况本合同段起于 K61+400,止于 K65+700,全长 4。3 公里,设计主线桥 5 座;匝道桥 1 座,合计台帽 22 个,墩帽 16 个。二、墩台帽施工技术方案墩帽施工利用立柱预留孔架设横梁的施工工艺,台帽施工待台背填筑至台帽底标高后方可施工,钢筋集中制作后运至现场,砼由拌合场集中拌和,砼罐车运输至施工场地,现场混凝土浇筑时自备发电机,用吊车配合完成。施工工序:测量放样→搭建支架→立底模模板→钢筋的加工及安装→立侧面模板→混凝土的浇筑→拆模及养生施工工艺如下:1、测量放样立柱施工完成并报验后方能开始墩帽施工,施工前要进行准确的测量放样由测量队用全站仪准确放出立柱顶中心位置。放样时,用全站仪对立柱的中心位置进行放样,放样采纳坐标法,即在距结构物较近的导线点上架设仪器,后视另一导线点设置仪器,将立柱的中心坐标输入仪器,拨动仪器使仪器视准轴照准放样点方向,移动棱镜到仪器指定位置。放样完成后对施工人员进行交底.2、搭建支架立柱施工时在适当的位置预留直径为 11cm 的小孔,用于盖梁施工搭建横梁,当立柱的混凝土强度达到设计强度要求的 80%之后,可以在立柱上搭建盖梁支架,搭建盖梁支架时,首先用一直径为 10cm 的实芯铁棒穿过立柱的预留孔,然后在铁棒上架设横梁支架,组成支架系统,根据梁体截面大小、混凝土重量、施工荷载(人、料、机等)及外界荷载如风力等可能产生的荷载确定支架的布置.3、立底模模板墩帽底模采纳定型钢模板,使用前用电动手砂轮打磨,除锈洁净,并均匀涂以脱模剂,安装模板时模板拼缝位置用橡胶条塞缝严密,安装时注意模板平面位置准确,并支撑牢靠,对支架的承...
