目录一、编制依据 1二、工程概况 1三、编制目的 2四、施工准备 2五、施工进度计划 4六、施工方法及工艺要求 4七、质量保证措施 6八、文明施工及环境保护措施 9九、安全保证措施 71桥头搭板首件施工方案一、编制依据1
济徐高速公路两阶段施工图设计图纸;2
《济徐高速公路建设标准化管理手册》;3
《公路路基施工技术法律规范》(JTGF10—2024);4
《公路工程施工安全技术规程》(JTJ076-95);5
《公路工程质量检验评定标准》(JTGF80/1—2024);6
现场调查情况
二、工程概况济鱼高速公路 LQSG—4 合同段 1 分部,起讫桩号 K72+050—K82+990
5,全长 10
941 公里,线路全部位于济宁市市中区、鱼台县 境 内
桥 梁 、 通 道 大 小 桩 号 桥 台 均 设 置 桥 头 搭 板 , 长12m,10m、8m
全线大桥两座,分离立交两座,汽通、拖通 14 座
搭伴厚度 45~24cm,搭板钢筋砼底下一层 C15 砼,厚 25~46cm,垫层砼长度比搭板长度增加 1m
拟选 K82+166 通道搭板进行首件施工
全线的桥梁搭板主要的工程数量如下:三、编制目的通过现浇施工,检验施工方案、工艺和操作规程的适用性,制定总体符合本工程实际情况的方式和方法,为桥梁搭板全面施工进行技术准备,提供技术依据

四、施工准备1、技术准备1)图纸审核组织技术人员对设计图纸进行审核,查看图纸是否存在漏项、多项及设计不合理的地方
2)试验准备施工前做好原材料、配合比等相关试验

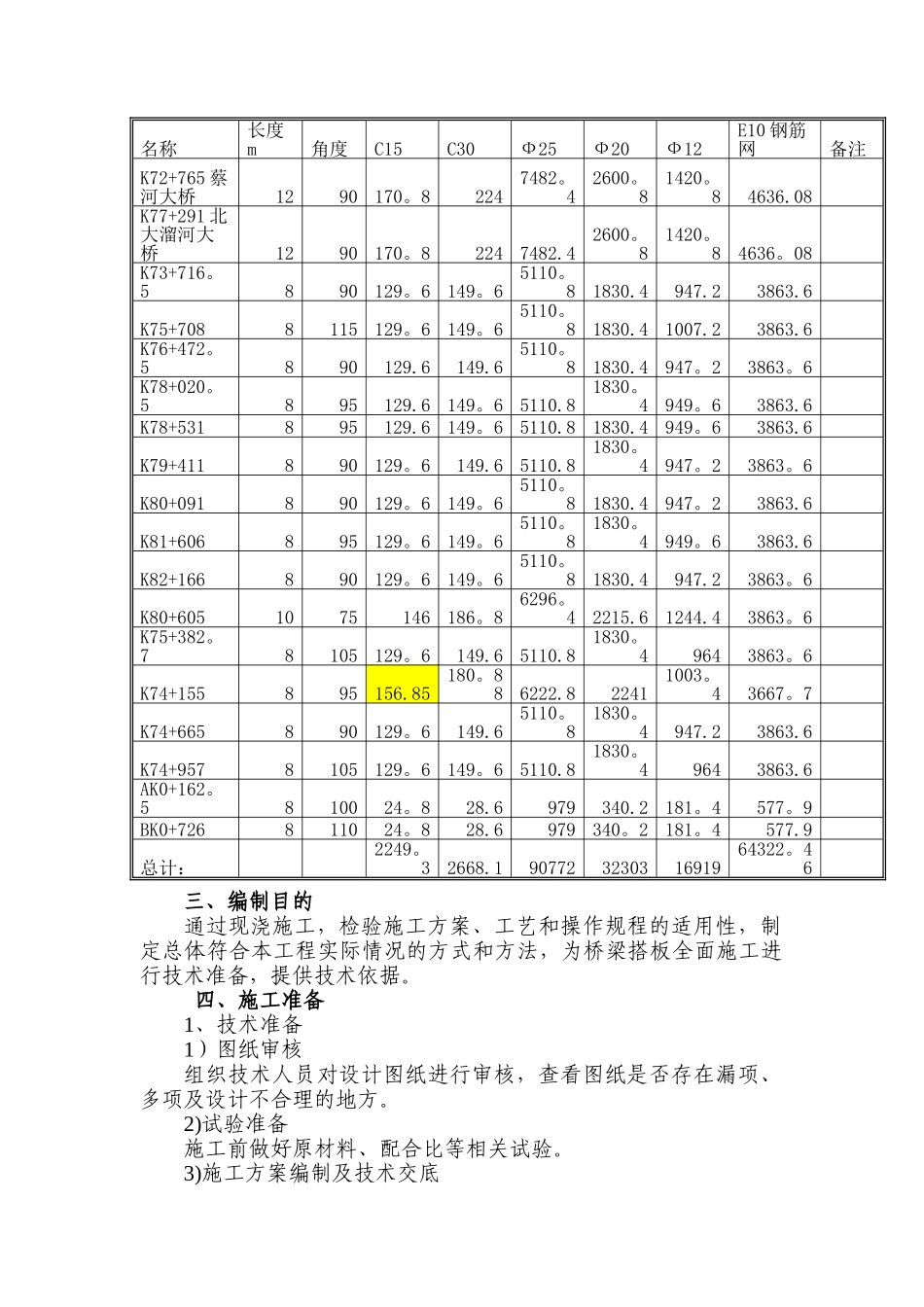

3)施工方案编制及技术交底名称长度m角度C15C30Ф25Ф20Ф12E10 钢筋网备注K72+765 蔡河大桥1290170
82247482
08K77+291 北大溜河大桥1290170
82247482
