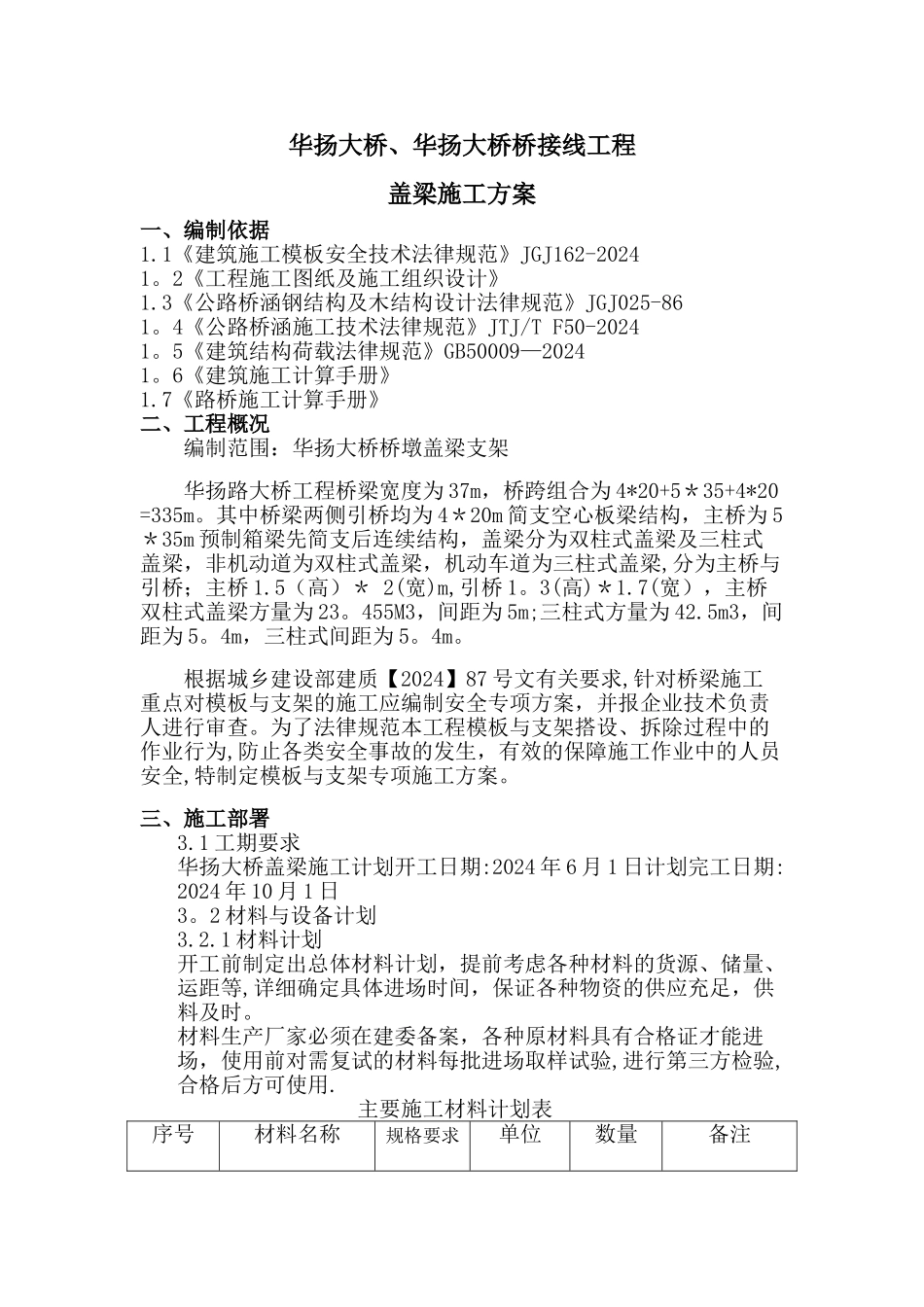

华扬大桥、华扬大桥桥接线工程盖梁施工方案一、编制依据1
1《建筑施工模板安全技术法律规范》JGJ162-20241
2《工程施工图纸及施工组织设计》1
3《公路桥涵钢结构及木结构设计法律规范》JGJ025-861
4《公路桥涵施工技术法律规范》JTJ/T F50-20241
5《建筑结构荷载法律规范》GB50009—20241
6《建筑施工计算手册》1
7《路桥施工计算手册》二、工程概况编制范围:华扬大桥桥墩盖梁支架华扬路大桥工程桥梁宽度为 37m,桥跨组合为 4*20+5*35+4*20 =335m
其中桥梁两侧引桥均为 4*20m 简支空心板梁结构,主桥为 5*35m 预制箱梁先简支后连续结构,盖梁分为双柱式盖梁及三柱式盖梁,非机动道为双柱式盖梁,机动车道为三柱式盖梁,分为主桥与引桥;主桥 1
5(高)* 2(宽)m,引桥 1
3(高)*1
7(宽),主桥双柱式盖梁方量为 23
455M3,间距为 5m;三柱式方量为 42
5m3,间距为 5
4m,三柱式间距为 5
根据城乡建设部建质【2024】87 号文有关要求,针对桥梁施工重点对模板与支架的施工应编制安全专项方案,并报企业技术负责人进行审查
为了法律规范本工程模板与支架搭设、拆除过程中的作业行为,防止各类安全事故的发生,有效的保障施工作业中的人员安全,特制定模板与支架专项施工方案
三、施工部署3
1 工期要求华扬大桥盖梁施工计划开工日期:2024 年 6 月 1 日计划完工日期:2024 年 10 月 1 日3

2 材料与设备计划3
1 材料计划开工前制定出总体材料计划,提前考虑各种材料的货源、储量、运距等,详细确定具体进场时间,保证各种物资的供应充足,供料及时
材料生产厂家必须在建委备案,各种原材料具有合格证才能进场,使用前对需复试的材料每批进场取样试验,进行第三方检验,合格后方可使用

主要施工材料计划
