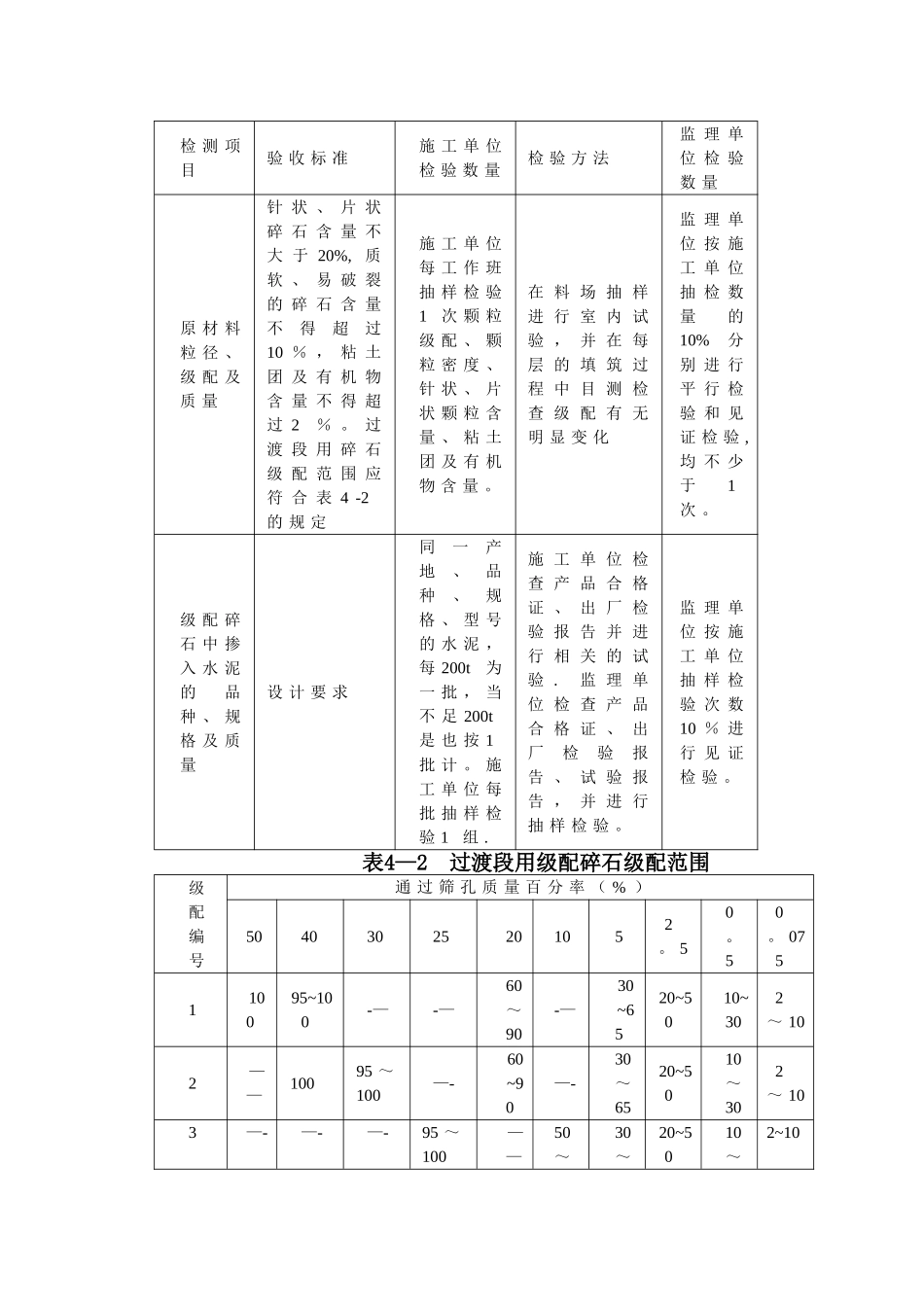

xxx 隧 道 出 口 桥 隧 路 基 过 渡 段 施 工 方案一、工程概况xx 铁 路 xxx 标 xxx 隧 道 出 口 段 路 基 , 里 程 DK186+041。 0 ~DK186+049。 861=DK186+050~ DK186+090.36, 路 基 线 路 长49。221 米。属于桥与隧之间L≤60M短路基过渡段,过渡段采纳级配碎石掺加水泥填筑.二、路基过渡段工程数量1 、该段设计挖方总数量为6840方;2 、该段设计填方数量为2675方,其中3 %级配碎石355 方,5%级配碎石935 方,合格填料717 方,C15 砼95方,基层土573 方。3 、DK186+041 ~DK186+045。69线左,4 。69米长的路堑挡土墙,墙高5 米,其中C35 砼28。9 方,M7 。5 浆砌片石回填4 方。4 、DK186+050。139 ~DK186+086线左,36米人字型截水骨架护坡(路堑), 其中C30 砼66.2 方。5 、DK186+077~DK186+086线右,9 米撒草籽间值灌木护坡( 路堤) ,其中C30 砼4.1 方.6 、地基加固, 冲击碾压963 平方米.7 、DK186+044.861~DK186+065 段线路右侧设置直放站场评,场评长20M,宽15M。8 、路堑、路堤两侧混凝土排水沟双侧49米。9 、纵向盲沟检查井线左DK186+050、线右186+045 共两个。10、线间集水井三处,里程分别为DK186+041、DK186+060、DK186+089.11 、 通 信 过 轨 及 电 缆 井 ,于 DK186+053处 预 留 4 根 D100的HDPE (内穿钢丝) 过轨, 采纳Ⅰ型电缆井。12、电力过轨及电缆井, 于DK186+050处预留3 根RC150 水煤气钢管( 内穿钢丝) 过轨, 采纳Ⅲ型电缆井。13、路肩电缆槽49米.14、接触网支柱基础(详细位置待定).15、预埋沉降观测桩12个,位移观测桩6 个。三、桥隧过渡段设置方式两桥( 隧)之间短路基小于等于60m 时(其中桥隧间距小于40m ,且为挖方路基地段短路基过渡段采纳2m厚C15 混凝土回填),全段路基范围基床采纳厚2.0m的级配碎石掺5 %水泥填筑, 其下采纳级配碎石掺3%水泥填筑。过渡段设置见下图。四、施工工艺、要求及方案1 、填料选择填料技术要求见表4-1 、4-2:表4—1 过渡段原材料检验方法及频次检 测 项目验 收 标 准施 工 单 位检 验 数 量检 验 方 法监 理 单位 检 验数 量原 材 料粒 径 、级 配 及质 量针 状 、 片 状碎 石 含 量 不大 于 20%,质软 、 易 破 裂的 碎 石 含 量不得超过10 % , 粘 土团 及 有 机 物含 量 不 得 超过 2% 。 过渡 段 用 ...
