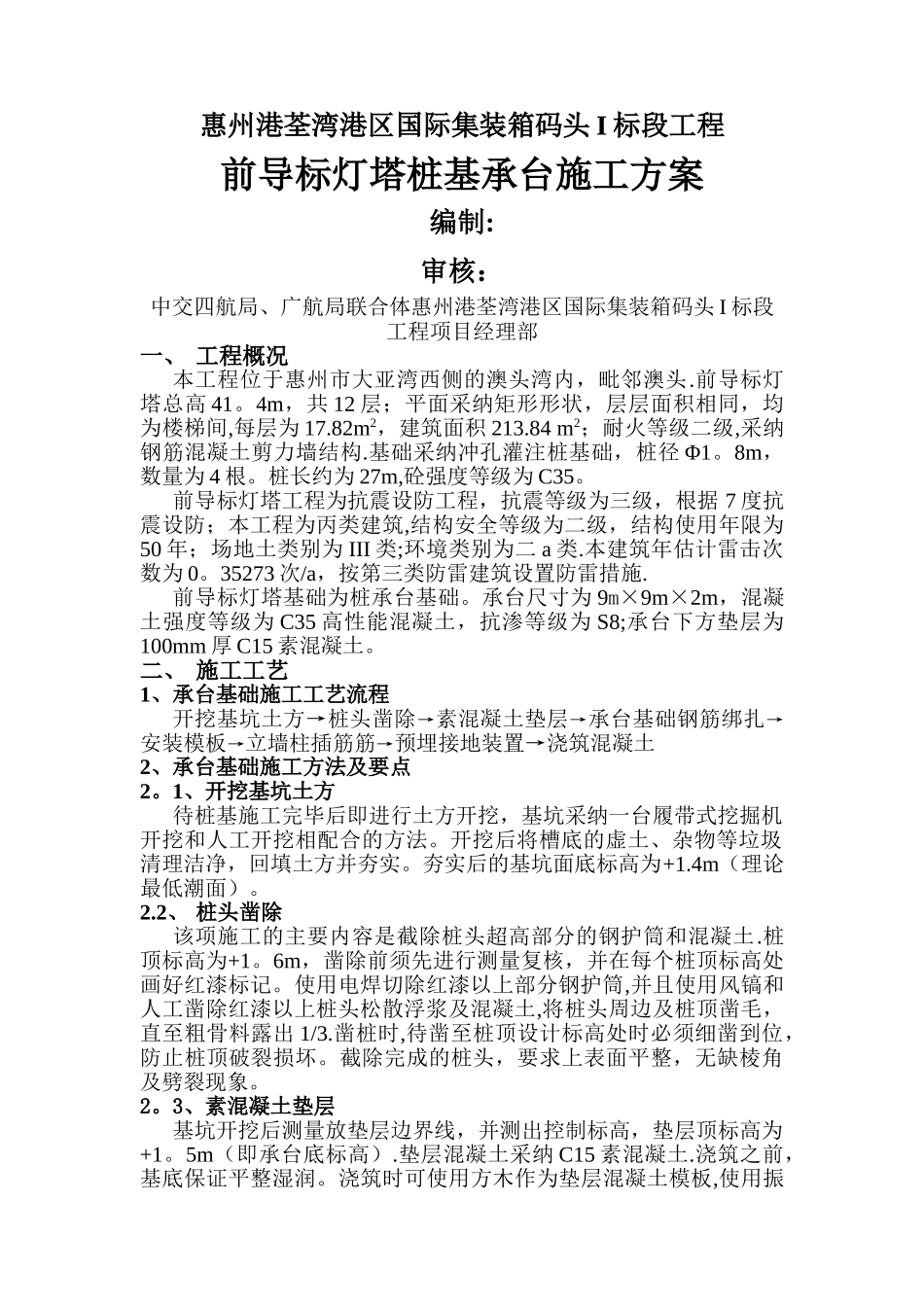

惠州港荃湾港区国际集装箱码头 I 标段工程前导标灯塔桩基承台施工方案编制:审核:中交四航局、广航局联合体惠州港荃湾港区国际集装箱码头 I 标段工程项目经理部一、 工程概况本工程位于惠州市大亚湾西侧的澳头湾内,毗邻澳头
前导标灯塔总高 41
4m,共 12 层;平面采纳矩形形状,层层面积相同,均为楼梯间,每层为 17
82m2,建筑面积 213
84 m2;耐火等级二级,采纳钢筋混凝土剪力墙结构
基础采纳冲孔灌注桩基础,桩径 Φ1
8m,数量为 4 根
桩长约为 27m,砼强度等级为 C35
前导标灯塔工程为抗震设防工程,抗震等级为三级,根据 7 度抗震设防;本工程为丙类建筑,结构安全等级为二级,结构使用年限为50 年;场地土类别为 III 类;环境类别为二 a 类
本建筑年估计雷击次数为 0
35273 次/a,按第三类防雷建筑设置防雷措施
前导标灯塔基础为桩承台基础
承台尺寸为 9m×9m×2m,混凝土强度等级为 C35 高性能混凝土,抗渗等级为 S8;承台下方垫层为100mm 厚 C15 素混凝土

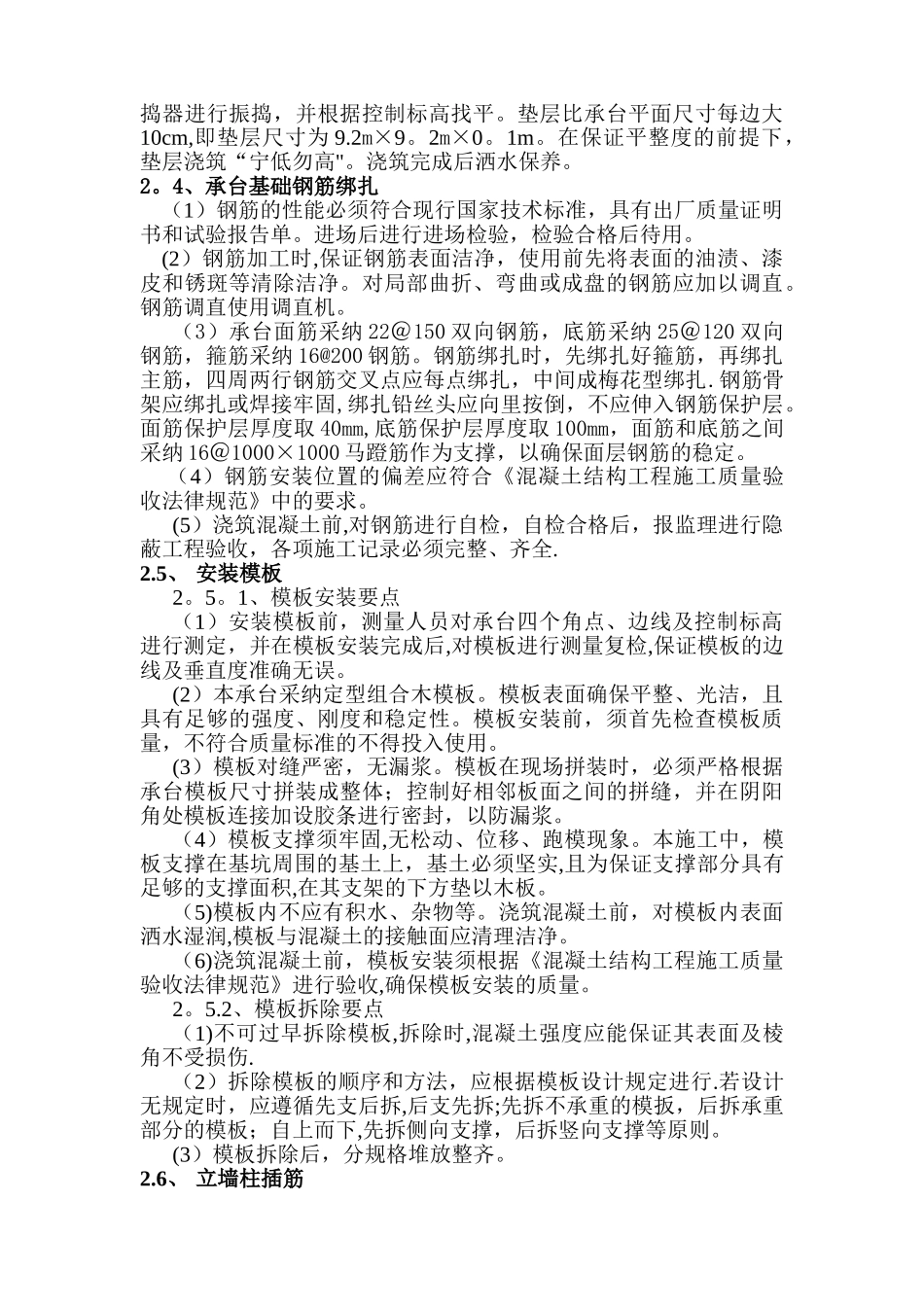

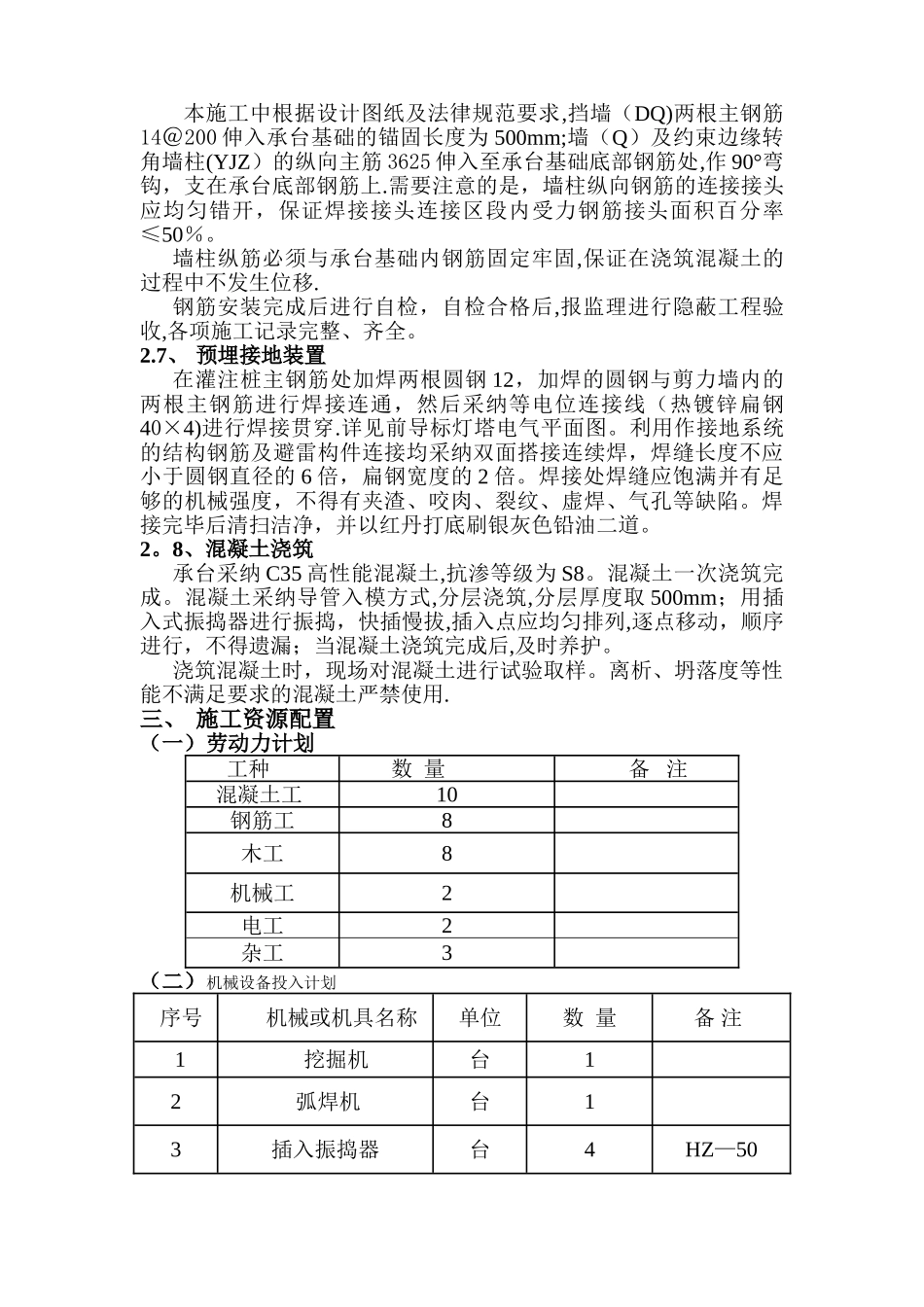

二、 施工工艺1、承台基础施工工艺流程开挖基坑土方→桩头凿除→素混凝土垫层→承台基础钢筋绑扎→安装模板→立墙柱插筋筋→预埋接地装置→浇筑混凝土2、承台基础施工方法及要点2
1、开挖基坑土方待桩基施工完毕后即进行土方开挖,基坑采纳一台履带式挖掘机开挖和人工开挖相配合的方法
开挖后将槽底的虚土、杂物等垃圾清理洁净,回填土方并夯实
夯实后的基坑面底标高为+1
4m(理论最低潮面)
2、 桩头凿除该项施工的主要内容是截除桩头超高部分的钢护筒和混凝土
桩顶标高为+1
6m,凿除前须先进行测量复核,并在每个桩顶标高处画好红漆标记
使用电焊切除红漆以上部分钢护筒,并且使用风镐和人工凿除红漆以上桩头松散浮浆及混凝土,将桩头周边及桩顶凿毛,直至粗骨料露出 1/3
凿桩时,待凿至桩顶设计标高
