一、 基本概况1
1 桩间土开挖概况(1)本工程基坑开挖面积为 2400㎡(2)本工程现有场地原土标高-3
2m,设计开挖基底标高为-1
55m,(除去电梯井及集水坑位置)实挖深度为 1
2 土质情况根据河南广播电视大学新校区培训教学楼岩土工程勘察设计院提供的本工程的地质情况表明,施工基础开挖土方处在粉土土层,建筑物的持力砼桩基固入粉土及细砂层
二、 施工方案1、工艺流程:根据地质情况,大量的土方采纳反铲挖掘机开挖,垫层、及桩头以上20cm 处等土方采纳人工开挖
桩净间距为 1
4 米,运用小型号反铲挖掘机配合人工自西向东依次开挖
为保证桩头不被损坏,抄平及放线的管理人员应二十四小时待在施工现场,及时的指挥小反铲挖掘机挖土
2、施工准备(1)土方开挖前先进行测量放线,建筑物的控制定位桩进行牢固性围护,防止松动
(2)土方开挖前要根据施工图纸及轴线控制桩撒出基坑开挖的白灰线
并经监理进行验收,合格后方可开挖土方
(3)机械施工易碰压测量桩,因此基槽开挖范围内所有各轴线桩和水准点均应引测到机械施工区域外,并设置保护措施
3、施工方法(1)根据地质情况,大量的土方开挖采纳反铲挖掘机开挖,为避开扰动原土层及破坏素混凝土桩头,机械开挖,挖至—5
20 标高(桩头以上 20cm 处),停用机械开挖,改为人工挖土
挖出土方用翻斗汽车及时外运,随挖随清基坑四周不堆放土方
(3)桩头暴露后按排人工进行凿截,C20 素混凝土桩头共计 667 根,凿截时对称凿截随时清运
(4)在挖到距槽底 20cm 以内时,测量放线人员应配合抄平,提供准确开挖深度便于修平清净
(5)基底清平后,重新放线布出电梯井及集水坑的位置,撒出宽度灰线控制标高人工挖出电梯井
(6)土方施工结束,通知业主、监理、地质、设计等单位,查验基底,符合要求后安排下道工序施工

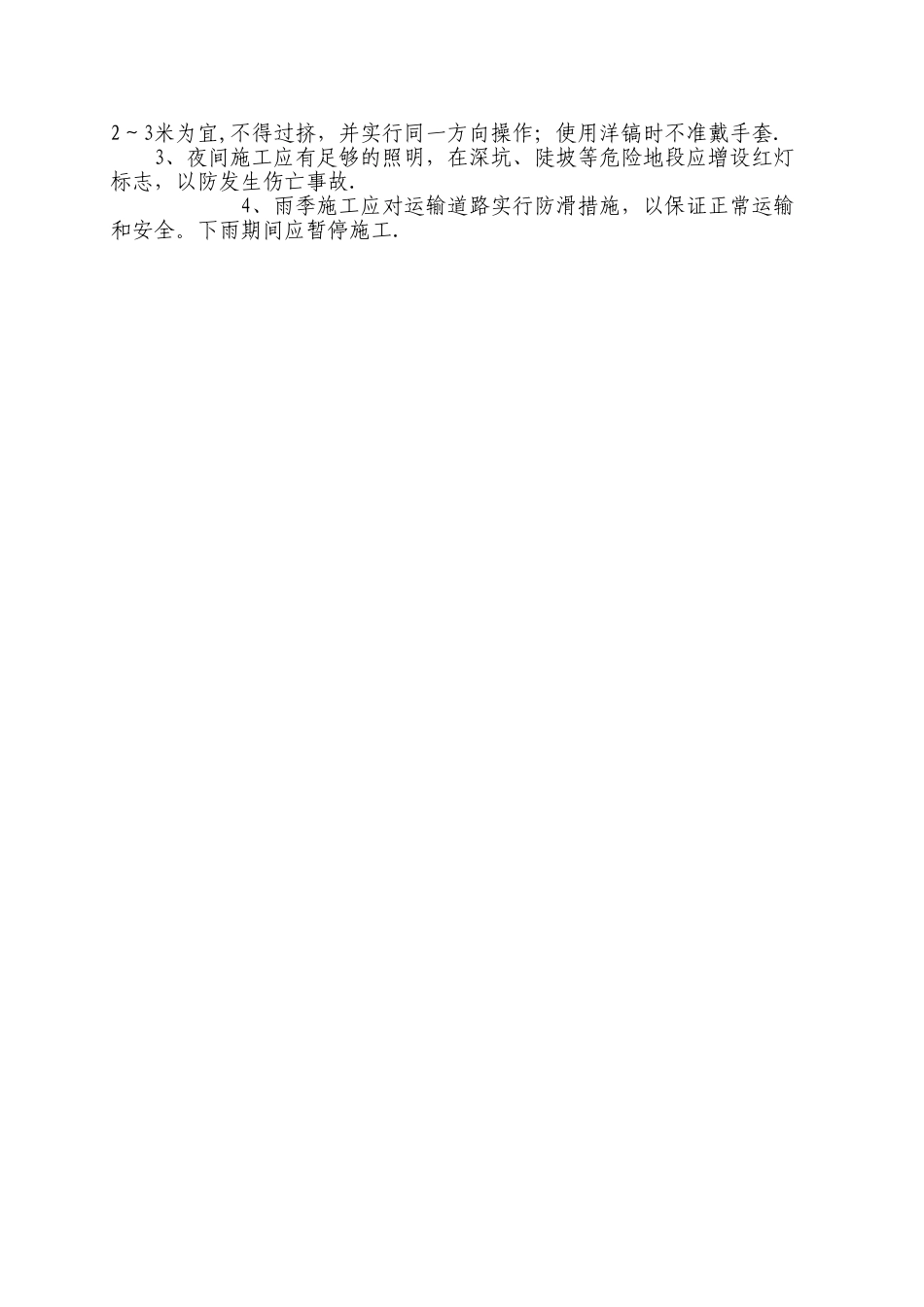

4、施工进度计划(1)施工时间计划在 3 天内
