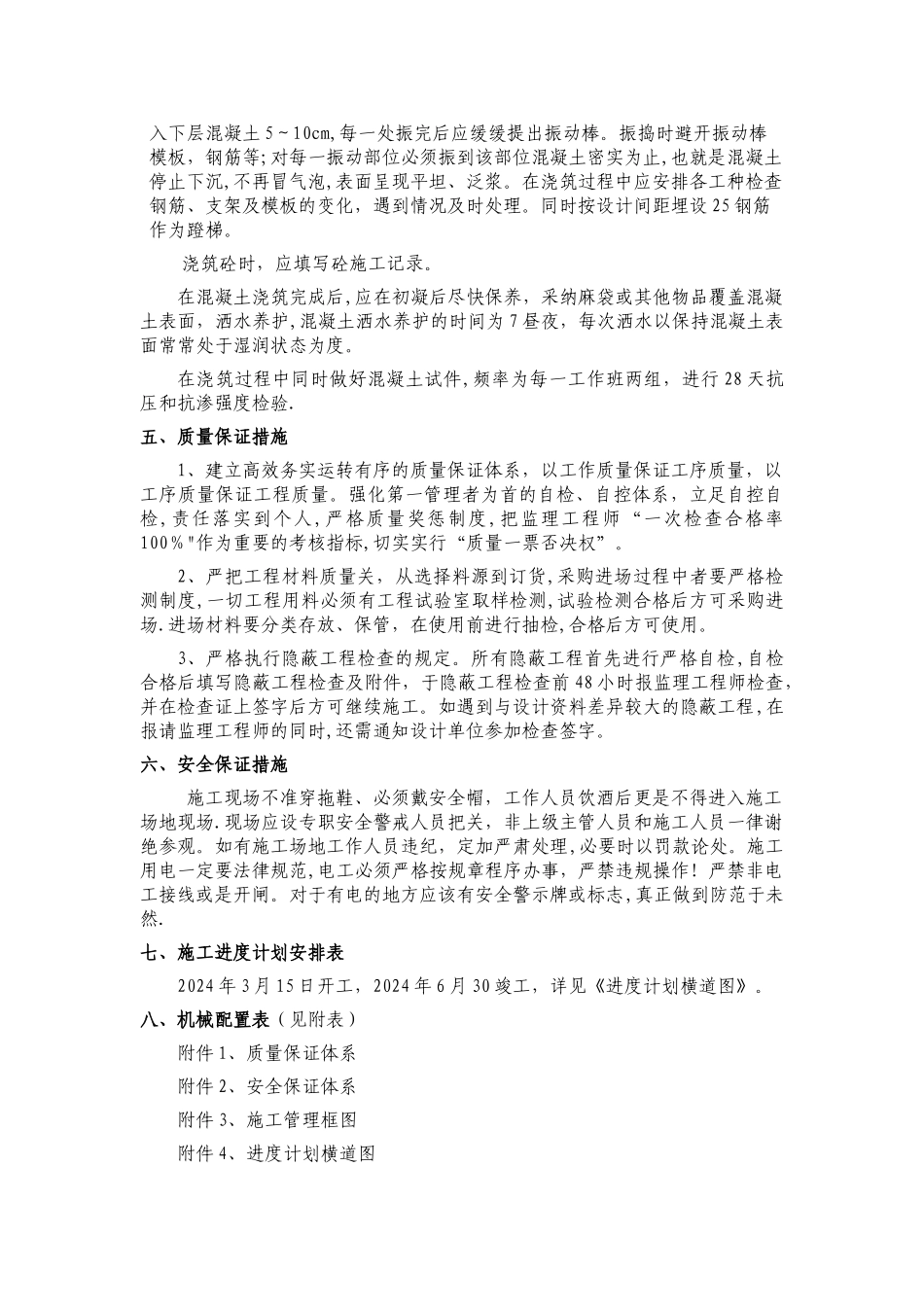

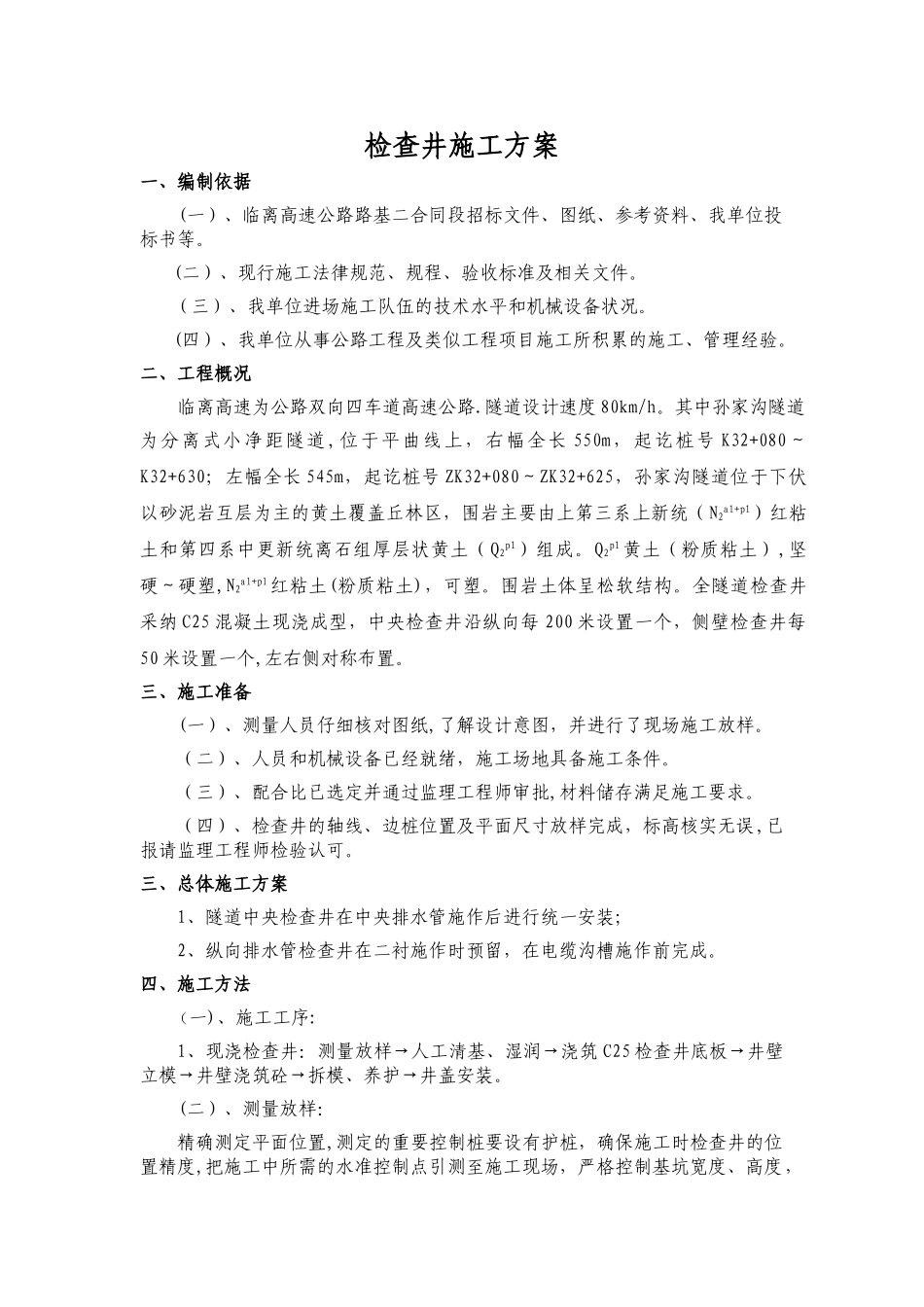

检查井施工方案一、编制依据(一)、临离高速公路路基二合同段招标文件、图纸、参考资料、我单位投标书等。 (二)、现行施工法律规范、规程、验收标准及相关文件。(三)、我单位进场施工队伍的技术水平和机械设备状况。(四)、我单位从事公路工程及类似工程项目施工所积累的施工、管理经验。二、工程概况临离高速为公路双向四车道高速公路.隧道设计速度 80km/h。其中孙家沟隧道为分离式小净距隧道,位于平曲线上,右幅全长 550m,起讫桩号 K32+080~K32+630;左幅全长 545m,起讫桩号 ZK32+080~ZK32+625,孙家沟隧道位于下伏以砂泥岩互层为主的黄土覆盖丘林区,围岩主要由上第三系上新统(N2a1+p1)红粘土和第四系中更新统离石组厚层状黄土(Q2p1)组成。Q2p1 黄土(粉质粘土),坚硬~硬塑,N2a1+p1红粘土(粉质粘土),可塑。围岩土体呈松软结构。全隧道检查井采纳 C25 混凝土现浇成型,中央检查井沿纵向每 200 米设置一个,侧壁检查井每50 米设置一个,左右侧对称布置。三、施工准备(一)、测量人员仔细核对图纸,了解设计意图,并进行了现场施工放样。(二)、人员和机械设备已经就绪,施工场地具备施工条件。(三)、配合比已选定并通过监理工程师审批,材料储存满足施工要求。(四)、检查井的轴线、边桩位置及平面尺寸放样完成,标高核实无误,已报请监理工程师检验认可。三、总体施工方案1、隧道中央检查井在中央排水管施作后进行统一安装;2、纵向排水管检查井在二衬施作时预留,在电缆沟槽施作前完成。四、施工方法(一)、施工工序:1、现浇检查井:测量放样→人工清基、湿润→浇筑 C25 检查井底板→井壁立模→井壁浇筑砼→拆模、养护→井盖安装。(二)、测量放样:精确测定平面位置,测定的重要控制桩要设有护桩,确保施工时检查井的位置精度,把施工中所需的水准控制点引测至施工现场,严格控制基坑宽度、高度,所有的放样资料均已报验,并得到监理工程师认可。(三)底板施工基底清理完成后,恢复检查井轴线,定出井底中心高程及位置,即可进行底板浇筑。底板材料采纳 C25 砼,施工用强制式搅拌机搅拌,并严格按配合比进行计量,浇筑时必须振岛密实。底板应平整,不得有堆落、松散的碎石等杂物。底板浇筑完毕并初凝后方可进行井壁的浇筑。(四)、混凝土检查井井壁施工1、模板工程采纳弧型钢模进行拼装,螺丝牢固,钢管支撑。模板及其配件,必须具有足够的强度,能够满足施工、振捣的技术要求。必须对支架体系的安全性进行全面检查箱...
