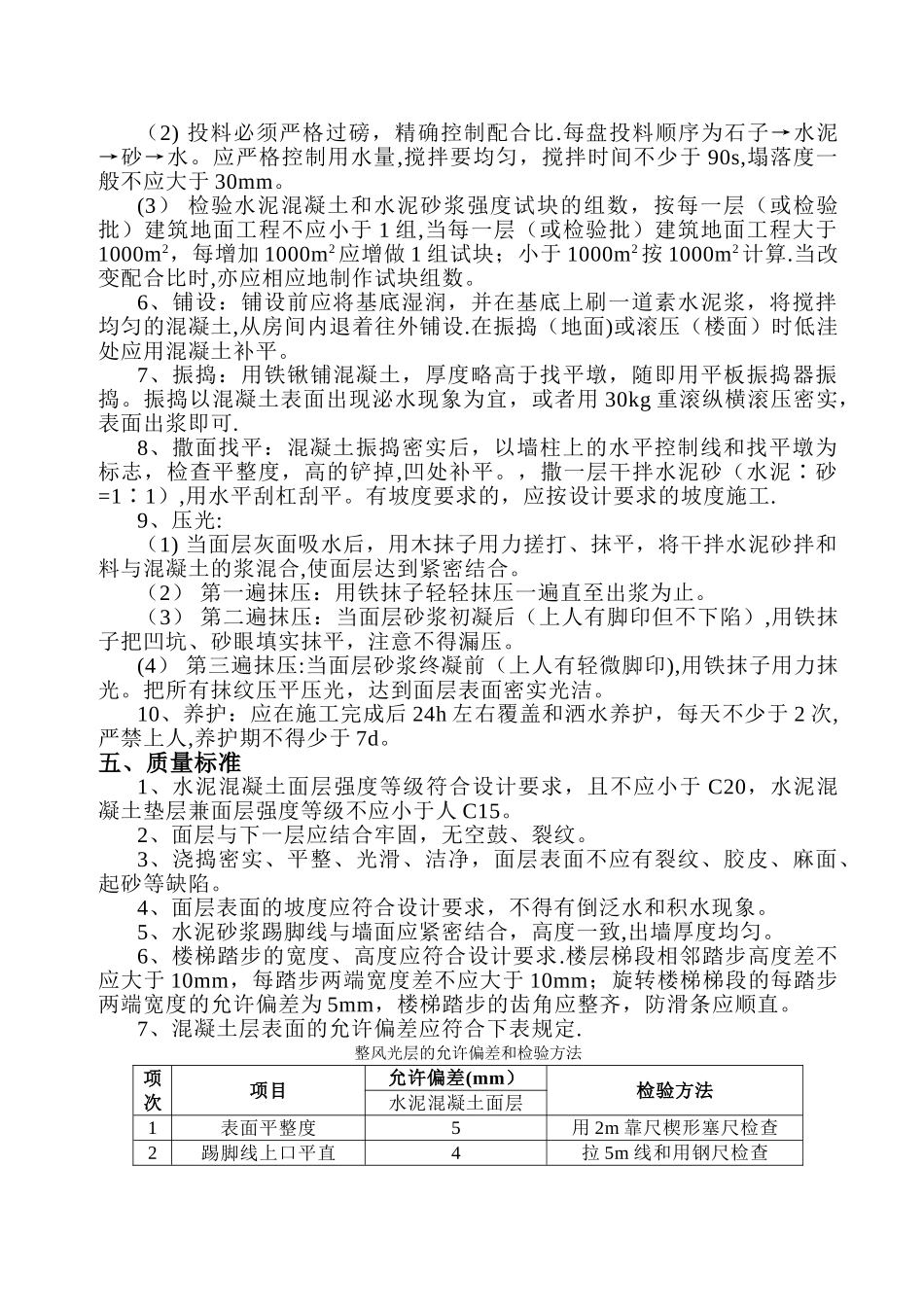

楼地面工程施工方案本工程楼地面施工面层主要以下几种做法:(1) 细石混凝土随捣随抹面层(楼 9、楼 10、楼 11);(2) 花岗岩大理石面层(楼 a、楼 1b、楼2);(3) 地砖面层(楼上、楼 5a、楼 5b、楼 6、楼 7、楼 8);(4)双层硬木楼面面层(楼 3)
具体施工方案如下:细石混凝土随捣随抹面层一、材料要求1、水泥采纳硅酸盐水泥、普通硅酸盐水泥,强度等级采纳 32
5 级以上,使用前或出厂日期超过三个月必须复验,合格后方可使用
不同品种、不同强度等级的水泥不得混合使用
2、黄砂应选用中砂,要求颗粒坚硬,不含有机有害物质,含泥量不超过 3%,在使用前根据使用要求过筛,筛后保持洁净
3、粗骨料:细石混凝土面层采纳的石子粒径不应大于 15mm,含泥量不超过 2%
二、作业条件1、配合比已经试验确定
2、基层清理洁净,浇捣混凝土前一天应洒水湿润
3、门框及预埋件已安装并验收完
4、应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签
5、施工前,应做好水平标志,以控制铺设的高度和厚度,可采纳竖尺、拉线、弹线等方法
6、作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求
三、工艺流程检验水泥、砂子、石子质量→配合比试验→技术交底→准备机具设备→基底处理→找标高→贴饼冲筋→搅拌→铺设混凝土面层→振捣→撒面找平→压光→养护→检查验收四、操作工艺1、基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉 ,再用扫帚将浮土清扫洁净;如有油污,应用 5%~10%浓度火碱水溶液清洗
湿润后,刷素水泥浆随刷随铺设混凝土,避开间隔时间过长风干形成空鼓
2、找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线
3、按线拉水平线抹找平墩(60mm*60mm 见方,与面层完成面同高,用同种混凝土),间距双向不大于 2m
有坡度要求的房间应按设计坡度
