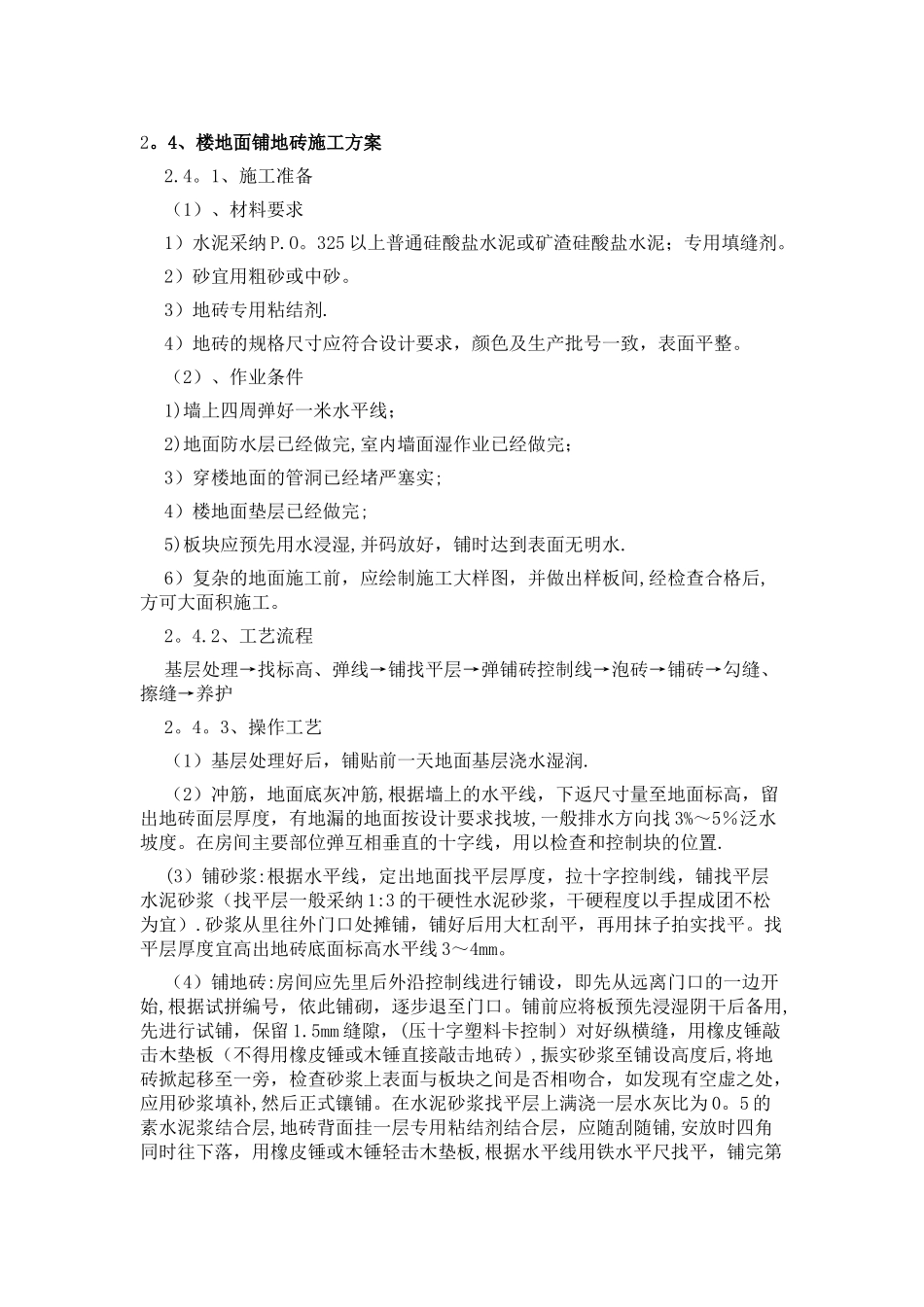

4、楼地面铺地砖施工方案2
1、施工准备(1)、材料要求1)水泥采纳 P
325 以上普通硅酸盐水泥或矿渣硅酸盐水泥;专用填缝剂
2)砂宜用粗砂或中砂
3)地砖专用粘结剂
4)地砖的规格尺寸应符合设计要求,颜色及生产批号一致,表面平整
(2)、作业条件1)墙上四周弹好一米水平线;2)地面防水层已经做完,室内墙面湿作业已经做完;3)穿楼地面的管洞已经堵严塞实;4)楼地面垫层已经做完;5)板块应预先用水浸湿,并码放好,铺时达到表面无明水
6)复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工
2、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→泡砖→铺砖→勾缝、擦缝→养护2
3、操作工艺(1)基层处理好后,铺贴前一天地面基层浇水湿润
(2)冲筋,地面底灰冲筋,根据墙上的水平线,下返尺寸量至地面标高,留出地砖面层厚度,有地漏的地面按设计要求找坡,一般排水方向找 3%~5%泛水坡度
在房间主要部位弹互相垂直的十字线,用以检查和控制块的位置
(3)铺砂浆:根据水平线,定出地面找平层厚度,拉十字控制线,铺找平层水泥砂浆(找平层一般采纳 1:3 的干硬性水泥砂浆,干硬程度以手捏成团不松为宜)
砂浆从里往外门口处摊铺,铺好后用大杠刮平,再用抹子拍实找平
找平层厚度宜高出地砖底面标高水平线 3~4mm
(4)铺地砖:房间应先里后外沿控制线进行铺设,即先从远离门口的一边开始,根据试拼编号,依此铺砌,逐步退至门口
铺前应将板预先浸湿阴干后备用,先进行试铺,保留 1
5mm 缝隙,(压十字塑料卡控制)对好纵横缝,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击地砖),振实砂浆至铺设高度后,将地砖掀起移至一旁,检查砂浆上表面与板块之间是否相吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺
在水泥砂浆找平层上满浇一层水灰比为 0

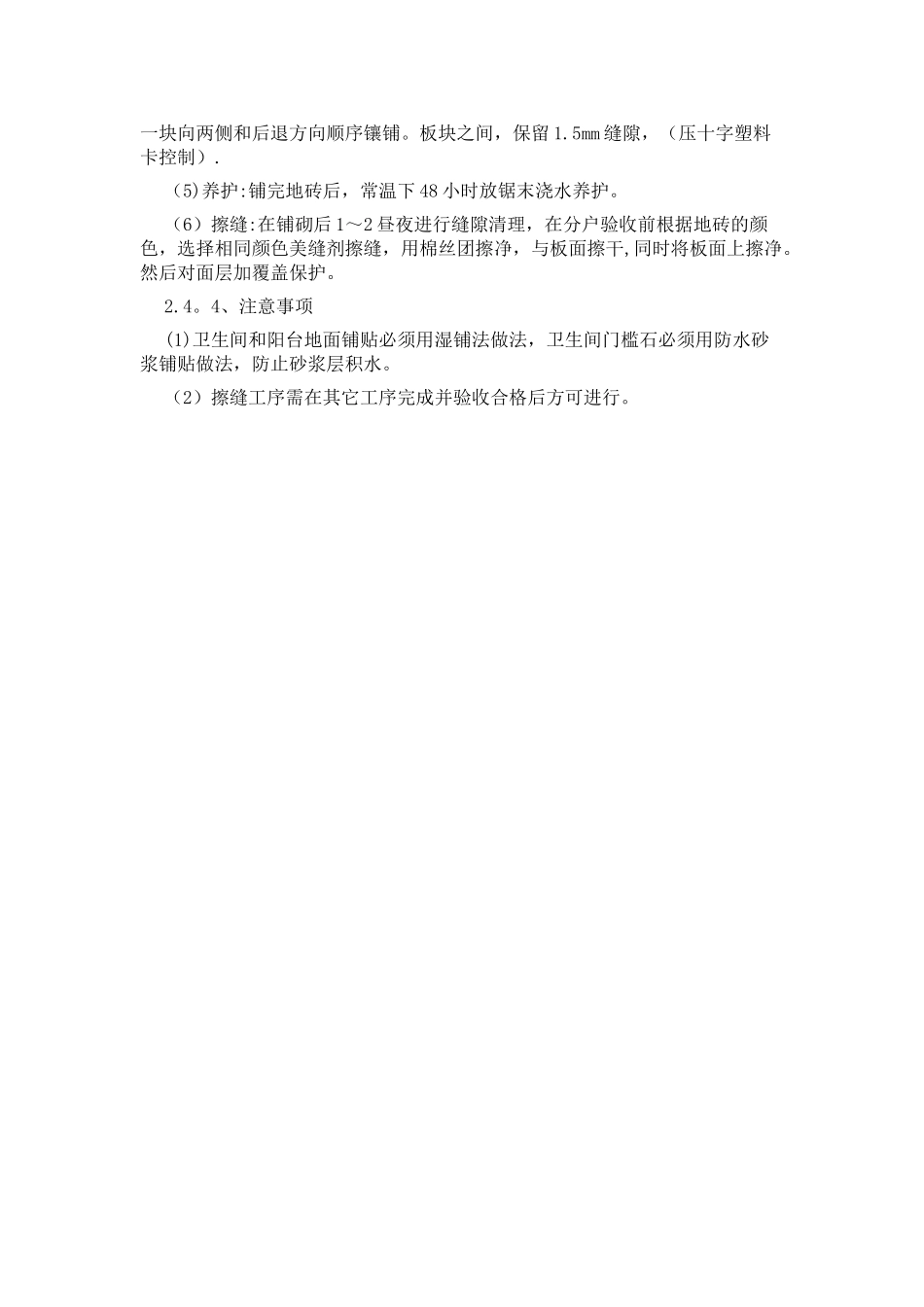

5 的素水泥
