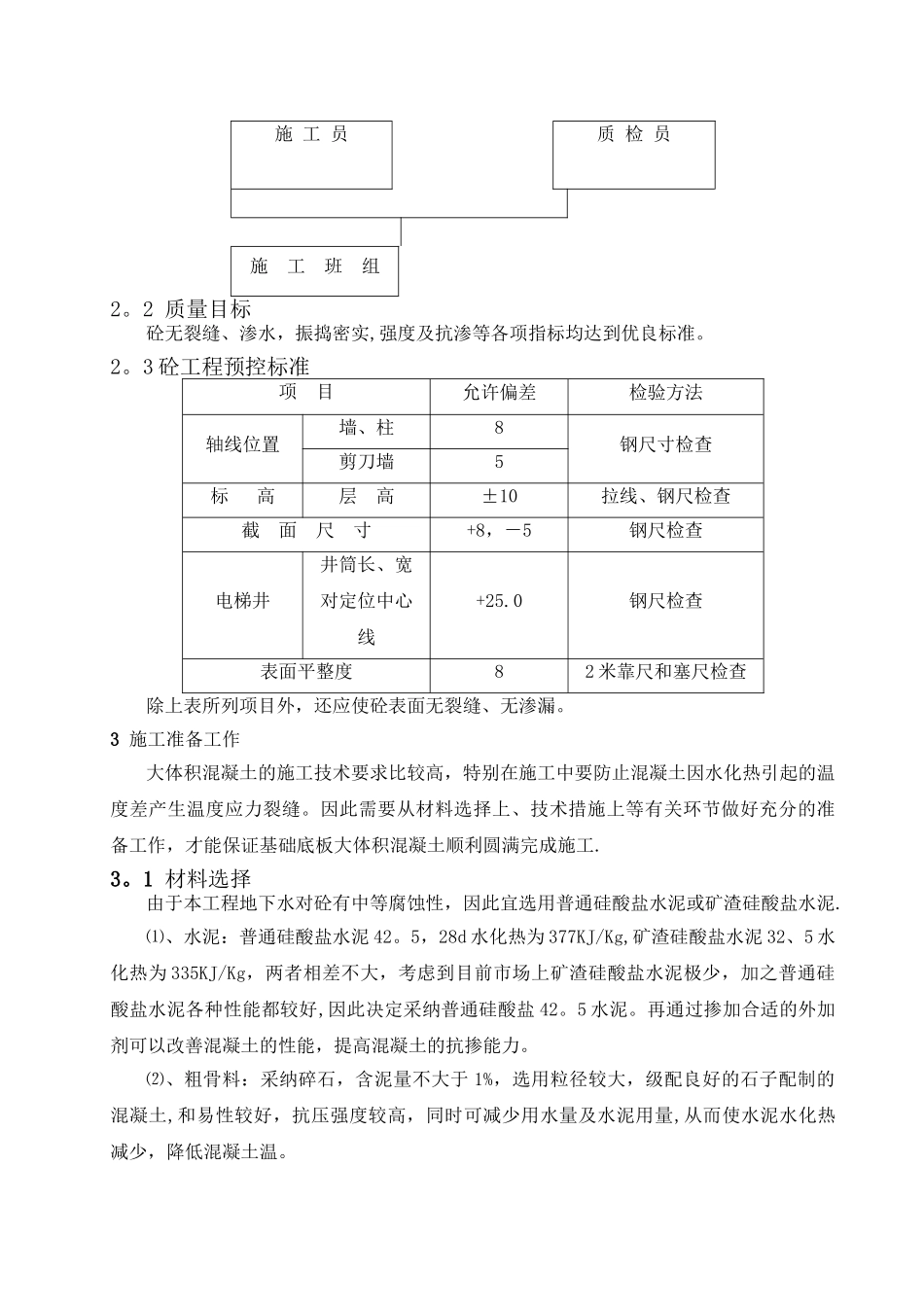

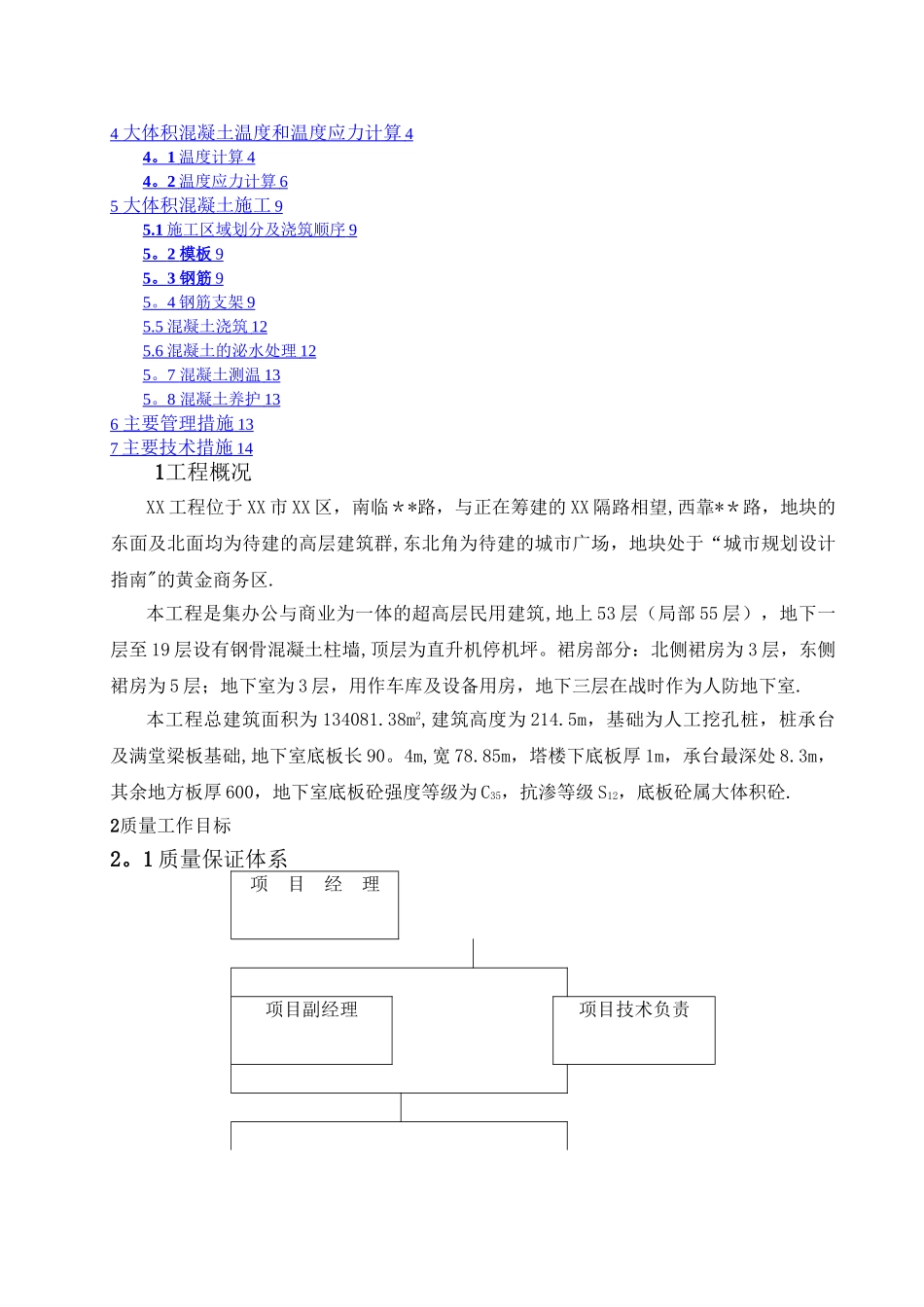

地下室底板大体积混凝土施工方案XX 建筑安装工程公司年月日目录1 工程概况 22 质量工作目标 1 2 。 1 质量保证体系 1 2 。 2 质量目标 2 2 。 3 砼工程预控标准 2 3 施工准备工作 2 3 。 1 材料选择 2 3 。 2 混凝土的配合比 3 3.3 现场准备工作 3 4 大体积混凝土温度和温度应力计算 4 4 。 1 温度计算 4 4 。 2 温度应力计算 6 5 大体积混凝土施工 9 5.1 施工区域划分及浇筑顺序 9 5 。 2 模板 9 5 。 3 钢筋 9 5 。 4 钢筋支架 9 5.5 混凝土浇筑 12 5.6 混凝土的泌水处理 12 5 。 7 混凝土测温 13 5 。 8 混凝土养护 13 6 主要管理措施 13 7 主要技术措施 14 1工程概况XX 工程位于 XX 市 XX 区,南临**路,与正在筹建的 XX 隔路相望,西靠**路,地块的东面及北面均为待建的高层建筑群,东北角为待建的城市广场,地块处于“城市规划设计指南"的黄金商务区.本工程是集办公与商业为一体的超高层民用建筑,地上 53 层(局部 55 层),地下一层至 19 层设有钢骨混凝土柱墙,顶层为直升机停机坪。裙房部分:北侧裙房为 3 层,东侧裙房为 5 层;地下室为 3 层,用作车库及设备用房,地下三层在战时作为人防地下室.本工程总建筑面积为 134081.38m2,建筑高度为 214.5m,基础为人工挖孔桩,桩承台及满堂梁板基础,地下室底板长 90。4m,宽 78.85m,塔楼下底板厚 1m,承台最深处 8.3m,其余地方板厚 600,地下室底板砼强度等级为 C35,抗渗等级 S12,底板砼属大体积砼.2质量工作目标2。1 质量保证体系项 目 经 理项目副经理项目技术负责施 工 员质 检 员施 工 班 组2。2 质量目标砼无裂缝、渗水,振捣密实,强度及抗渗等各项指标均达到优良标准。2。3 砼工程预控标准项 目允许偏差检验方法轴线位置墙、柱8钢尺寸检查剪刀墙5标 高层 高±10拉线、钢尺检查截 面 尺 寸+8,-5钢尺检查电梯井井筒长、宽对定位中心线+25.0钢尺检查表面平整度82 米靠尺和塞尺检查除上表所列项目外,还应使砼表面无裂缝、无渗漏。3 施工准备工作大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水化热引起的温度差产生温度应力裂缝。因此需要从材料选择上、技术措施上等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利圆满完成施工.3。1 材料选择由于本工程地下水对砼有中等腐蚀性,因此宜选用普通硅酸...
