桂林市公安局叠彩分局综合业务用房工程楼板回顶专项施工方案 编制单位:广西盛丰建设集团有限公司编制日期:2024 年 4 月 10 日一、工程概况本工程位于桂林市叠彩区九华山路 14 号(原桂林市九华小学)及桂林市火柴厂西面,规划用地面积为 0
95 公顷,其中建筑占地面积为1343
33m2 、 总 建 筑 面 积 为 9553
51m2 ( 地 上 总 建 筑 面 积 为8210
18m2及地下室建筑面积为 1343
33m2),结构类型为框架结构(地上 8 层、地下 1 层),基础类型采纳为筏板基础和独立基础型式
总建筑高度 32
9 米,一层层高 4
2 米,二—七层层高 3
4 米,八层层高 5
为便于八层模板材料进行周转
二、回顶原因 由于多因素,我项目部决定根据施工进度和混凝土浇筑时间强度,适时地拆除 1—6 轴×A—D 轴八层梁板模板支撑,以加快材料周转
三、编制目的本工程为减小混凝土收缩产生的附加应力,以及不避开不均匀沉降,按要求,在 1—6 轴×A—D 轴八层梁板混凝土强度达到设计要求,且试压合格后,在屋面梁板混凝土浇筑之前,按要求进行八层梁板拆除
本方案主要针对 1-6 轴×A-D 轴八层梁板混凝土拆模后,为保证混凝土不因混凝土自重等因素产生变形,为了避开楼板已经发生挠度变形,产生微小裂缝,对混凝土耐久性非常不利,根据现场实际情况,拟采纳的楼板顶撑方式进行 1—6 轴×A—D 轴八层楼板混凝土加固
四、施工方法1-6 轴×A—D 轴八层梁板砼龄期达到 28 天,且强度达到设计要求后,屋面梁板混凝土浇筑前,先拆除 1—6 轴×A-D 轴八层梁板模板,实行随时拆除随时回顶措施,避开因结构受力的变化,造成梁板开裂
1、顶撑施工顺序梁底模板拆除→梁底顶撑→顶板模板拆除→顶板顶撑2、顶撑施工为了保证结构受力要求,将梁板模板作为支撑体系

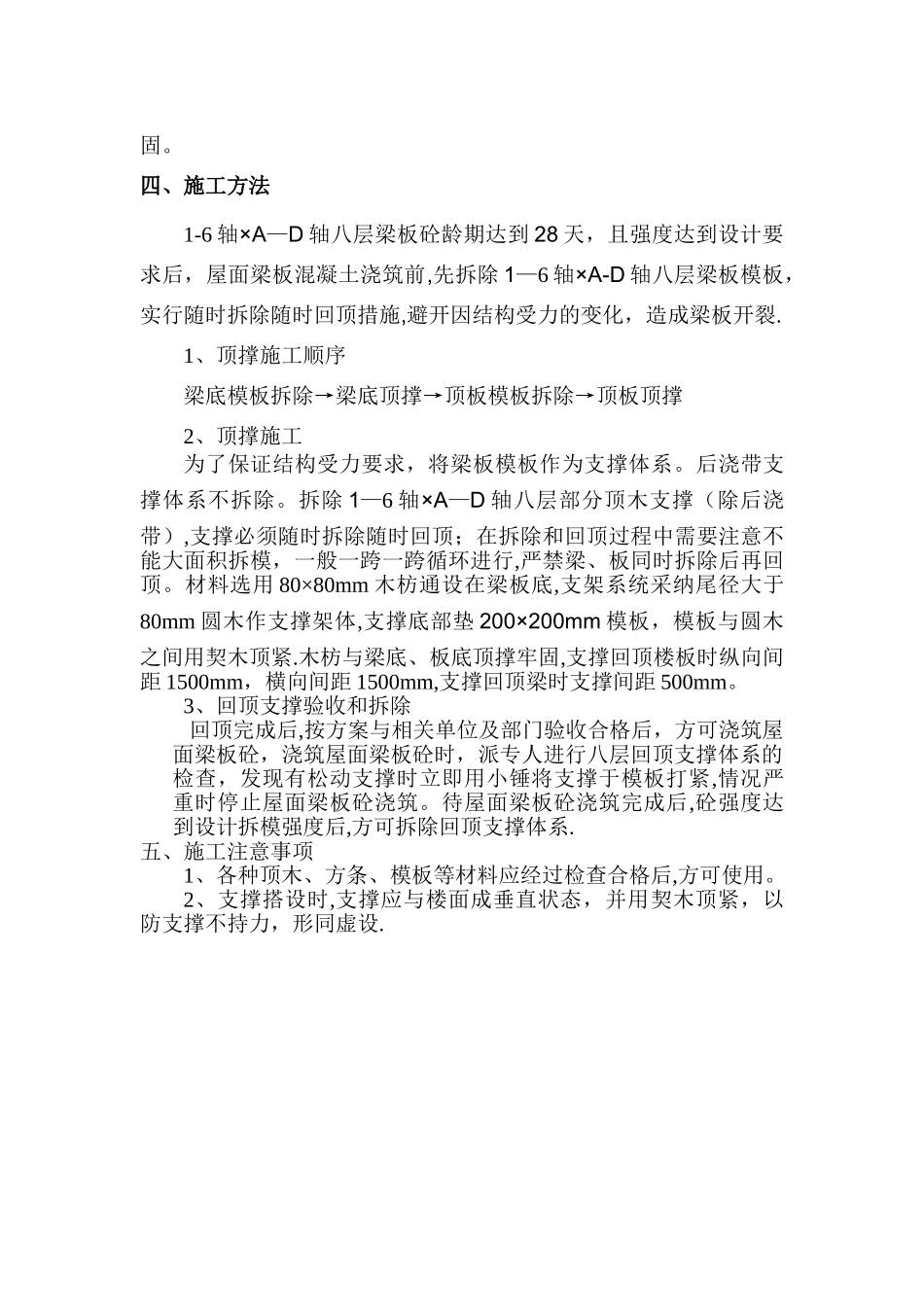

后浇带支撑体
