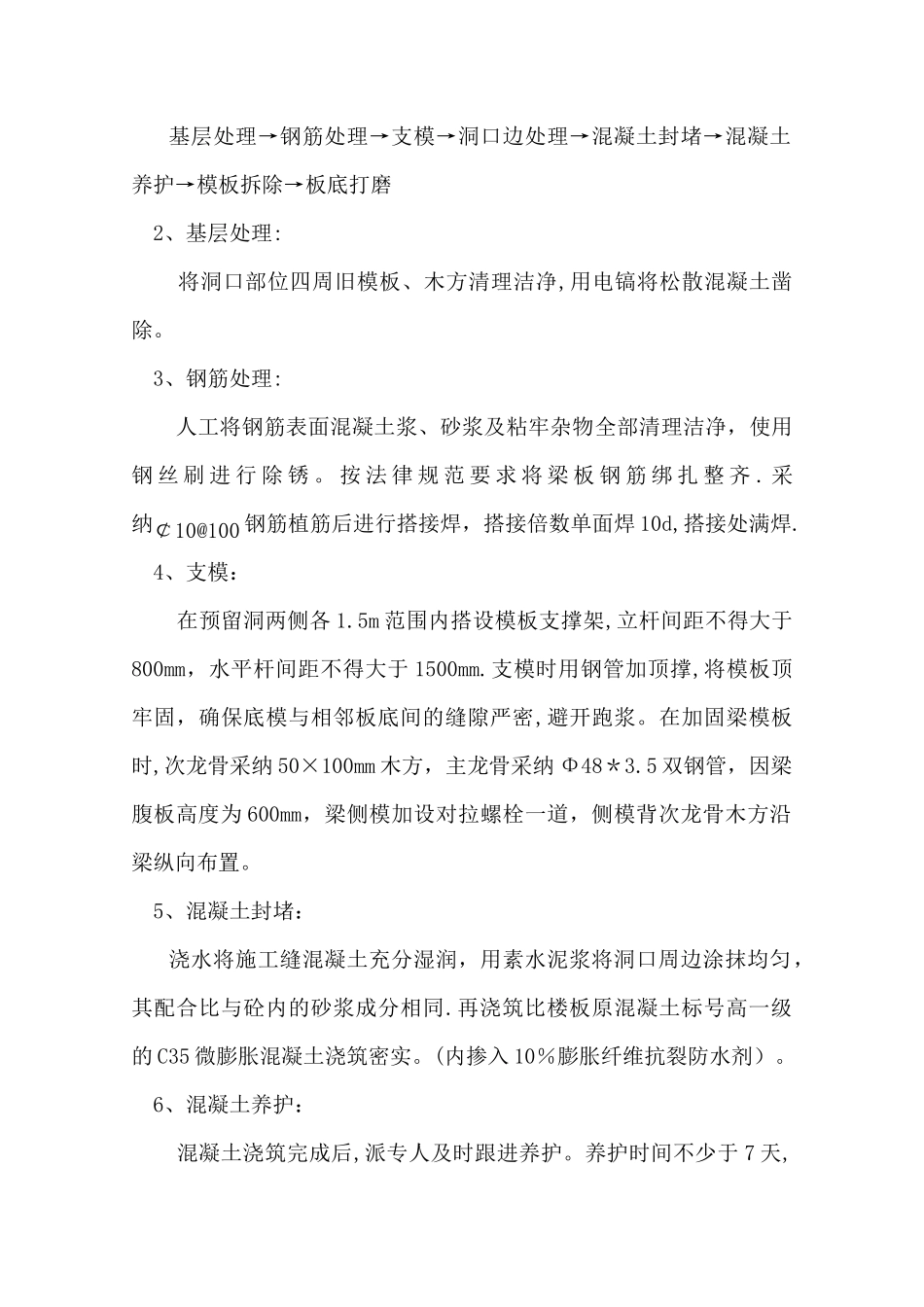

龙湖湾 5#楼工程一层 顶 板 预 留 楼 梯 洞口封堵施工处理方案江苏卓群工程建设有限公司龙湖湾项目部二 O 一五年三月二十日一层顶板预留楼梯洞口封堵施工处理方案一、工程概况:本工程窑湾镇政府西侧,筏板基础,地上 4+1 层,共三单元.楼板预留洞口主要为一层顶板,洞口尺寸为 1。6m ×2。6m,板厚为110mm,相邻板钢筋底上层均为¢8@200。共 6 个。因楼板预留洞较大,为保证后浇洞施工质量,消除一层顶板渗漏等其他安全问题,特制订本方案.三、施工准备主要机具及材料:斗车、铁锤、铁抹子、铁锹、焊机、钢管、扣件、模板、方木、E50焊条、电镐、水泥、商品混凝土、振动棒、塑料薄膜.四、楼板预留洞封堵操作工艺1、工艺流程:基层处理→钢筋处理→支模→洞口边处理→混凝土封堵→混凝土养护→模板拆除→板底打磨 2、基层处理: 将洞口部位四周旧模板、木方清理洁净,用电镐将松散混凝土凿除。3、钢筋处理: 人工将钢筋表面混凝土浆、砂浆及粘牢杂物全部清理洁净,使用钢 丝 刷 进 行 除 锈 。 按 法 律 规 范 要 求 将 梁 板 钢 筋 绑 扎 整 齐 . 采纳¢10@100 钢筋植筋后进行搭接焊,搭接倍数单面焊 10d,搭接处满焊.4、支模: 在预留洞两侧各 1.5m 范围内搭设模板支撑架,立杆间距不得大于800mm,水平杆间距不得大于 1500mm.支模时用钢管加顶撑,将模板顶牢固,确保底模与相邻板底间的缝隙严密,避开跑浆。在加固梁模板时,次龙骨采纳 50×100mm 木方,主龙骨采纳 Φ48*3.5 双钢管,因梁腹板高度为 600mm,梁侧模加设对拉螺栓一道,侧模背次龙骨木方沿梁纵向布置。5、混凝土封堵:浇水将施工缝混凝土充分湿润,用素水泥浆将洞口周边涂抹均匀,其配合比与砼内的砂浆成分相同.再浇筑比楼板原混凝土标号高一级的 C35 微膨胀混凝土浇筑密实。(内掺入 10%膨胀纤维抗裂防水剂)。 6、混凝土养护: 混凝土浇筑完成后,派专人及时跟进养护。养护时间不少于 7 天,浇水次数以保证混凝土处于湿润状态为准. 7、模板拆除:当混凝土强度达到设计强度标准值的 75%方可拆除底模。(常温15 天)模板拆除顺序:解除支撑→松开紧固螺栓→撬动松动模板→人工拆开模板→模板清理→螺杆、蝴蝶卡等整理→施工垃圾清理在模板拆除过程中,如发现影响结构、安全、质量问题时,应暂停拆除,经过处理后方可拆除.在模板拆除时,不应对楼层形成冲击荷载.拆除的模板和支架宜分散堆放并及时清运。模板拆除后应随即进...
