楼板预留洞封堵方案一、工程概况:本工程中捷大厦位于福州市台江区江滨中大道,其总建筑面积约:71270 平方米,地上部分建筑面积 52626 平方米,地下室建筑面积 18644 平方米
地下室施工过程中,支撑梁格构柱碰到地下一层板,施工时预留洞口,现格构柱已全部拆除,必须实行有效质量控制措施填实预留洞,为保证施工质量,特编制本方案
二、施工方案:1、工艺流程:基层处理→钢筋处理→支模→洞口边处理→混凝土封堵→混凝土养护→模板拆除→板底打磨→表面清理→刷渗透结晶防水涂料2、基层处理:将洞口部位松散混凝土凿除,并剔凿成上大下小的坡口型,用水清洗洁净,并保持二次浇筑部位湿润
3、钢筋处理:3
1 钢筋表面必须清理洁净,无混凝土浆、砂浆及杂物粘牢,必要时还要除锈
假如钢筋产生微锈,可以不处理,因为钢筋的微锈有利于钢筋和砼的握裹力
但是假如生锈严重的话那就要用钢丝刷去刷,严禁用酸性液体除锈,因为那会使钢筋截面变小
2 因预留板洞有部分图纸设置有预留钢筋,部分没有设置预留钢筋,因此分别按以下方案进行封堵
1 预留板洞有预留钢筋时,钢筋采纳同型号钢筋进行搭接焊,钢筋间距同相邻楼板,搭接倍数单面焊 10d,双面焊 5d,搭接处满焊,并根据结构设计总说明要求,将两侧钢筋加焊

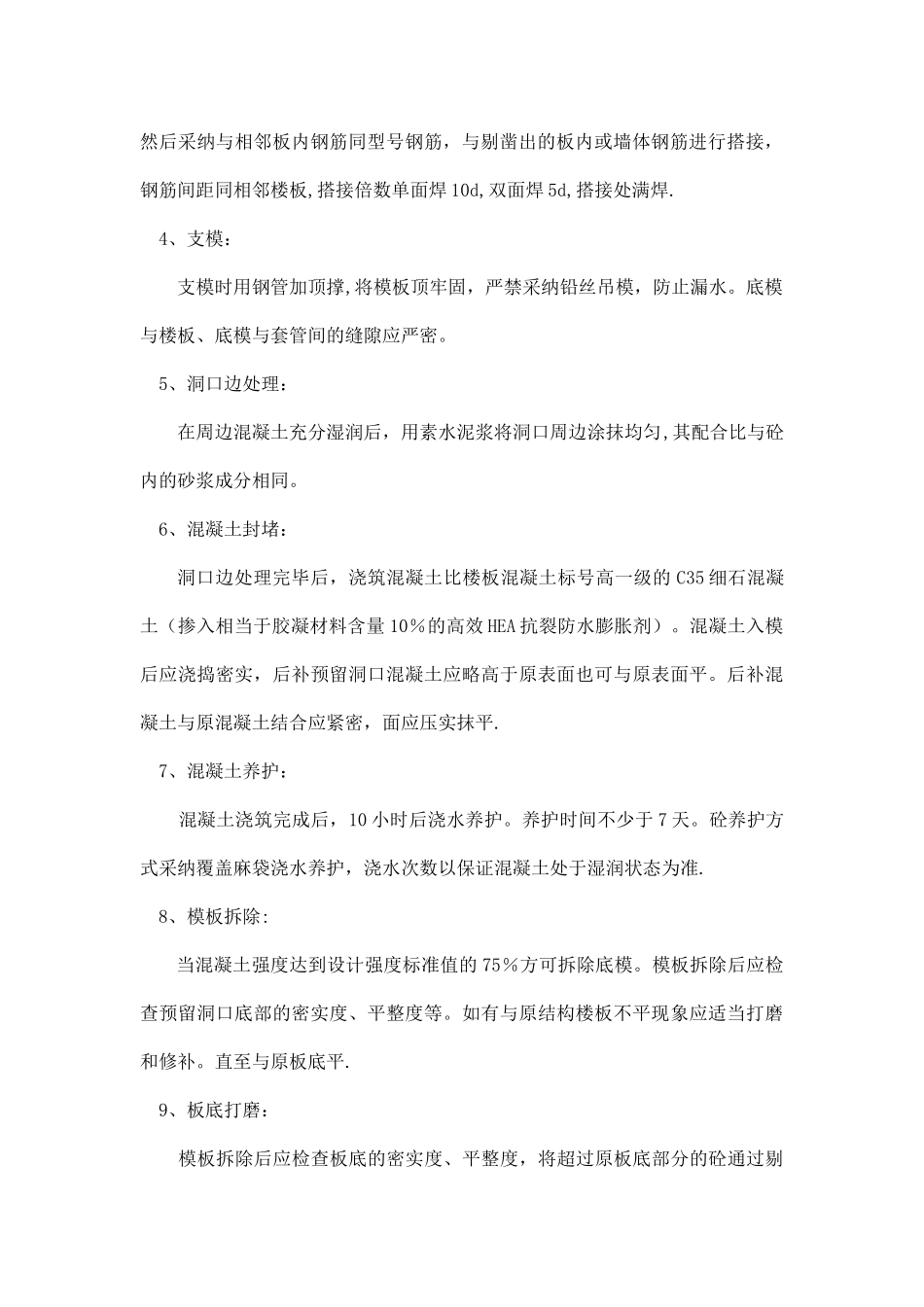

2 如预留板洞未预留钢筋的,先在相邻墙体内植筋及板内钢筋剔出,然后采纳与相邻板内钢筋同型号钢筋,与剔凿出的板内或墙体钢筋进行搭接,钢筋间距同相邻楼板,搭接倍数单面焊 10d,双面焊 5d,搭接处满焊
4、支模:支模时用钢管加顶撑,将模板顶牢固,严禁采纳铅丝吊模,防止漏水
底模与楼板、底模与套管间的缝隙应严密
5、洞口边处理:在周边混凝土充分湿润后,用素水泥浆将洞口周边涂抹均匀,其配合比与砼内的砂浆成分相同
6、混凝土封堵:洞口边处理完毕后,浇筑混凝土比楼板混凝土标号高一级的 C35 细石混凝土(掺入相
