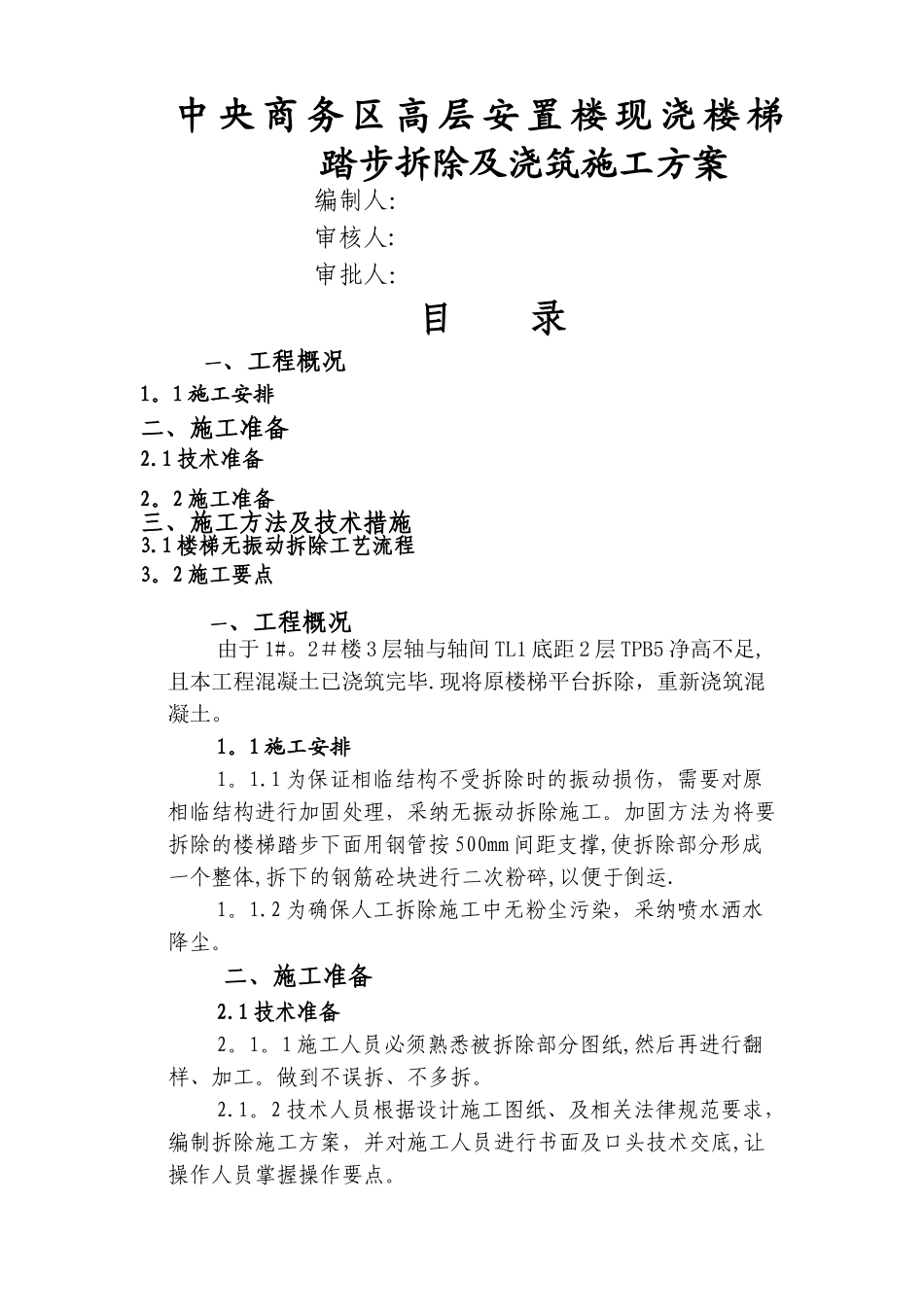

中 央 商 务 区 高 层 安 置 楼 现 浇 楼 梯 踏步拆除及浇筑施工方案编制人:审核人:审批人:目 录一、工程概况1
1 施工安排二、施工准备2
1 技术准备 2
2 施工准备三、施工方法及技术措施3
1 楼梯无振动拆除工艺流程3
2 施工要点一、工程概况由于 1#
2#楼 3 层轴与轴间 TL1 底距 2 层 TPB5 净高不足,且本工程混凝土已浇筑完毕
现将原楼梯平台拆除,重新浇筑混凝土
1 施工安排1
1 为保证相临结构不受拆除时的振动损伤,需要对原相临结构进行加固处理,采纳无振动拆除施工
加固方法为将要拆除的楼梯踏步下面用钢管按 500mm 间距支撑,使拆除部分形成一个整体,拆下的钢筋砼块进行二次粉碎,以便于倒运
2 为确保人工拆除施工中无粉尘污染,采纳喷水洒水降尘
二、施工准备2
1 技术准备2
1 施工人员必须熟悉被拆除部分图纸,然后再进行翻样、加工
做到不误拆、不多拆
2 技术人员根据设计施工图纸、及相关法律规范要求,编制拆除施工方案,并对施工人员进行书面及口头技术交底,让操作人员掌握操作要点

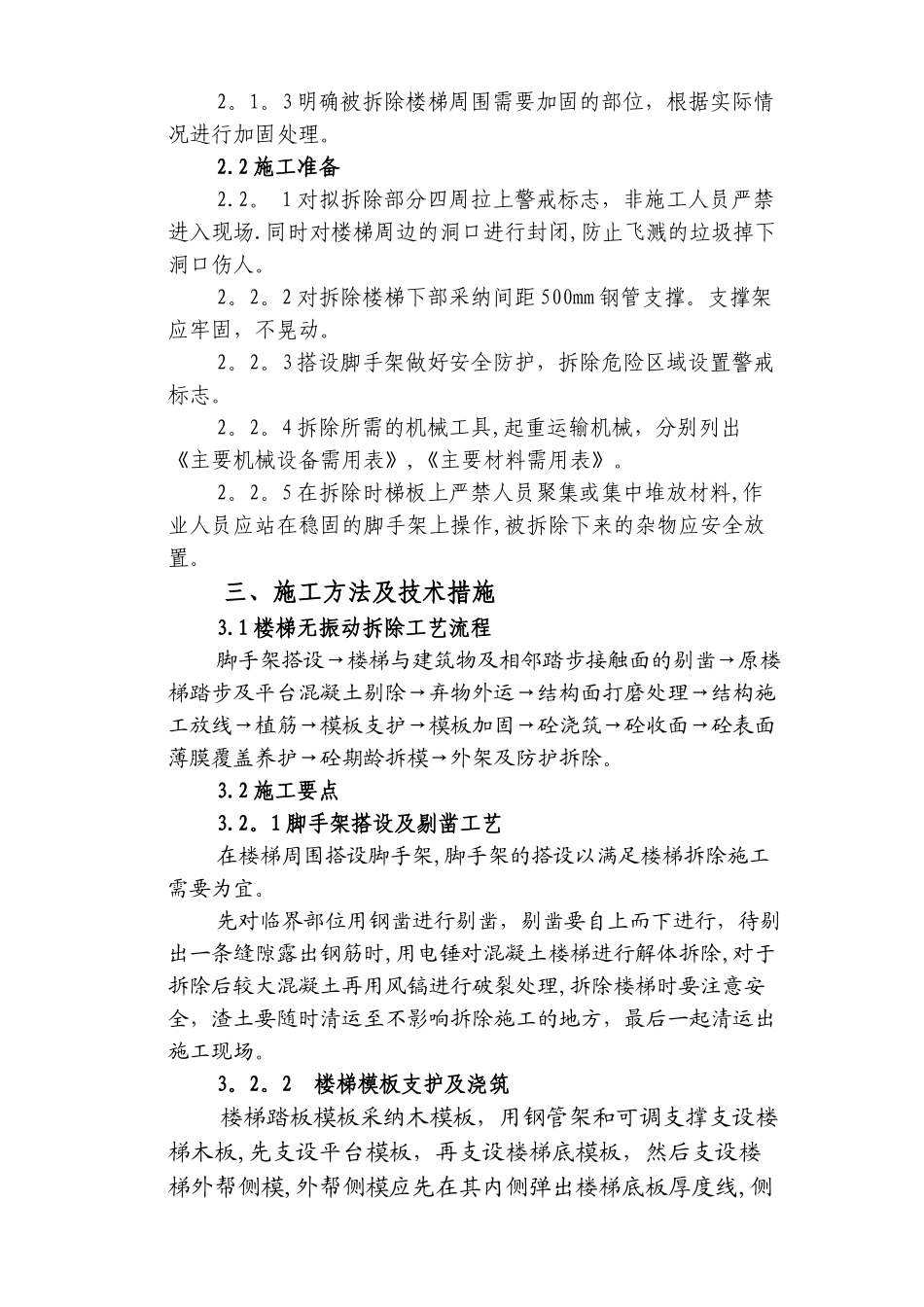

3 明确被拆除楼梯周围需要加固的部位,根据实际情况进行加固处理
2 施工准备2
1 对拟拆除部分四周拉上警戒标志,非施工人员严禁进入现场
同时对楼梯周边的洞口进行封闭,防止飞溅的垃圾掉下洞口伤人
2 对拆除楼梯下部采纳间距 500mm 钢管支撑
支撑架应牢固,不晃动
3 搭设脚手架做好安全防护,拆除危险区域设置警戒标志
4 拆除所需的机械工具,起重运输机械,分别列出《主要机械设备需用表》,《主要材料需用表》
5 在拆除时梯板上严禁人员聚集或集中堆放材料,作业人员应站在稳固的脚手架上操作,被拆除下来的杂物应安全放置
三、施工方法及技术措施3

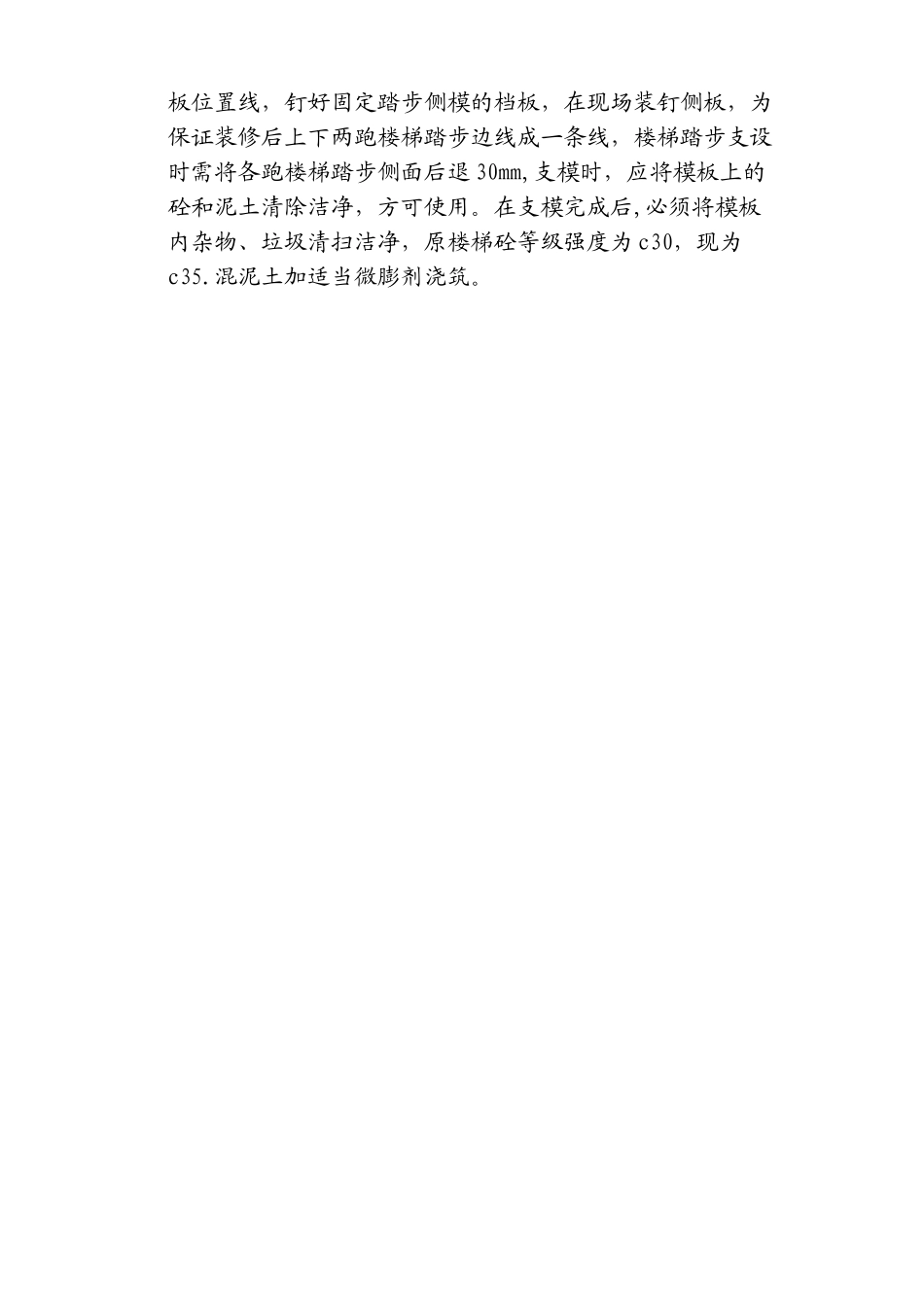

1 楼梯无振动拆除工艺流程脚手架搭设→楼梯与建筑
