目 录一编制依据 1二、工程概况 0 三、施工准备 1 四、施工安排 1 五、施工工艺 3 六、质量要求 18 七、成品保护 19 八、安全、环保措施 20 一编制依据1
铁科院永丰基地扩建项目的施工合同2
铁科院永丰基地扩建项目建筑、结构施工图3
《北京市建筑分项工程施工工艺标准》4
《建筑构造通用图集》5
《建筑工程施工质量验收统一标准》(GB50300-2001)6
《建筑装饰装修工程质量验收法律规范》(GB50210—2001)7
楼梯栏杆图集—08BJ7-1二、工程概况2

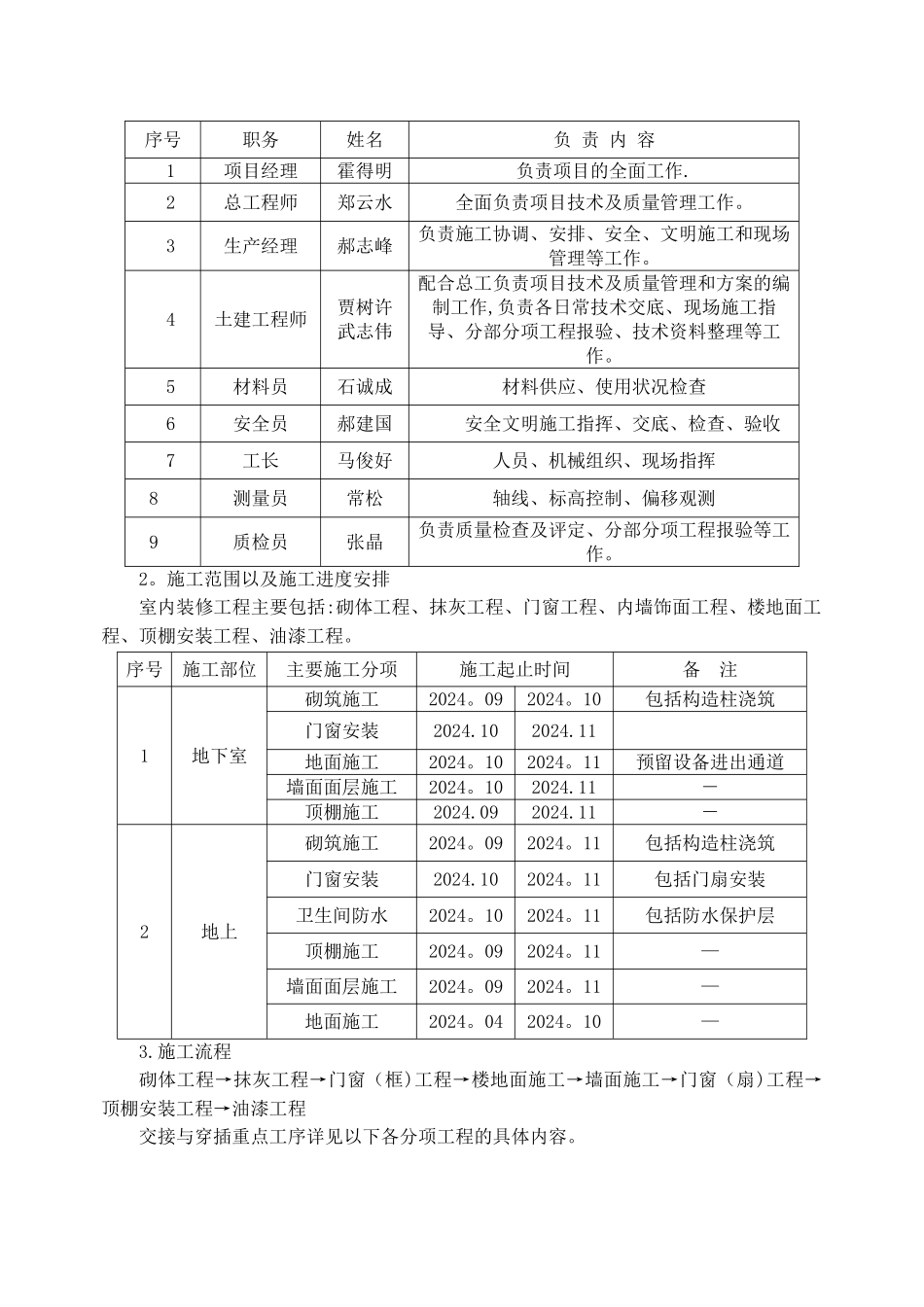

项目概况:序号项目内容1工程名称铁科院永丰科基地扩建项目2建设地点海淀区永丰产业基地内3建设单位中国铁道科学讨论院4设计单位北京中天元建筑设计有限责任公司5监理单位北京中环工程建设监理有限责任公司6工程类别房屋建筑工程7资金来源自筹8质量标准合格9工期要求定额工期 875 日历天,要求工期 875 日历天
项目设计概况:序号项 目内 容1建筑功能生产厂房2建筑面积生产组装厂房 24742m23建筑层数厂房地上 3 层,地下局部 1 层 4 建筑特征层数(厂房)—1 层1 层层高(m)7
0005标高厂房±0
000m=44
600m6首层平面尺寸生产厂房东西方向长 91
16m,南北方向长 82
7选用栏杆本工程楼梯栏杆及落地窗防护栏杆选用不锈钢栏杆
三、施工准备1

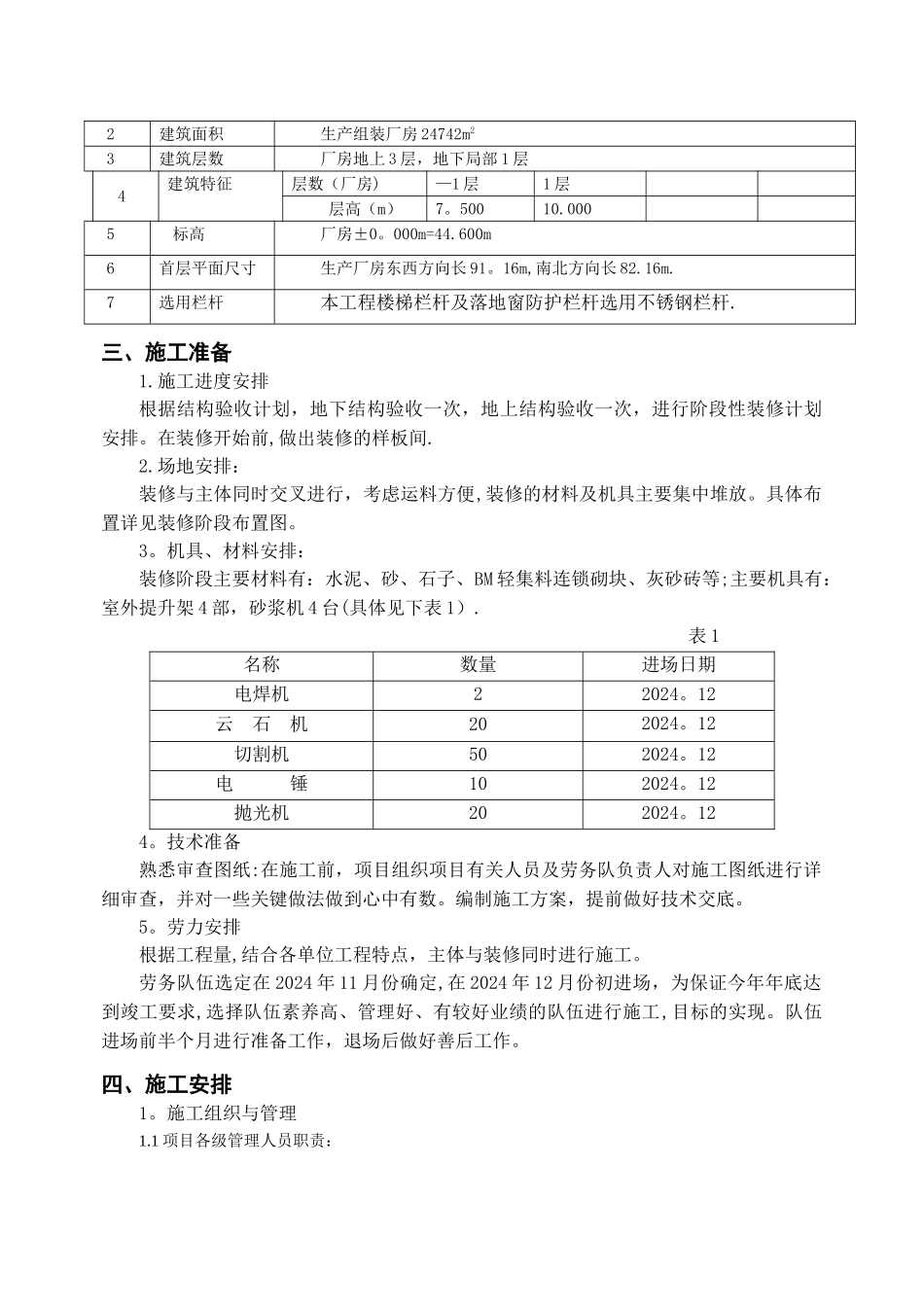

施工进度安排根据结构验收计划,地下结构验收一次,地上结构验收一次,进行阶段性装修计划安排
在装修开始前,做出装修的样板间
场地安排:装修与主体同时交叉进行,考虑运料方便,装修的材料及机具主要集中堆放
具体布置详见装修阶段布置图
机具、材料安排:装修阶段主要材料有:水泥、砂、石子、BM 轻集料连锁砌块、灰砂砖等;主要机具有:室外提升架 4 部,砂浆机 4 台(具体见下表 1)
表 1名称数量进
