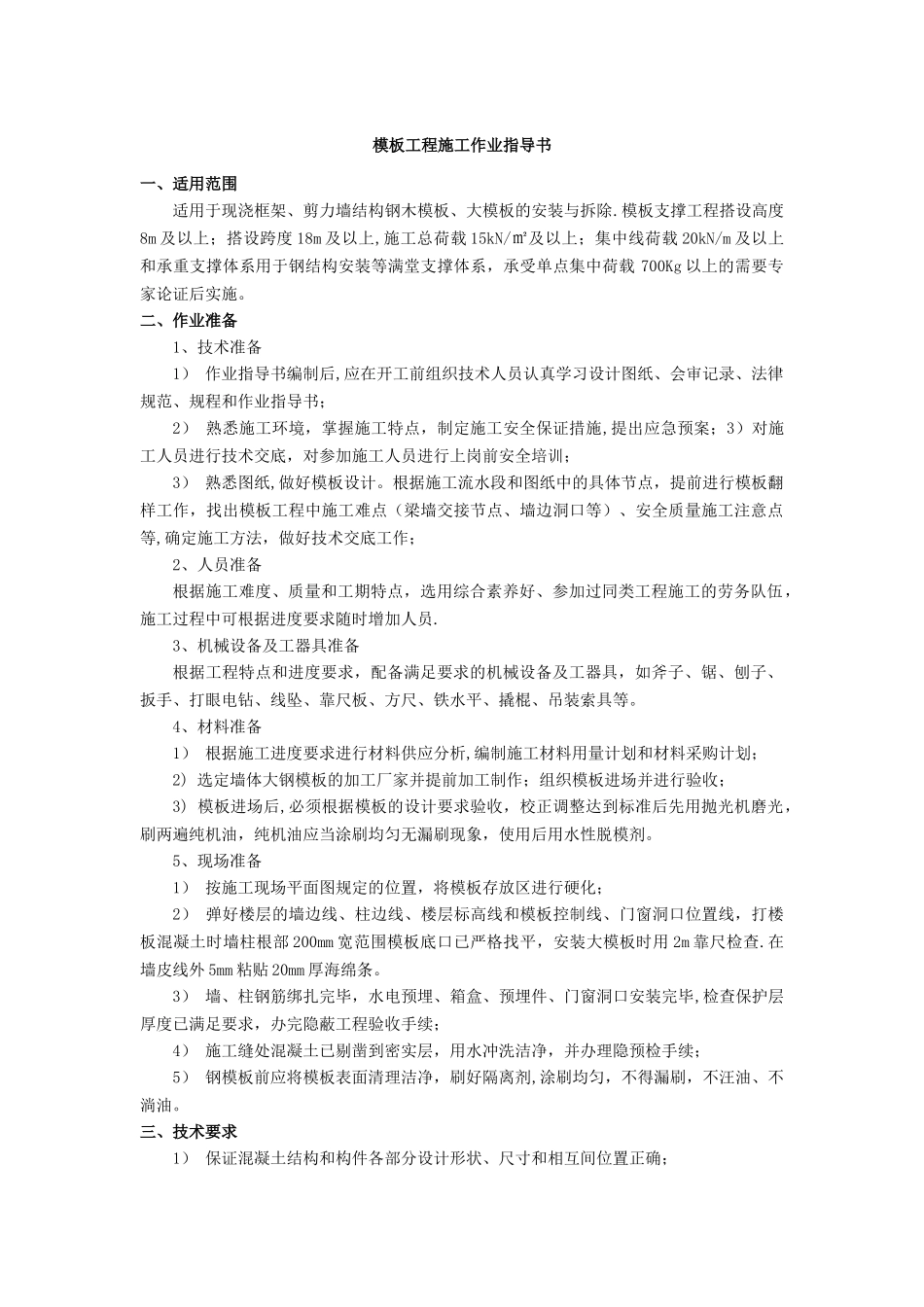

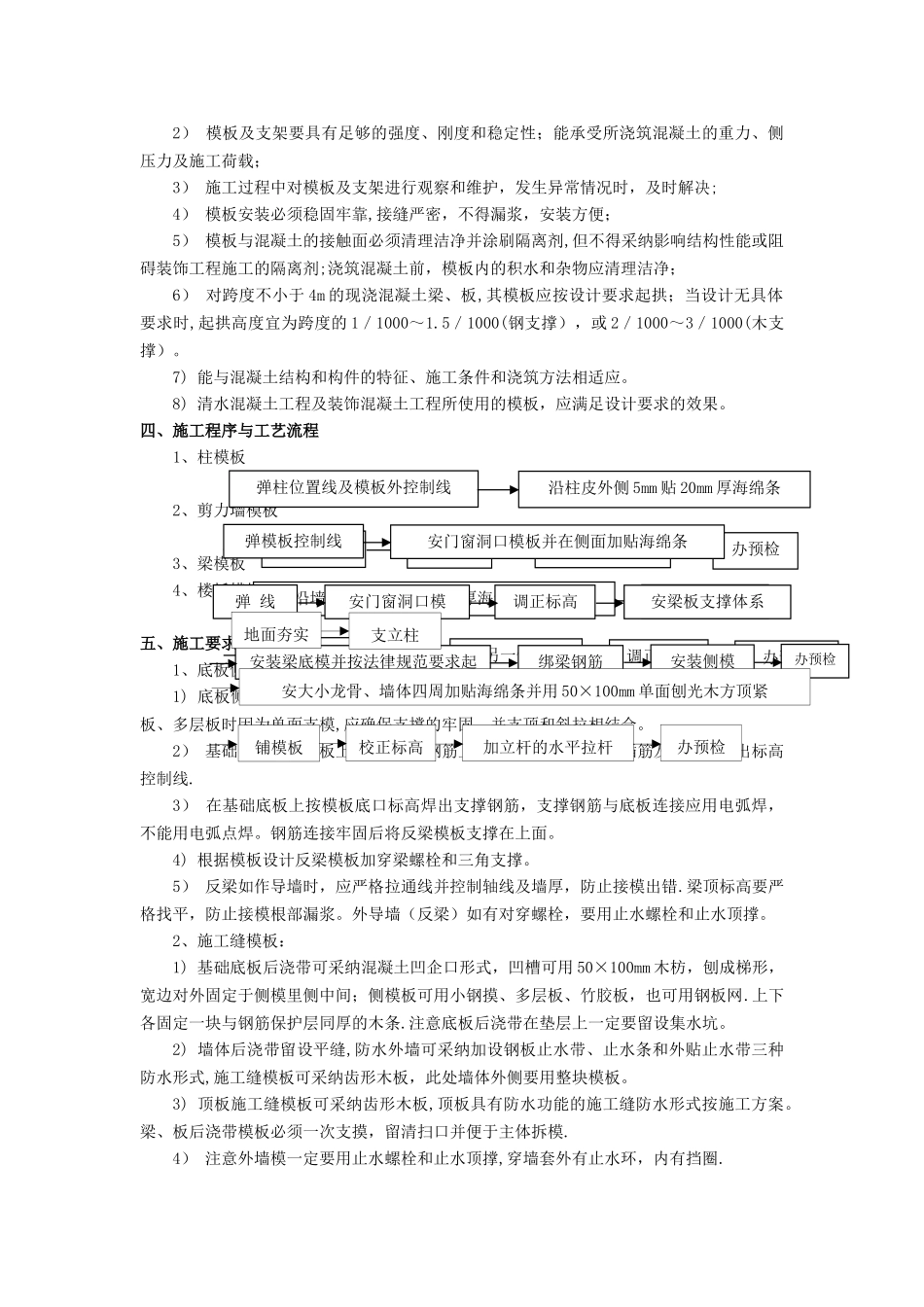

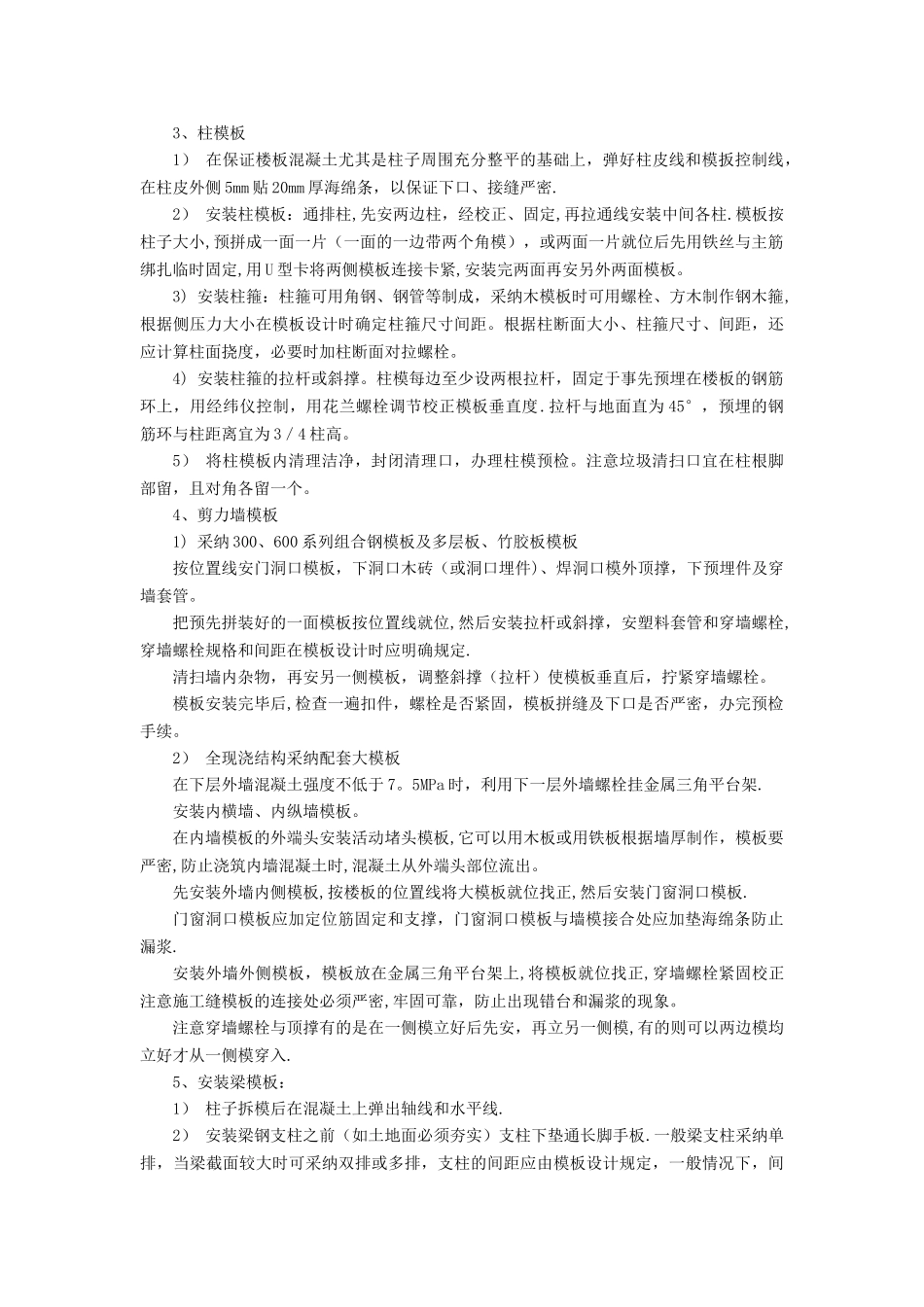

模板工程施工作业指导书一、适用范围适用于现浇框架、剪力墙结构钢木模板、大模板的安装与拆除
模板支撑工程搭设高度8m 及以上;搭设跨度 18m 及以上,施工总荷载 15kN/㎡及以上;集中线荷载 20kN/m 及以上和承重支撑体系用于钢结构安装等满堂支撑体系,承受单点集中荷载 700Kg 以上的需要专家论证后实施
二、作业准备1、技术准备1) 作业指导书编制后,应在开工前组织技术人员认真学习设计图纸、会审记录、法律规范、规程和作业指导书; 2) 熟悉施工环境,掌握施工特点,制定施工安全保证措施,提出应急预案;3)对施工人员进行技术交底,对参加施工人员进行上岗前安全培训;3) 熟悉图纸,做好模板设计
根据施工流水段和图纸中的具体节点,提前进行模板翻样工作,找出模板工程中施工难点(梁墙交接节点、墙边洞口等)、安全质量施工注意点等,确定施工方法,做好技术交底工作;2、人员准备根据施工难度、质量和工期特点,选用综合素养好、参加过同类工程施工的劳务队伍,施工过程中可根据进度要求随时增加人员
3、机械设备及工器具准备根据工程特点和进度要求,配备满足要求的机械设备及工器具,如斧子、锯、刨子、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍、吊装索具等
4、材料准备1) 根据施工进度要求进行材料供应分析,编制施工材料用量计划和材料采购计划;2) 选定墙体大钢模板的加工厂家并提前加工制作;组织模板进场并进行验收;3) 模板进场后,必须根据模板的设计要求验收,校正调整达到标准后先用抛光机磨光,刷两遍纯机油,纯机油应当涂刷均匀无漏刷现象,使用后用水性脱模剂
5、现场准备1) 按施工现场平面图规定的位置,将模板存放区进行硬化;2) 弹好楼层的墙边线、柱边线、楼层标高线和模板控制线、门窗洞口位置线,打楼板混凝土时墙柱根部 200mm 宽范围模板底口已严格找平,安装大模板时用 2m 靠尺检查
