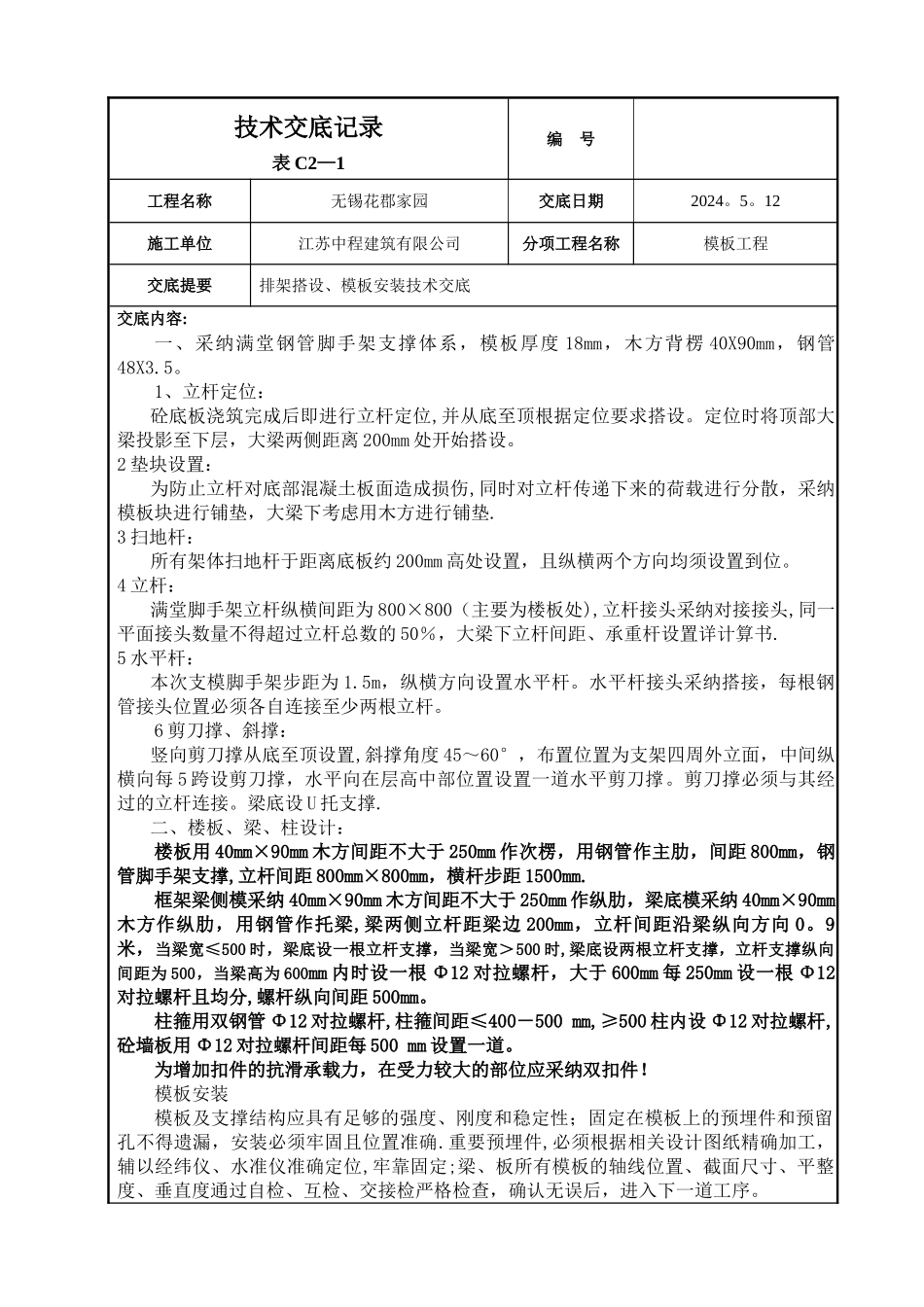

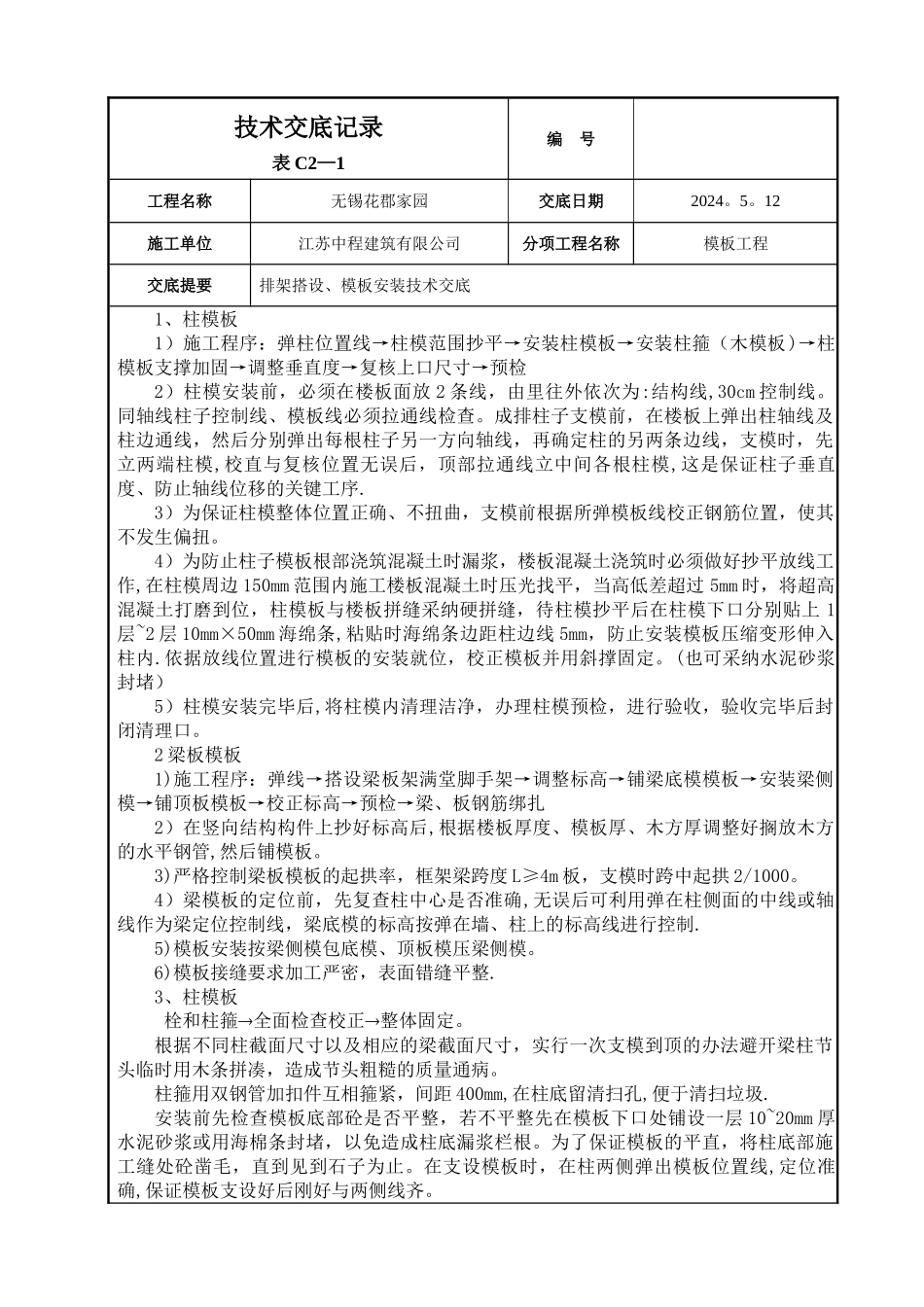

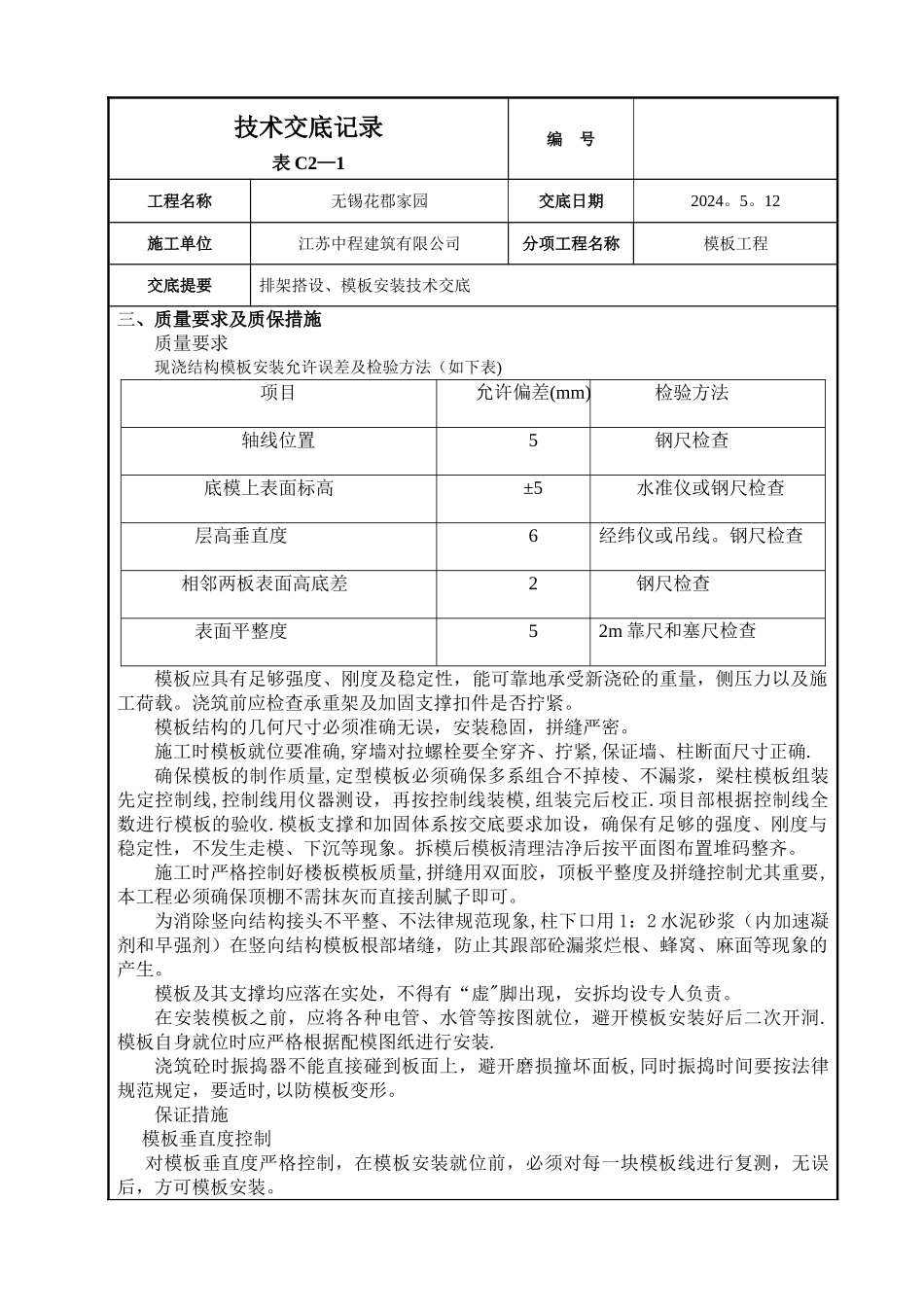

技术交底记录表 C2—1编 号工程名称无锡花郡家园交底日期2024。5。12施工单位江苏中程建筑有限公司分项工程名称模板工程交底提要排架搭设、模板安装技术交底交底内容:一、采纳满堂钢管脚手架支撑体系,模板厚度 18mm,木方背楞 40X90mm,钢管48X3.5。 1、立杆定位:砼底板浇筑完成后即进行立杆定位,并从底至顶根据定位要求搭设。定位时将顶部大梁投影至下层,大梁两侧距离 200mm 处开始搭设。2 垫块设置:为防止立杆对底部混凝土板面造成损伤,同时对立杆传递下来的荷载进行分散,采纳模板块进行铺垫,大梁下考虑用木方进行铺垫.3 扫地杆:所有架体扫地杆于距离底板约 200mm 高处设置,且纵横两个方向均须设置到位。4 立杆:满堂脚手架立杆纵横间距为 800×800(主要为楼板处),立杆接头采纳对接接头,同一平面接头数量不得超过立杆总数的 50%,大梁下立杆间距、承重杆设置详计算书.5 水平杆:本次支模脚手架步距为 1.5m,纵横方向设置水平杆。水平杆接头采纳搭接,每根钢管接头位置必须各自连接至少两根立杆。 6 剪刀撑、斜撑:竖向剪刀撑从底至顶设置,斜撑角度 45~60°,布置位置为支架四周外立面,中间纵横向每 5 跨设剪刀撑,水平向在层高中部位置设置一道水平剪刀撑。剪刀撑必须与其经过的立杆连接。梁底设 U 托支撑.二、楼板、梁、柱设计:楼板用 40mm×90mm 木方间距不大于 250mm 作次楞,用钢管作主肋,间距 800mm,钢管脚手架支撑,立杆间距 800mm×800mm,横杆步距 1500mm.框架梁侧模采纳 40mm×90mm 木方间距不大于 250mm 作纵肋,梁底模采纳 40mm×90mm木方作纵肋,用钢管作托梁,梁两侧立杆距梁边 200mm,立杆间距沿梁纵向方向 0。9米,当梁宽≤500 时,梁底设一根立杆支撑,当梁宽>500 时,梁底设两根立杆支撑,立杆支撑纵向间距为 500,当梁高为 600mm 内时设一根 Φ12 对拉螺杆,大于 600mm 每 250mm 设一根 Φ12对拉螺杆且均分,螺杆纵向间距 500mm。柱箍用双钢管 Φ12 对拉螺杆,柱箍间距≤400-500 mm,≥500 柱内设 Φ12 对拉螺杆,砼墙板用 Φ12 对拉螺杆间距每 500 mm 设置一道。为增加扣件的抗滑承载力,在受力较大的部位应采纳双扣件!模板安装模板及支撑结构应具有足够的强度、刚度和稳定性;固定在模板上的预埋件和预留孔不得遗漏,安装必须牢固且位置准确.重要预埋件,必须根据相关设计图纸精确加工,辅以经纬仪、水准仪准确定位,牢靠固定;梁、板所有模板的轴线...
