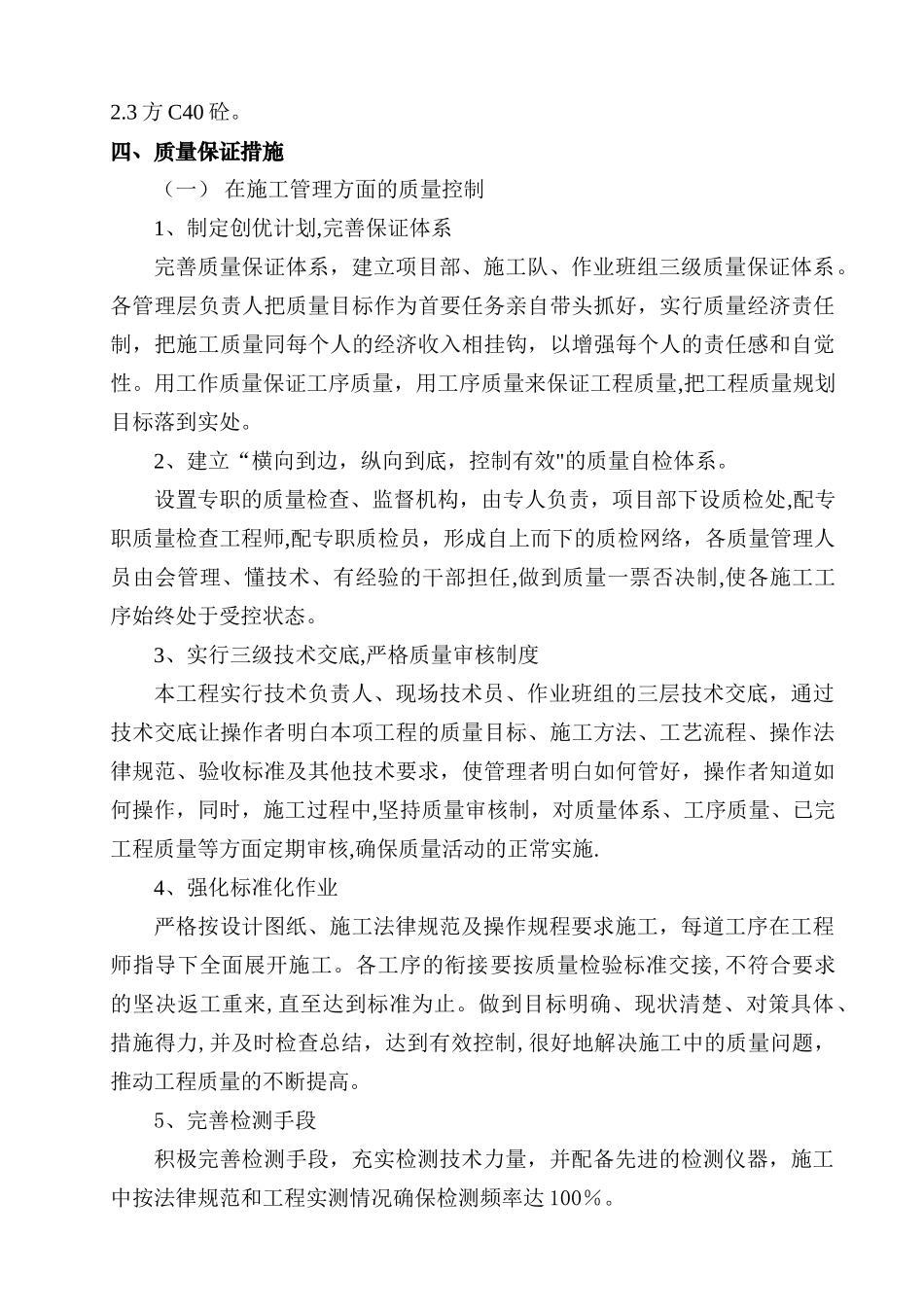

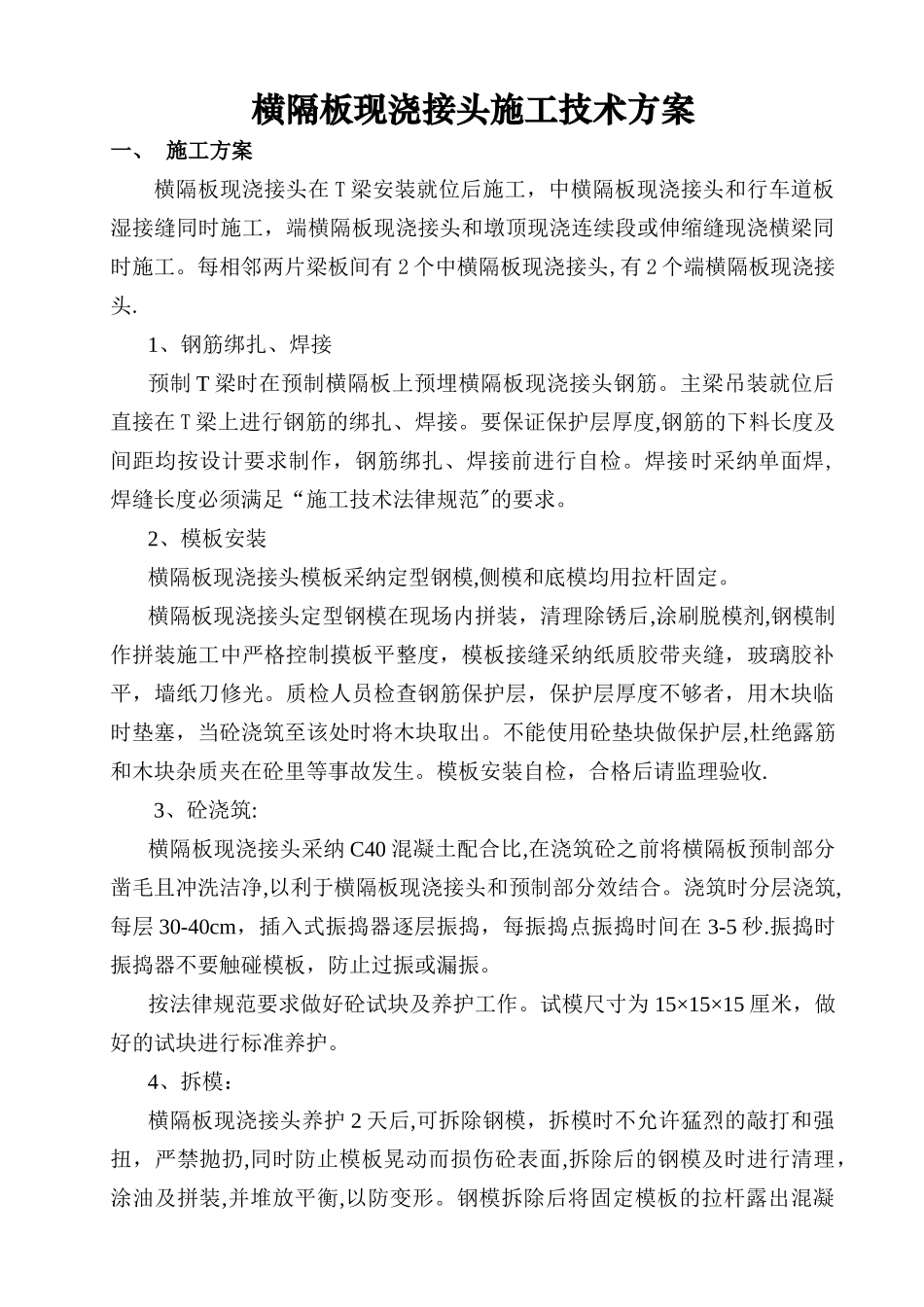

横隔板现浇接头施工技术方案一、 施工方案横隔板现浇接头在 T 梁安装就位后施工,中横隔板现浇接头和行车道板湿接缝同时施工,端横隔板现浇接头和墩顶现浇连续段或伸缩缝现浇横梁同时施工。每相邻两片梁板间有 2 个中横隔板现浇接头,有 2 个端横隔板现浇接头.1、钢筋绑扎、焊接预制 T 梁时在预制横隔板上预埋横隔板现浇接头钢筋。主梁吊装就位后直接在 T 梁上进行钢筋的绑扎、焊接。要保证保护层厚度,钢筋的下料长度及间距均按设计要求制作,钢筋绑扎、焊接前进行自检。焊接时采纳单面焊,焊缝长度必须满足“施工技术法律规范"的要求。2、模板安装横隔板现浇接头模板采纳定型钢模,侧模和底模均用拉杆固定。横隔板现浇接头定型钢模在现场内拼装,清理除锈后,涂刷脱模剂,钢模制作拼装施工中严格控制摸板平整度,模板接缝采纳纸质胶带夹缝,玻璃胶补平,墙纸刀修光。质检人员检查钢筋保护层,保护层厚度不够者,用木块临时垫塞,当砼浇筑至该处时将木块取出。不能使用砼垫块做保护层,杜绝露筋和木块杂质夹在砼里等事故发生。模板安装自检,合格后请监理验收.3、砼浇筑:横隔板现浇接头采纳 C40 混凝土配合比,在浇筑砼之前将横隔板预制部分凿毛且冲洗洁净,以利于横隔板现浇接头和预制部分效结合。浇筑时分层浇筑,每层 30-40cm,插入式振捣器逐层振捣,每振捣点振捣时间在 3-5 秒.振捣时振捣器不要触碰模板,防止过振或漏振。按法律规范要求做好砼试块及养护工作。试模尺寸为 15×15×15 厘米,做好的试块进行标准养护。4、拆模:横隔板现浇接头养护 2 天后,可拆除钢模,拆模时不允许猛烈的敲打和强扭,严禁抛扔,同时防止模板晃动而损伤砼表面,拆除后的钢模及时进行清理,涂油及拼装,并堆放平衡,以防变形。钢模拆除后将固定模板的拉杆露出混凝土的部分截除,并涂抹环氧树脂防锈。5、 养护:横隔板现浇接头拆模后及养护。二、主要施工人员及机械配置1、人员配备职 务职 称配 备 人 员现场施工负责人工程师赵建国现场技术负责人工程师赵建国测量负责人工程师张平武试验负责人工程师李秉香现场质检员工程师李秉香安 全 员工程师汤希尧钢 筋 工高级工贾小军电 焊 工高级工闫福超2、机械设备配置机械名称型 号单 位数 量变压器120KW台1发电机75KW台1发电机15KW台1强制式搅拌机JS500 型台1配料机HPW1600 型台1电焊机KL500台2切断机台1卷扬机台1三轮车辆2汽车式起重机QY16台1三、工程数量说明K90+247 右幅大桥,孔跨布置为...
