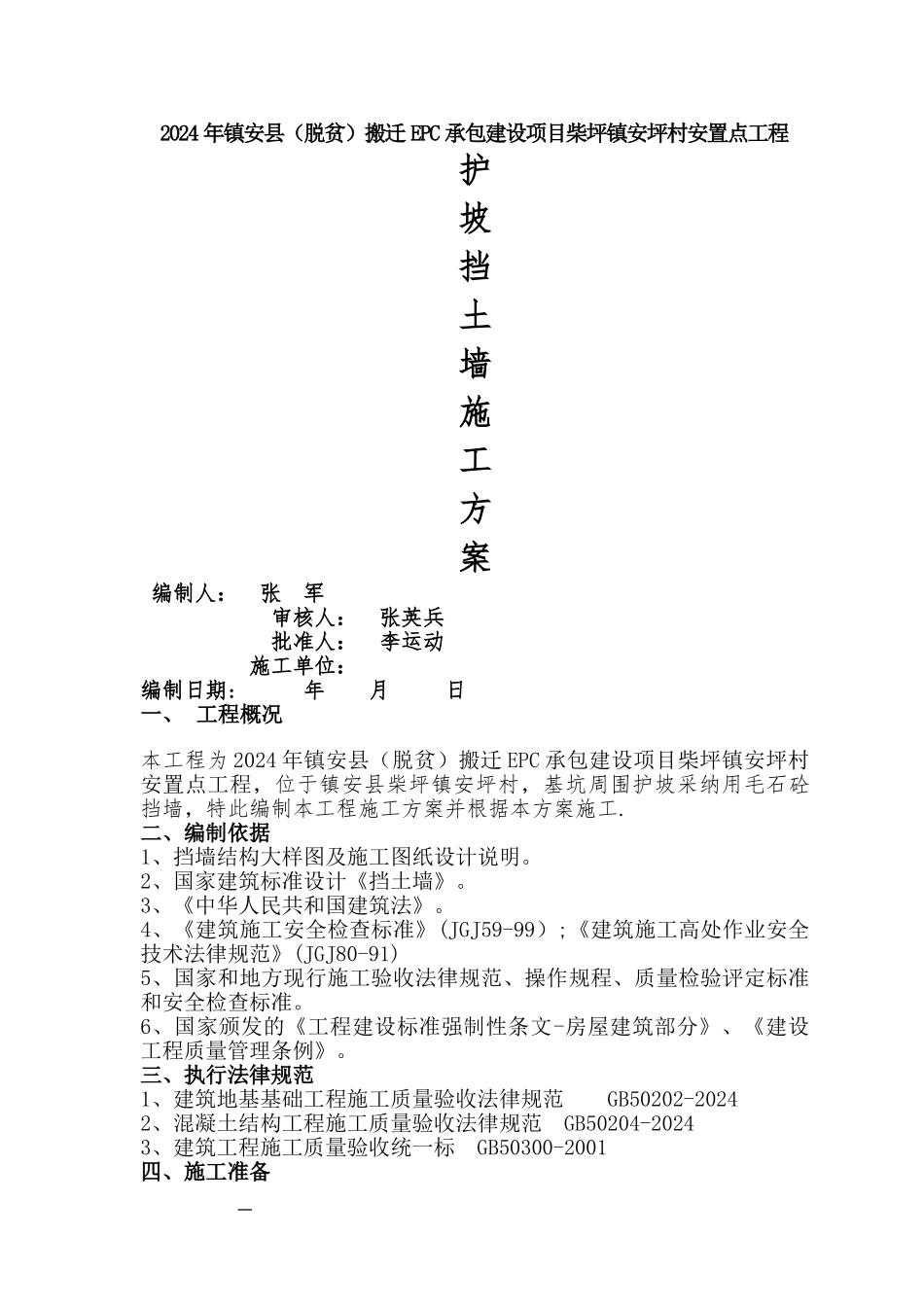

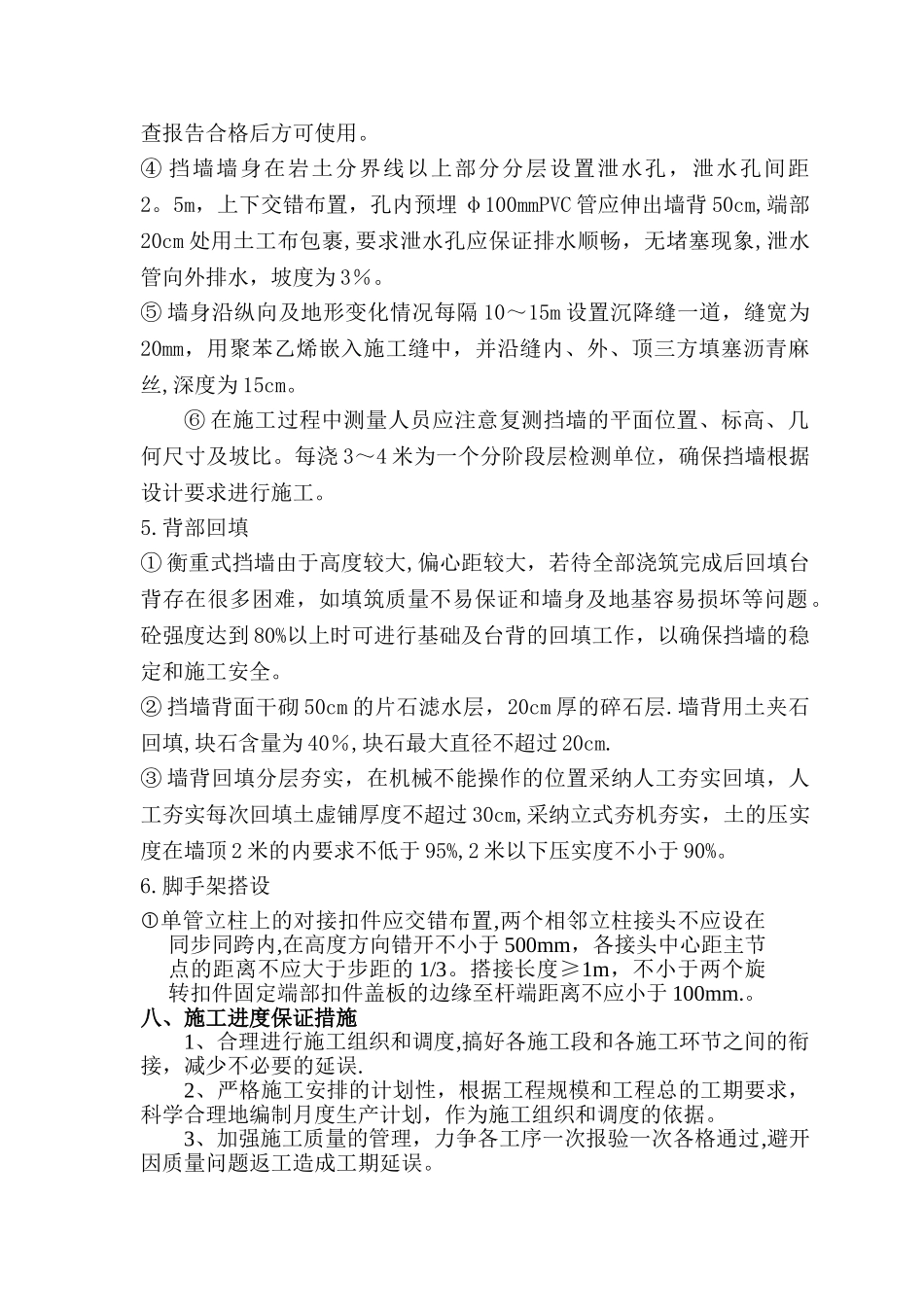

2024 年镇安县(脱贫)搬迁 EPC 承包建设项目柴坪镇安坪村安置点工程护坡挡土墙施工方案 编制人: 张 军 审核人: 张英兵 批准人: 李运动 施工单位:编制日期: 年 月 日一、 工程概况本工程为 2024 年镇安县(脱贫)搬迁 EPC 承包建设项目柴坪镇安坪村安置点工程,位于镇安县柴坪镇安坪村,基坑周围护坡采纳用毛石砼挡墙,特此编制本工程施工方案并根据本方案施工.二、编制依据1、挡墙结构大样图及施工图纸设计说明。2、国家建筑标准设计《挡土墙》。3、《中华人民共和国建筑法》。4、《建筑施工安全检查标准》(JGJ59-99);《建筑施工高处作业安全技术法律规范》(JGJ80-91)5、国家和地方现行施工验收法律规范、操作规程、质量检验评定标准和安全检查标准。6、国家颁发的《工程建设标准强制性条文-房屋建筑部分》、《建设工程质量管理条例》。三、执行法律规范1、建筑地基基础工程施工质量验收法律规范 GB50202-20242、混凝土结构工程施工质量验收法律规范 GB50204-20243、建筑工程施工质量验收统一标 GB50300-2001四、施工准备1、图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查.2、劳动力准备:管理和技术人员 3 人、技工 8 人、普工 10 人3、材料准备:挡墙毛片石选用质地坚实、无风化剥落及抗压强度不低于 MU30 毛片石;M7.5 水泥砂浆砌筑,垫层 C15。4、搭建临时设施、修建临时施工便道、布置材料堆放场地及备料.五、施工工艺流程施工准备 测量放线 机械基槽开挖 基槽验收 封底 二次测量放线 支模(加固 ) 安装泄水孔 浇筑混凝土并人工摆片石 拆除模板 做滤水层 人工回填夯六、主要的技术指标1。地基承载力标准值应大于等于 120KPa,若基槽开挖后与实际不符,则另行处理。2。基槽开挖至设计深度后,做 C15 砼垫层,垫层厚 100mm,宽度每边基础底边放大 100mm.3。基坑开挖应做好地面排水保持基坑干燥,基础施工完毕应及时回填,分层夯实,夯实系数保证 0。95。5.回填料优先采纳原开挖料,否则宜采纳透水性较强的砂性土,当选用粘性土做填料时,宜掺入适量的砂、石,回填料应分层夯实,夯实系数保证 0.95.6。护坡和挡墙边缘距已建建筑物不小于 2 米。七、主要的施工方法 1. 施工场地准备测量放线,定出征地红线及开挖边界线。在基槽周围挖设排水沟,排除地表水。2 。基槽开挖土方采纳机械开挖,人工清理,将挖出的土方挖土机甩土至基槽外 3米以上堆...
