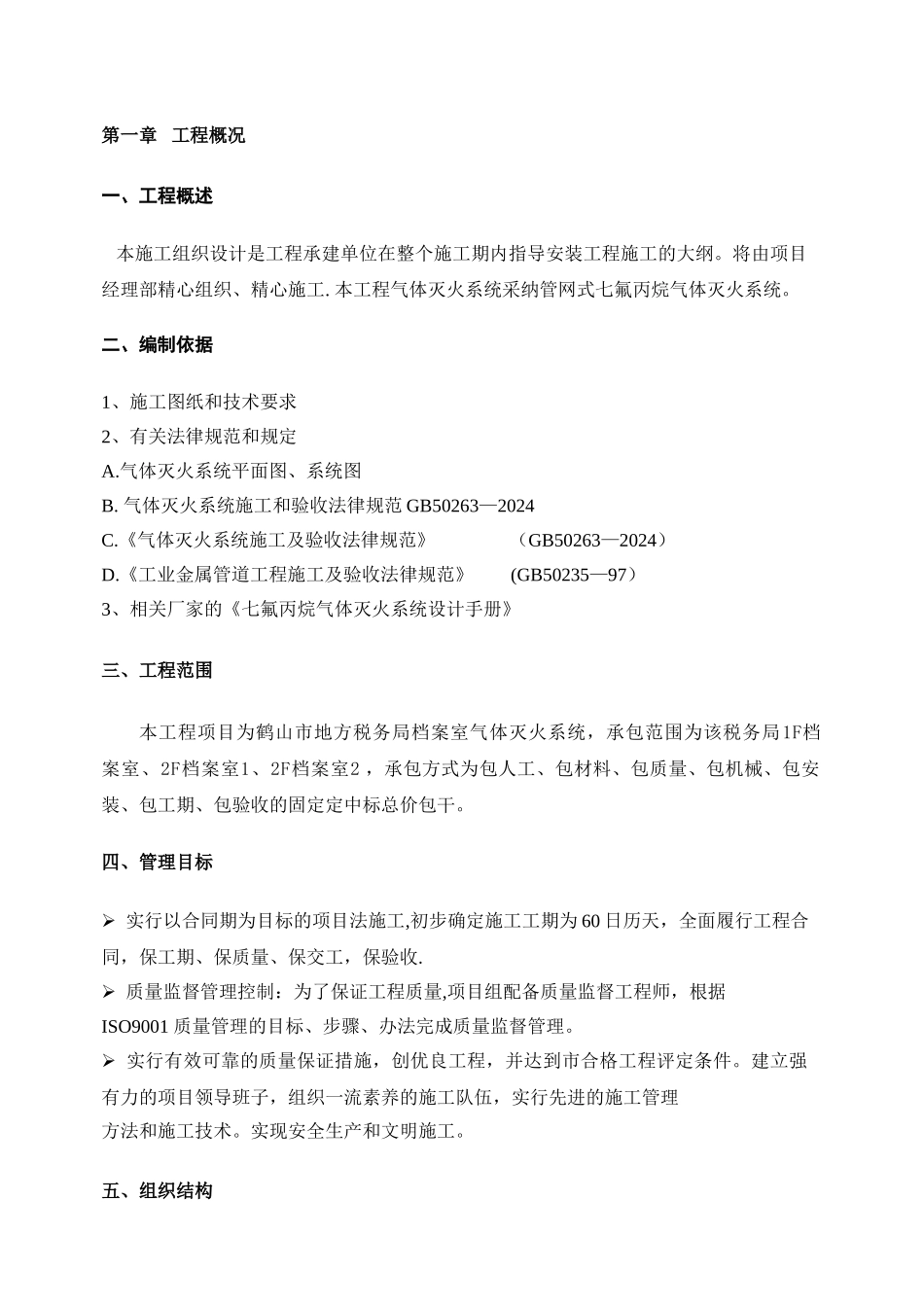

第一章 工程概况 一、工程概述 本施工组织设计是工程承建单位在整个施工期内指导安装工程施工的大纲
将由项目经理部精心组织、精心施工
本工程气体灭火系统采纳管网式七氟丙烷气体灭火系统
二、编制依据 1、施工图纸和技术要求2、有关法律规范和规定A
气体灭火系统平面图、系统图 B
气体灭火系统施工和验收法律规范 GB50263—2024 C
《气体灭火系统施工及验收法律规范》 (GB50263—2024) D
《工业金属管道工程施工及验收法律规范》 (GB50235—97) 3、相关厂家的《七氟丙烷气体灭火系统设计手册》三、工程范围本工程项目为鹤山市地方税务局档案室气体灭火系统,承包范围为该税务局1F档案室、2F档案室1、2F档案室2 ,承包方式为包人工、包材料、包质量、包机械、包安装、包工期、包验收的固定定中标总价包干
四、管理目标 实行以合同期为目标的项目法施工,初步确定施工工期为 60 日历天,全面履行工程合同,保工期、保质量、保交工,保验收
质量监督管理控制:为了保证工程质量,项目组配备质量监督工程师,根据ISO9001 质量管理的目标、步骤、办法完成质量监督管理
实行有效可靠的质量保证措施,创优良工程,并达到市合格工程评定条件
建立强有力的项目领导班子,组织一流素养的施工队伍,实行先进的施工管理方法和施工技术
实现安全生产和文明施工

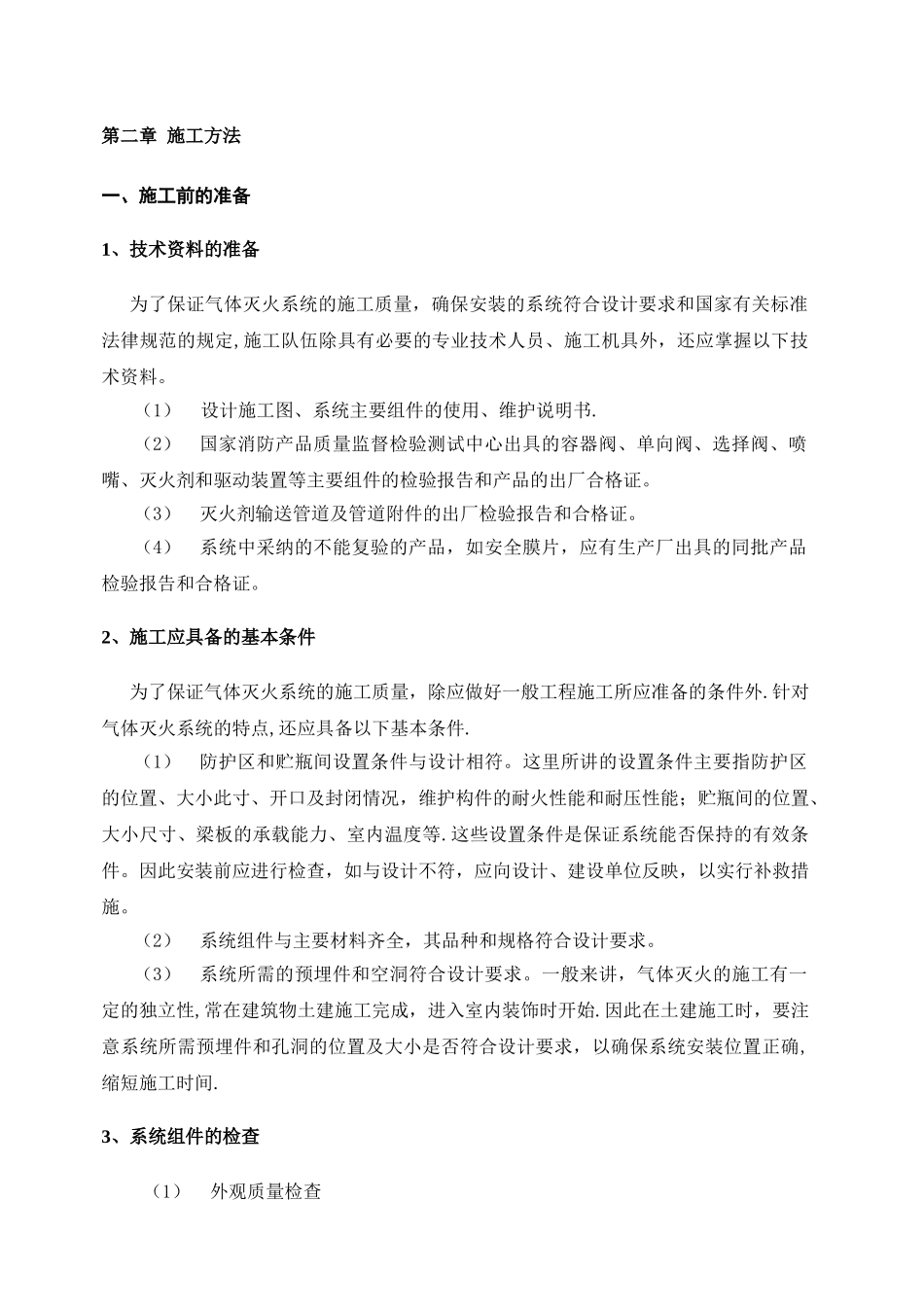

五、组织结构 项目经理 项目技术负责人 技术员 材料员 质检员 安 全 员施 工 员 ( 工长) 资料员 施工班组第二章 施工方法一、施工前的准备1、技术资料的准备为了保证气体灭火系统的施工质量,确保安装的系统符合设计要求和国家有关标准法律规范的规定,施工队伍除具有必要的专业技术人员、施工机具外,还应掌握以下技术资料
(1)设计施工图、系统主要组件的使用、维护说明书
(2)国家消防产品质量监督检验测试中心出具的容器阀、单
