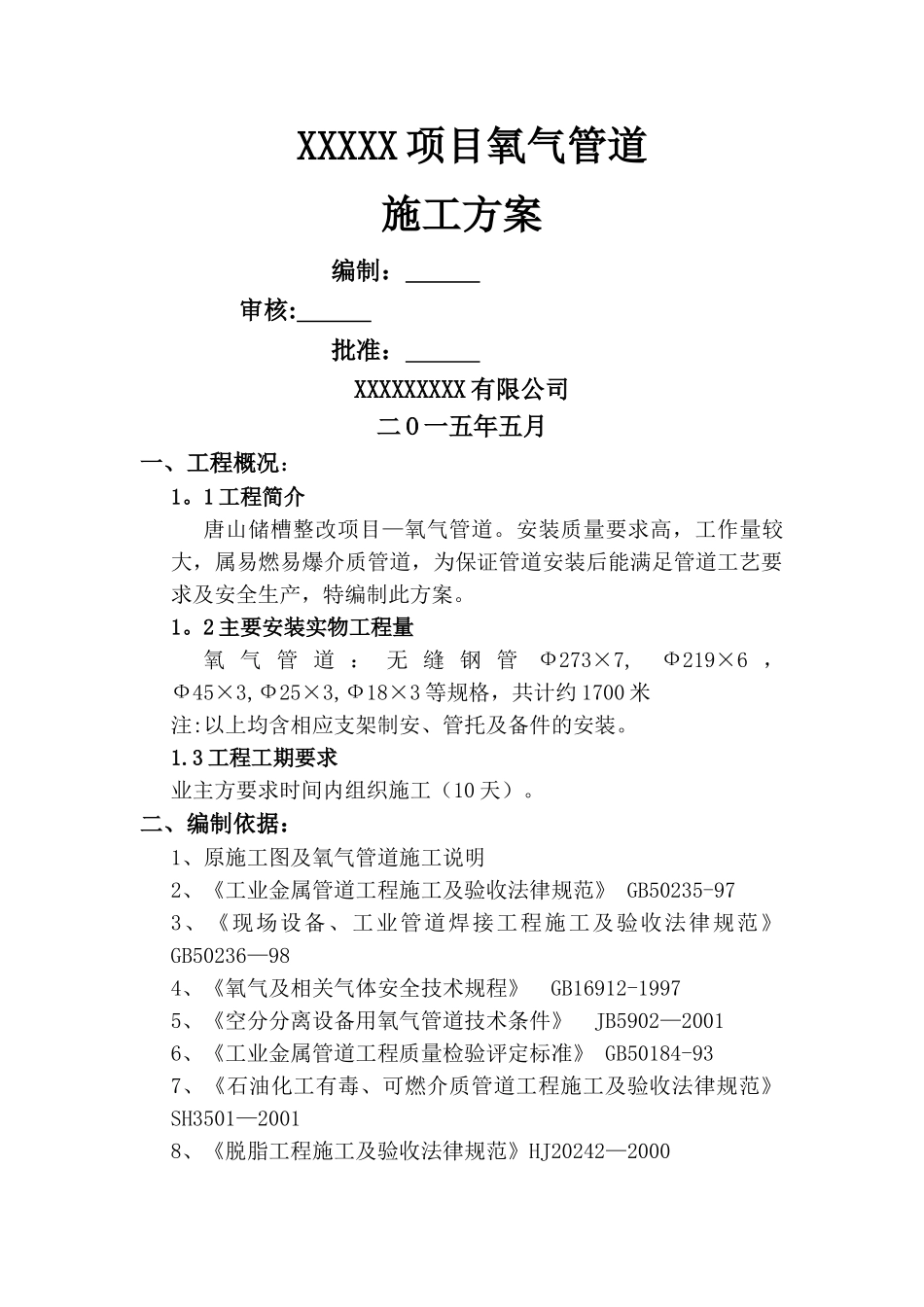

XXXXX 项目氧气管道施工方案 编制: 审核: 批准: XXXXXXXXX 有限公司二 O 一五年五月一、工程概况:1
1 工程简介唐山储槽整改项目—氧气管道
安装质量要求高,工作量较大,属易燃易爆介质管道,为保证管道安装后能满足管道工艺要求及安全生产,特编制此方案
2 主要安装实物工程量氧 气 管 道 : 无 缝 钢 管Ф273×7, Ф219×6 , Ф45×3,Ф25×3,Ф18×3 等规格,共计约 1700 米注:以上均含相应支架制安、管托及备件的安装
3 工程工期要求业主方要求时间内组织施工(10 天)

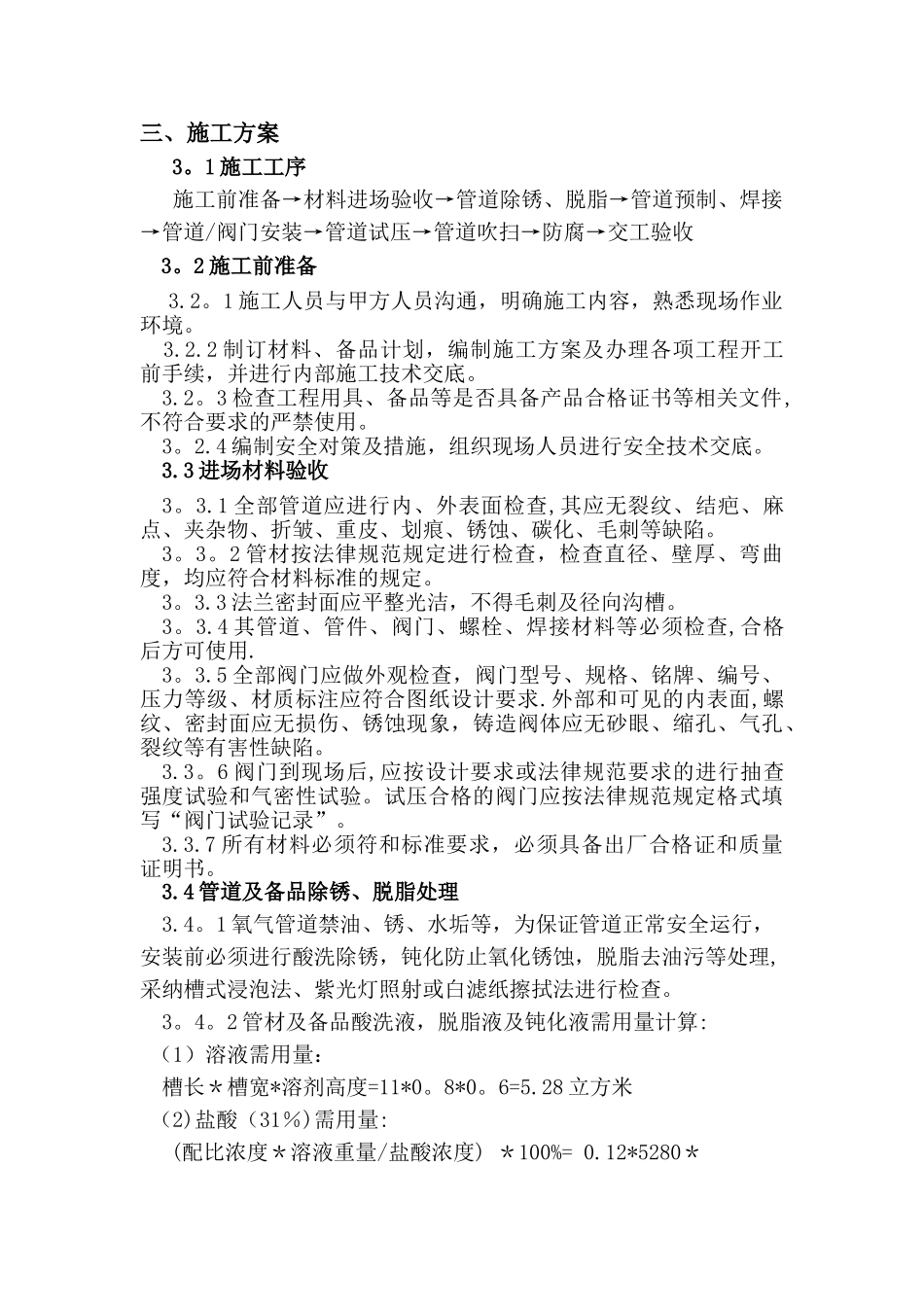

二、编制依据:1、原施工图及氧气管道施工说明2、《工业金属管道工程施工及验收法律规范》 GB50235-973、《现场设备、工业管道焊接工程施工及验收法律规范》 GB50236—984、《氧气及相关气体安全技术规程》 GB16912-19975、《空分分离设备用氧气管道技术条件》 JB5902—20016、《工业金属管道工程质量检验评定标准》 GB50184-937、《石油化工有毒、可燃介质管道工程施工及验收法律规范》 SH3501—20018、《脱脂工程施工及验收法律规范》HJ20242—2000三、施工方案3
1 施工工序施工前准备→材料进场验收→管道除锈、脱脂→管道预制、焊接→管道/阀门安装→管道试压→管道吹扫→防腐→交工验收3
2 施工前准备 3
1 施工人员与甲方人员沟通,明确施工内容,熟悉现场作业环境
2 制订材料、备品计划,编制施工方案及办理各项工程开工前手续,并进行内部施工技术交底
3 检查工程用具、备品等是否具备产品合格证书等相关文件,不符合要求的严禁使用
4 编制安全对策及措施,组织现场人员进行安全技术交底
3 进场材料验收3
1 全部管道应进行内、外表面检查,其应无裂纹、结疤、麻点、夹杂物、折皱
