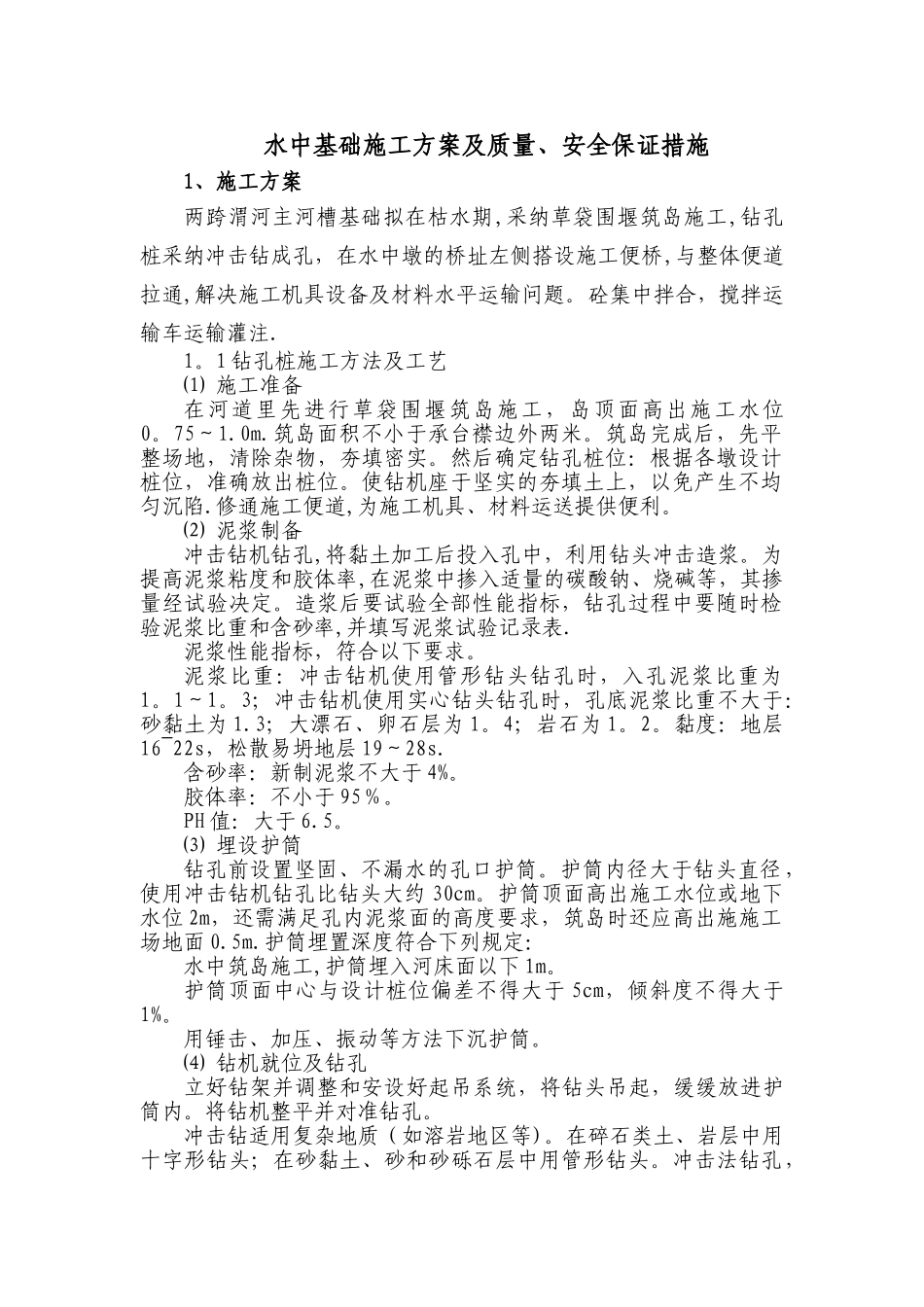

水中基础施工方案及质量、安全保证措施1、施工方案两跨渭河主河槽基础拟在枯水期,采纳草袋围堰筑岛施工,钻孔桩采纳冲击钻成孔,在水中墩的桥址左侧搭设施工便桥,与整体便道拉通,解决施工机具设备及材料水平运输问题
砼集中拌合,搅拌运输车运输灌注
1 钻孔桩施工方法及工艺⑴ 施工准备在河道里先进行草袋围堰筑岛施工,岛顶面高出施工水位0
筑岛面积不小于承台襟边外两米
筑岛完成后,先平整场地,清除杂物,夯填密实
然后确定钻孔桩位:根据各墩设计桩位,准确放出桩位
使钻机座于坚实的夯填土上,以免产生不均匀沉陷
修通施工便道,为施工机具、材料运送提供便利
⑵ 泥浆制备 冲击钻机钻孔,将黏土加工后投入孔中,利用钻头冲击造浆
为提高泥浆粘度和胶体率,在泥浆中掺入适量的碳酸钠、烧碱等,其掺量经试验决定
造浆后要试验全部性能指标,钻孔过程中要随时检验泥浆比重和含砂率,并填写泥浆试验记录表
泥浆性能指标,符合以下要求
泥浆比重:冲击钻机使用管形钻头钻孔时,入孔泥浆比重为1
3;冲击钻机使用实心钻头钻孔时,孔底泥浆比重不大于:砂黏土为 1
3;大漂石、卵石层为 1
4;岩石为 1
黏度:地层16~22s,松散易坍地层 19~28s
含砂率:新制泥浆不大于 4%
胶体率:不小于 95%
PH 值:大于 6
⑶ 埋设护筒 钻孔前设置坚固、不漏水的孔口护筒
护筒内径大于钻头直径,使用冲击钻机钻孔比钻头大约 30cm
护筒顶面高出施工水位或地下水位 2m,还需满足孔内泥浆面的高度要求,筑岛时还应高出施施工场地面 0
护筒埋置深度符合下列规定:水中筑岛施工,护筒埋入河床面以下 1m
护筒顶面中心与设计桩位偏差不得大于 5cm,倾斜度不得大于1%
用锤击、加压、振动等方法下沉护筒
⑷ 钻机就位及钻孔 立好钻架并调整和安设好起吊系统,将钻头吊起,缓缓放进护筒内
将钻机整平并对准
