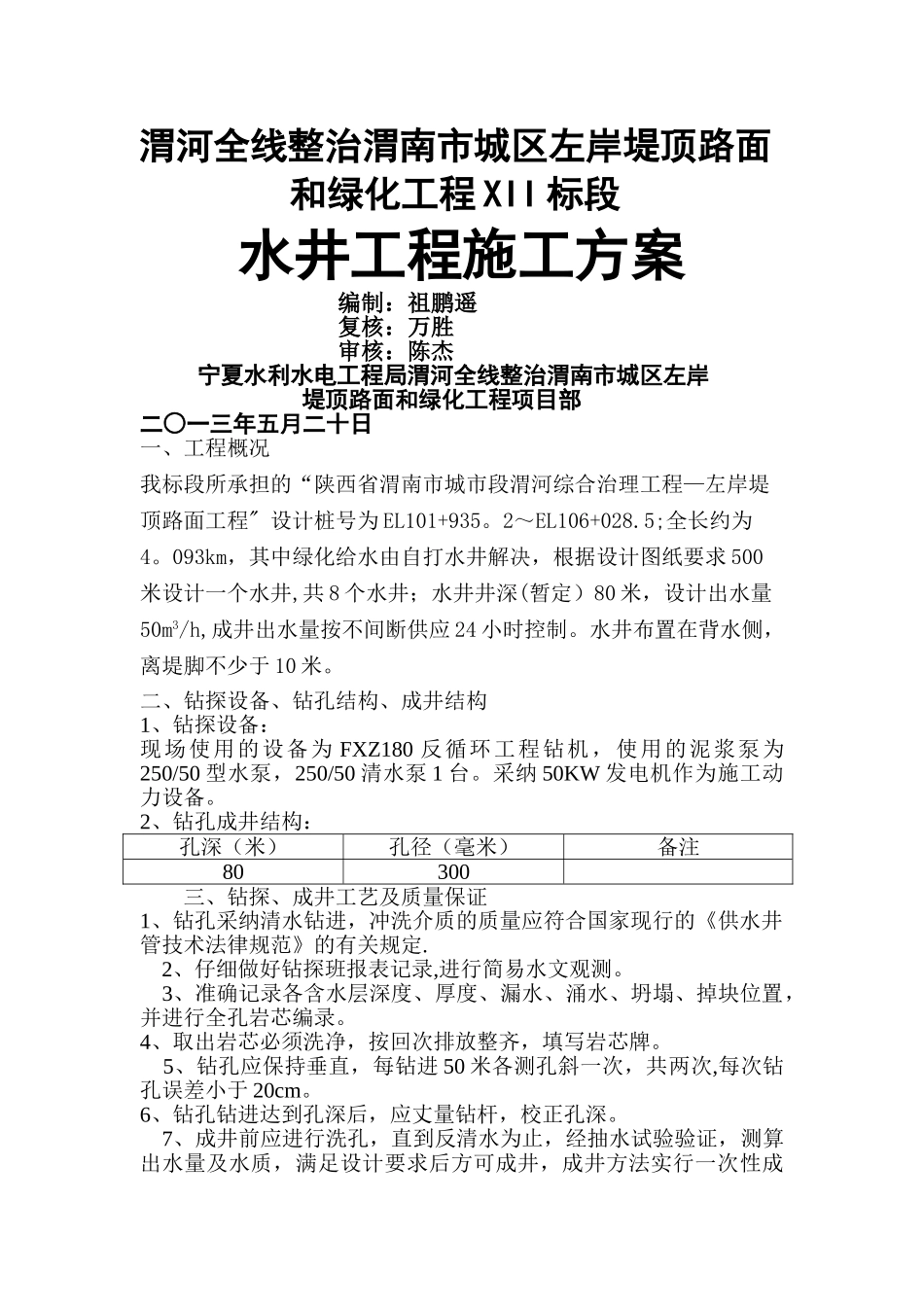

渭河全线整治渭南市城区左岸堤顶路面和绿化工程 XII 标段水井工程施工方案编制:祖鹏遥复核:万胜审核:陈杰宁夏水利水电工程局渭河全线整治渭南市城区左岸堤顶路面和绿化工程项目部二○一三年五月二十日一、工程概况 我标段所承担的“陕西省渭南市城市段渭河综合治理工程—左岸堤顶路面工程" 设计桩号为 EL101+935
2~EL106+028
5;全长约为4
093km,其中绿化给水由自打水井解决,根据设计图纸要求 500米设计一个水井,共 8 个水井;水井井深(暂定)80 米,设计出水量50m3/h,成井出水量按不间断供应 24 小时控制
水井布置在背水侧,离堤脚不少于 10 米
二、钻探设备、钻孔结构、成井结构 1、钻探设备: 现场使用的设备为 FXZ180 反循环工程钻机,使用的泥浆泵为250/50 型水泵,250/50 清水泵 1 台
采纳 50KW 发电机作为施工动力设备

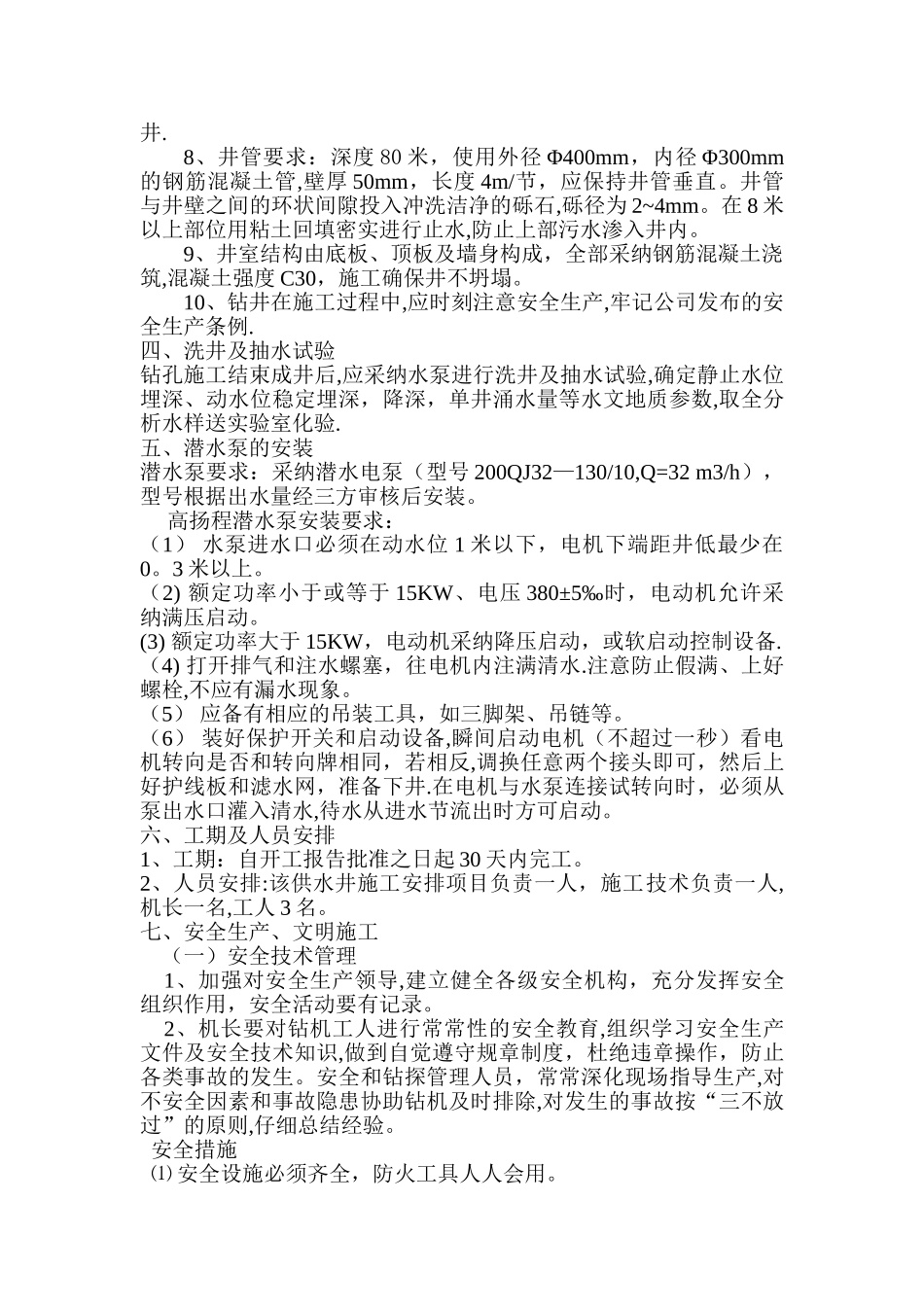

2、钻孔成井结构:孔深(米)孔径(毫米)备注80300三、钻探、成井工艺及质量保证 1、钻孔采纳清水钻进,冲洗介质的质量应符合国家现行的《供水井管技术法律规范》的有关规定
2、仔细做好钻探班报表记录,进行简易水文观测
3、准确记录各含水层深度、厚度、漏水、涌水、坍塌、掉块位置,并进行全孔岩芯编录
4、取出岩芯必须洗净,按回次排放整齐,填写岩芯牌
5、钻孔应保持垂直,每钻进 50 米各测孔斜一次,共两次,每次钻孔误差小于 20cm
6、钻孔钻进达到孔深后,应丈量钻杆,校正孔深
7、成井前应进行洗孔,直到反清水为止,经抽水试验验证,测算出水量及水质,满足设计要求后方可成井,成井方法实行一次性成井
8、井管要求:深度 80 米,使用外径 Φ400mm,内径 Φ300mm的钢筋混凝土管,壁厚 50mm,长度 4m/节,应保持井管垂直
井管与井壁之间的环状间隙投入冲洗洁净的砾石,砾径为 2~4mm
