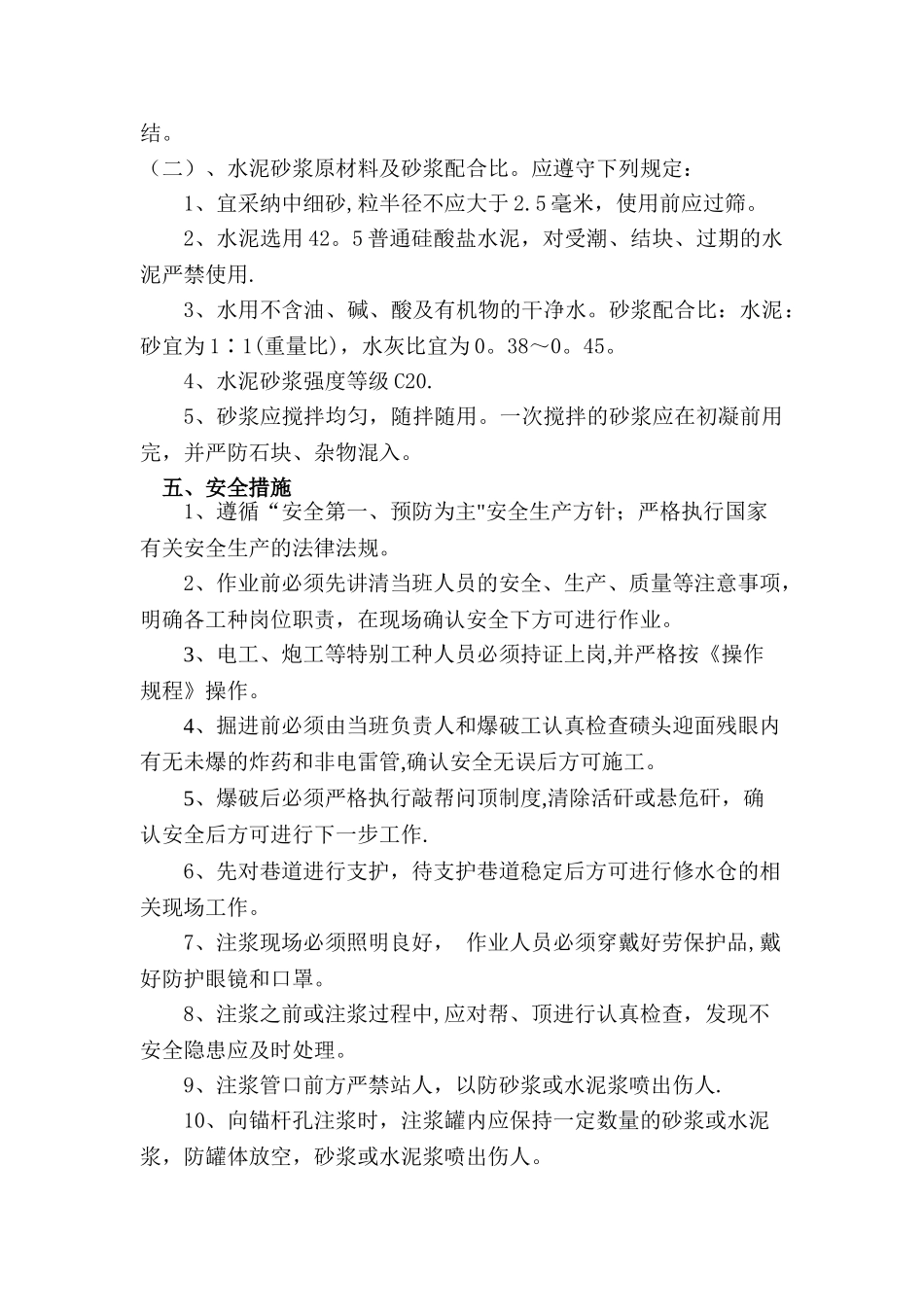

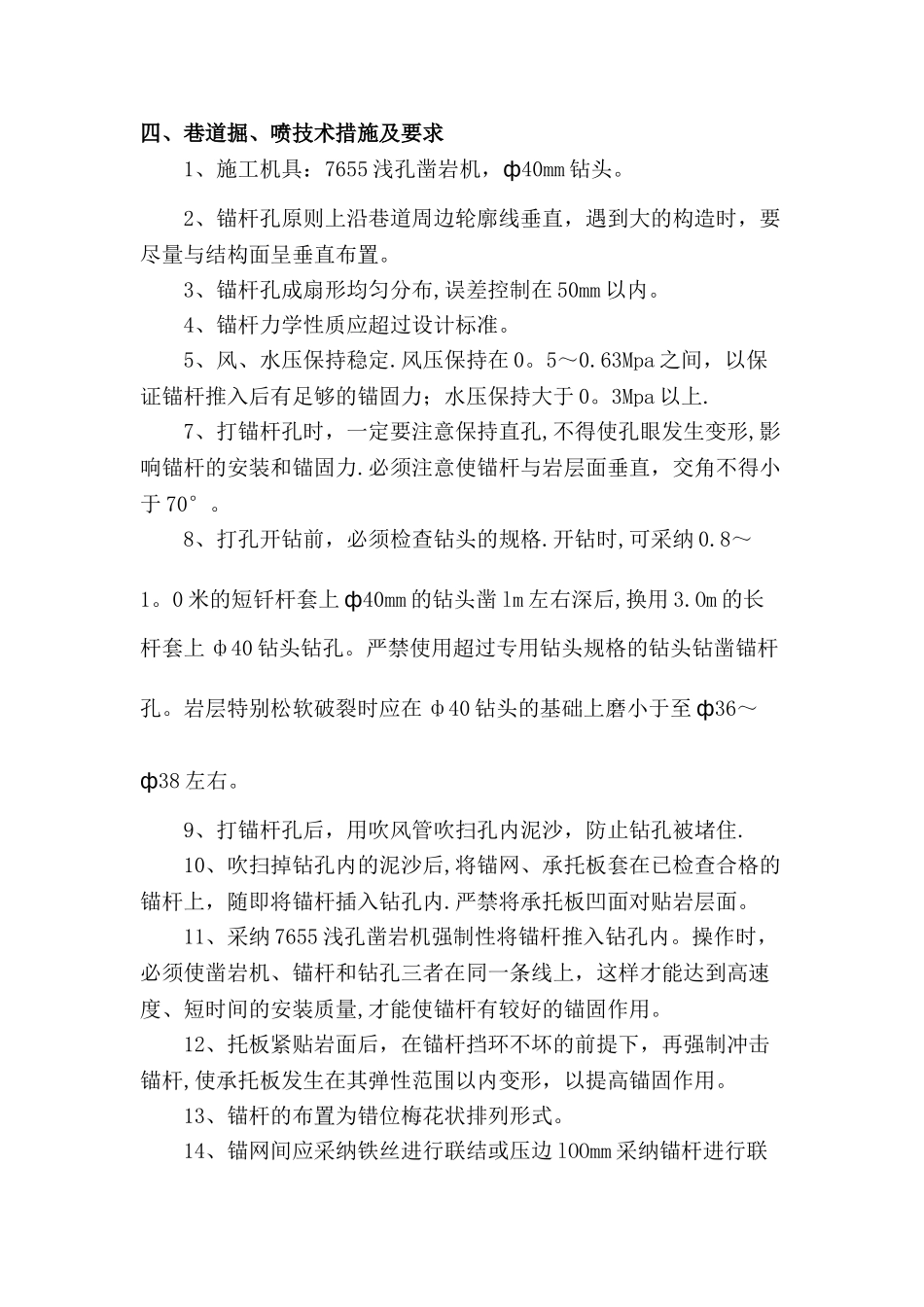

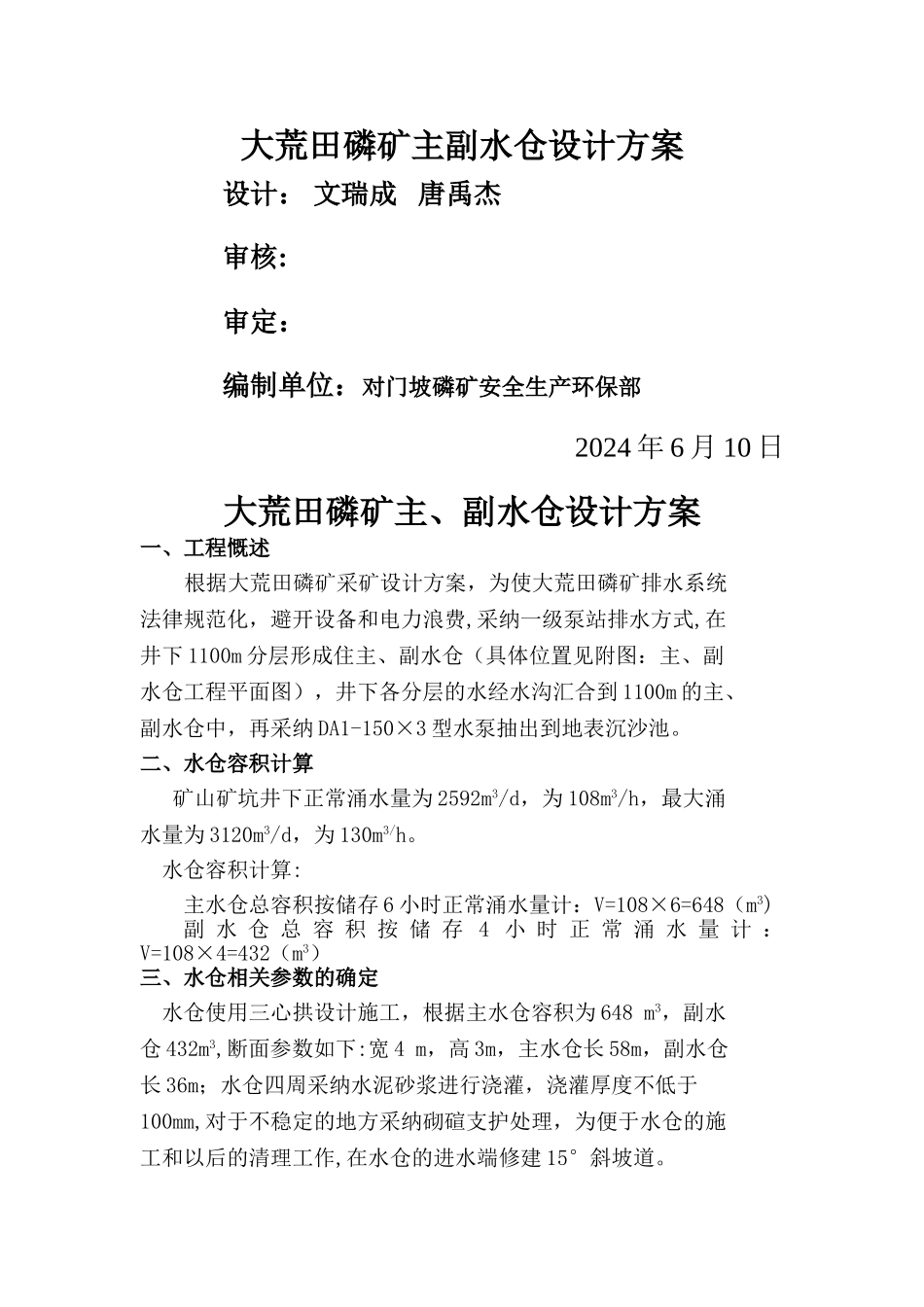

大荒田磷矿主副水仓设计方案设计: 文瑞成 唐禹杰审核: 审定: 编制单位:对门坡磷矿安全生产环保部2024 年 6 月 10 日大荒田磷矿主、副水仓设计方案一、工程慨述根据大荒田磷矿采矿设计方案,为使大荒田磷矿排水系统法律规范化,避开设备和电力浪费,采纳一级泵站排水方式,在井下 1100m 分层形成住主、副水仓(具体位置见附图:主、副水仓工程平面图),井下各分层的水经水沟汇合到 1100m 的主、副水仓中,再采纳 DA1-150×3 型水泵抽出到地表沉沙池。二、水仓容积计算 矿山矿坑井下正常涌水量为 2592m3/d,为 108m3/h,最大涌水量为 3120m3/d,为 130m3/h。水仓容积计算:主水仓总容积按储存 6 小时正常涌水量计:V=108×6=648(m3)副 水 仓 总 容 积 按 储 存 4 小 时 正 常 涌 水 量 计 :V=108×4=432(m3)三、水仓相关参数的确定水仓使用三心拱设计施工,根据主水仓容积为 648 m3,副水仓 432m3,断面参数如下:宽 4 m,高 3m,主水仓长 58m,副水仓长 36m;水仓四周采纳水泥砂浆进行浇灌,浇灌厚度不低于100mm,对于不稳定的地方采纳砌碹支护处理,为便于水仓的施工和以后的清理工作,在水仓的进水端修建 15°斜坡道。四、巷道掘、喷技术措施及要求1、施工机具:7655 浅孔凿岩机,ф40mm 钻头。2、锚杆孔原则上沿巷道周边轮廓线垂直,遇到大的构造时,要尽量与结构面呈垂直布置。3、锚杆孔成扇形均匀分布,误差控制在 50mm 以内。4、锚杆力学性质应超过设计标准。5、风、水压保持稳定.风压保持在 0。5~0.63Mpa 之间,以保证锚杆推入后有足够的锚固力;水压保持大于 0。3Mpa 以上.7、打锚杆孔时,一定要注意保持直孔,不得使孔眼发生变形,影响锚杆的安装和锚固力.必须注意使锚杆与岩层面垂直,交角不得小于 70°。8、打孔开钻前,必须检查钻头的规格.开钻时,可采纳 0.8~1。0 米的短钎杆套上 ф40mm 的钻头凿 lm 左右深后,换用 3.Om 的长杆套上 ф40 钻头钻孔。严禁使用超过专用钻头规格的钻头钻凿锚杆孔。岩层特别松软破裂时应在 ф40 钻头的基础上磨小于至 ф36~ф38 左右。9、打锚杆孔后,用吹风管吹扫孔内泥沙,防止钻孔被堵住.10、吹扫掉钻孔内的泥沙后,将锚网、承托板套在已检查合格的锚杆上,随即将锚杆插入钻孔内.严禁将承托板凹面对贴岩层面。11、采纳 7655 浅孔凿岩机强制性将锚杆推入钻孔内。操作时,必须使凿岩机、锚杆和钻孔三者在同一条线上,这样才能...
