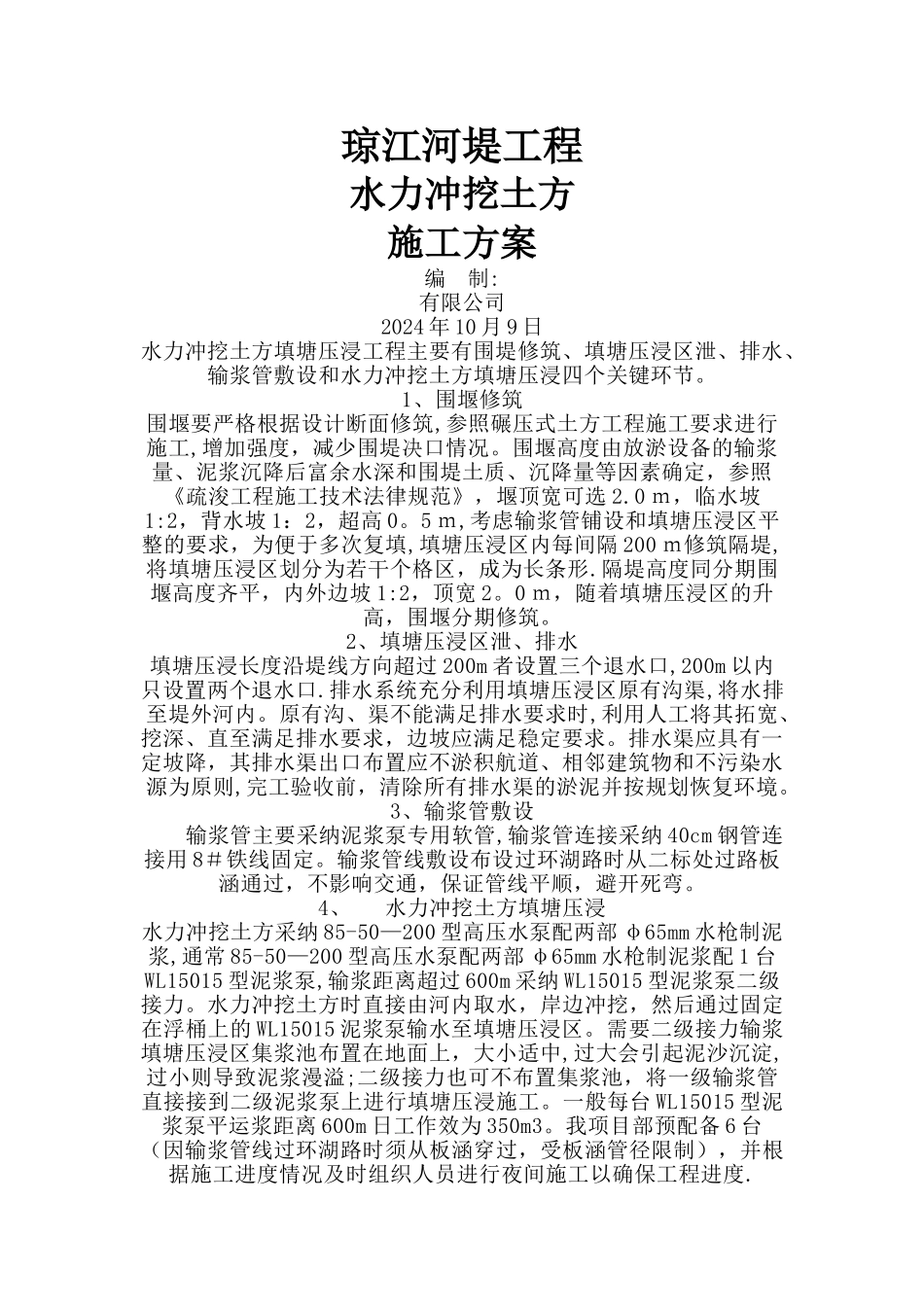

琼江河堤工程水力冲挖土方施工方案编 制:有限公司2024 年 10 月 9 日水力冲挖土方填塘压浸工程主要有围堤修筑、填塘压浸区泄、排水、输浆管敷设和水力冲挖土方填塘压浸四个关键环节
1、围堰修筑围堰要严格根据设计断面修筑,参照碾压式土方工程施工要求进行施工,增加强度,减少围堤决口情况
围堰高度由放淤设备的输浆量、泥浆沉降后富余水深和围堤土质、沉降量等因素确定,参照《疏浚工程施工技术法律规范》,堰顶宽可选 2
0 m,临水坡1:2,背水坡 1:2,超高 0
5 m,考虑输浆管铺设和填塘压浸区平整的要求,为便于多次复填,填塘压浸区内每间隔 200 m修筑隔堤,将填塘压浸区划分为若干个格区,成为长条形
隔堤高度同分期围堰高度齐平,内外边坡 1:2,顶宽 2
0 m,随着填塘压浸区的升高,围堰分期修筑
2、填塘压浸区泄、排水填塘压浸长度沿堤线方向超过 200m 者设置三个退水口,200m 以内只设置两个退水口
排水系统充分利用填塘压浸区原有沟渠,将水排至堤外河内
原有沟、渠不能满足排水要求时,利用人工将其拓宽、挖深、直至满足排水要求,边坡应满足稳定要求
排水渠应具有一定坡降,其排水渠出口布置应不淤积航道、相邻建筑物和不污染水源为原则,完工验收前,清除所有排水渠的淤泥并按规划恢复环境
3、输浆管敷设 输浆管主要采纳泥浆泵专用软管,输浆管连接采纳 40cm 钢管连接用 8#铁线固定
输浆管线敷设布设过环湖路时从二标处过路板涵通过,不影响交通,保证管线平顺,避开死弯
4、 水力冲挖土方填塘压浸水力冲挖土方采纳 85-50—200 型高压水泵配两部 φ65mm 水枪制泥浆,通常 85-50—200 型高压水泵配两部 φ65mm 水枪制泥浆配 1 台WL15015 型泥浆泵,输浆距离超过 600m 采纳 WL15015 型泥浆泵二级接力
水力冲挖土方时直接由河内取水,岸边冲挖,然后通过固定
